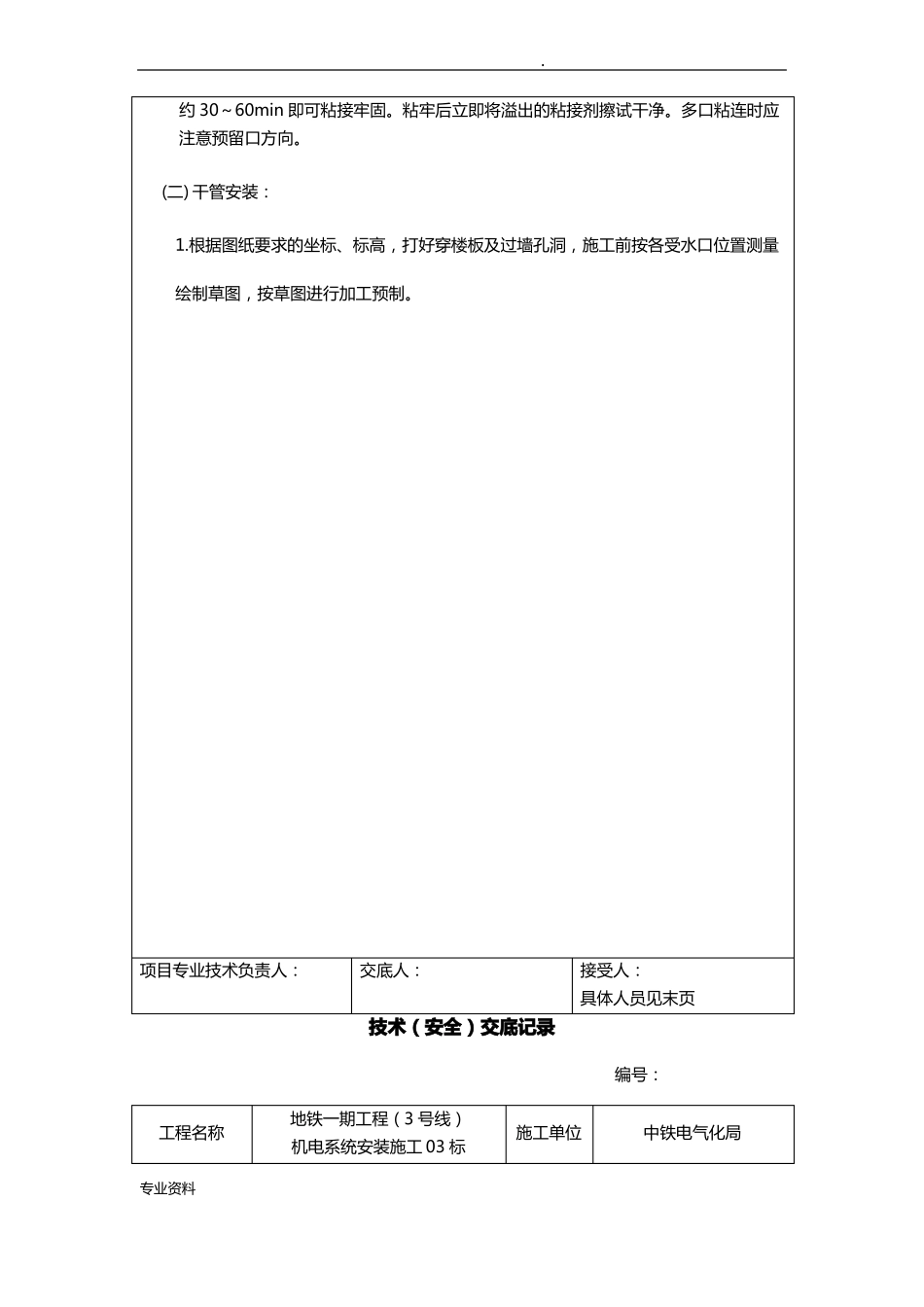

.技术(安全)交底记录编号:工程名称分项工程名称交底容:一、施工准备1.进行技术交底、安全技术交底。2.根据施工方案安排好现场的工作场地、加工车间、库房。3.材料、设备确认合格,准备齐全,送到现场。4.管道安装高处作业应有防坠落措施。5.组织施工生产人员、配置设备工器具。二、引用技术标准1.《建筑给水排水及采暖工程施工质量验收规》(GB50242-2002);2.中国建筑工程总公司编.《建筑工程施工工艺标准汇编(缩印本)》.北京:中国建筑工业出版社出版;3.《建筑施工安全技术统一规》(GB50870-2013)。三、作业容(1)支吊架制作安装(2)干管安装(3)立管安装(4)卡架固定(5)封口堵洞(6)通水、通球试验(7)填写记录。四、施工技术标准1.排水管道必须采用与管材相适应的管件。2.管径小于或等于 80mm 的衬塑钢管应采用螺纹连接,套丝扣时,被破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径大于 80mm 的衬塑钢管应采用卡箍连接。3.排水铸铁管管道应采用水泥捻口或橡胶圈接口方式进行连接。五、工序流程及操作要点工序流程施工准备---预制加工---干管安装---立管安装---支管安装---卡架固定---封口堵洞---闭水试验---通水试验---通球试验(一) 预制加工:根据图纸要求并结合实际情况,绘制加工草图。根据草图量好管道尺寸,进行断管。断口要平齐,用铣刀或刮刀除掉断口外飞刺,外棱铣出15°角。粘接前应对承插口先插入试验,不得全部插入,一般为承口的 3/4 深度。度试插合格后,用棉布将承插口需粘接的部位的水分、灰尘擦试干净。如有油污需用丙酮除掉。用毛刷涂抹粘接剂,先涂抹承口,后涂抹插口,插入粘接,将插口稍作转动,以利粘接剂分布均匀,专业资料地铁一期工程(3 号线)机电系统安装施工 03 标卫生器具排水管道安装施工单位交底日期中铁电气化局2015/6/15 .约 30~60min 即可粘接牢固。粘牢后立即将溢出的粘接剂擦试干净。多口粘连时应注意预留口方向。(二) 干管安装:1.根据图纸要求的坐标、标高,打好穿楼板及过墙孔洞,施工前按各受水口位置测量绘制草图,按草图进行加工预制。项目专业技术负责人:交底人:接受人:具体人员见末页技术(安全)交底记录编号:工程名称专业资料地铁一期工程(3 号线)机电系统安装施工 03 标施工单位中铁电气化局 .分项工程名称交底容:卫生器具排水管道安装交底日期2015/6/152.管道穿结构墙体处应设置刚性防水套管,做法按铺设安装管道做法施工。3.塑料排水导管安...
