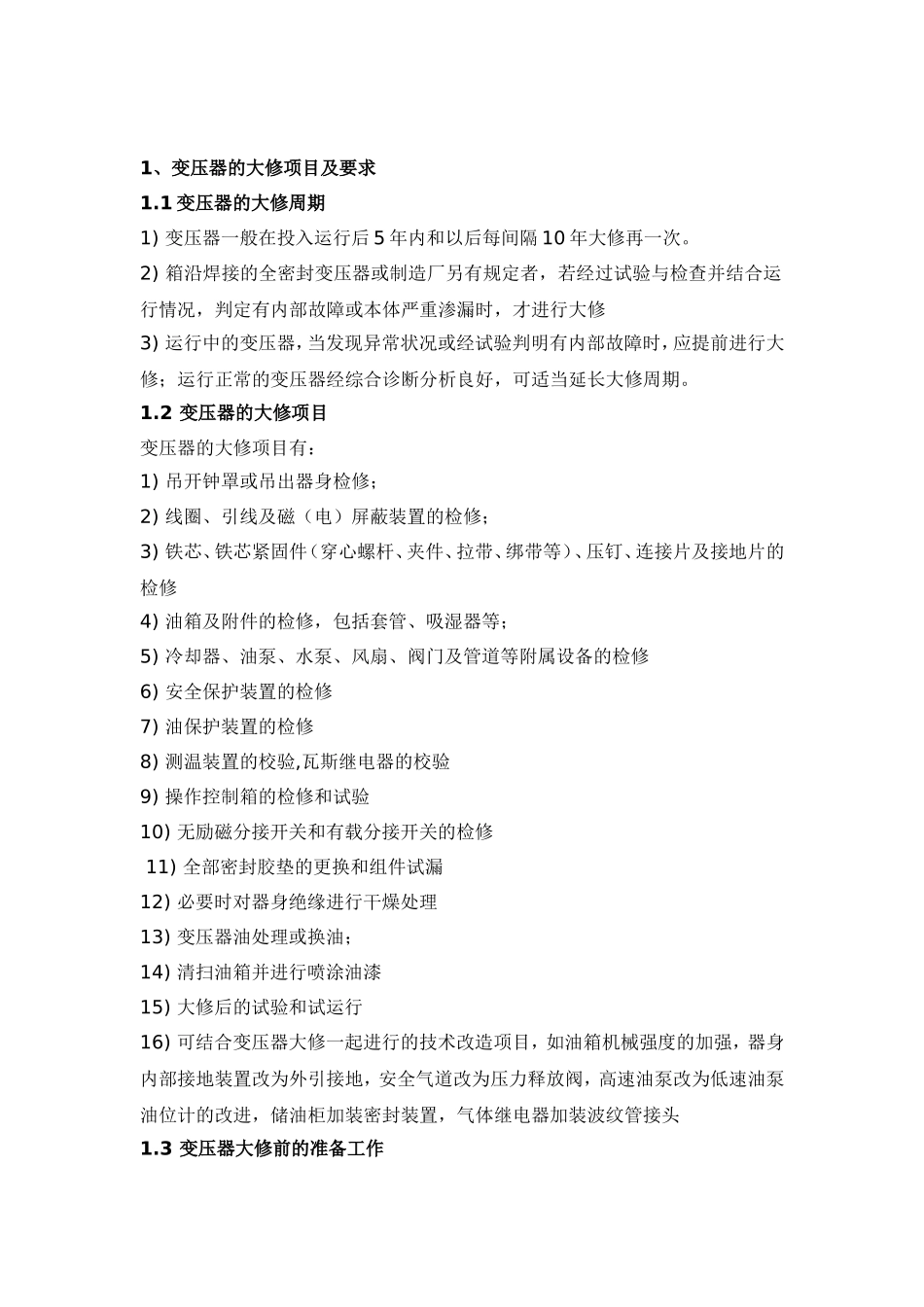

1、变压器的大修项目及要求1
1变压器的大修周期1)变压器一般在投入运行后5年内和以后每间隔10年大修再一次
2)箱沿焊接的全密封变压器或制造厂另有规定者,若经过试验与检查并结合运行情况,判定有内部故障或本体严重渗漏时,才进行大修3)运行中的变压器,当发现异常状况或经试验判明有内部故障时,应提前进行大修;运行正常的变压器经综合诊断分析良好,可适当延长大修周期
2变压器的大修项目变压器的大修项目有:1)吊开钟罩或吊出器身检修;2)线圈、引线及磁(电)屏蔽装置的检修;3)铁芯、铁芯紧固件(穿心螺杆、夹件、拉带、绑带等)、压钉、连接片及接地片的检修4)油箱及附件的检修,包括套管、吸湿器等;5)冷却器、油泵、水泵、风扇、阀门及管道等附属设备的检修6)安全保护装置的检修7)油保护装置的检修8)测温装置的校验,瓦斯继电器的校验9)操作控制箱的检修和试验10)无励磁分接开关和有载分接开关的检修11)全部密封胶垫的更换和组件试漏12)必要时对器身绝缘进行干燥处理13)变压器油处理或换油;14)清扫油箱并进行喷涂油漆15)大修后的试验和试运行16)可结合变压器大修一起进行的技术改造项目,如油箱机械强度的加强,器身内部接地装置改为外引接地,安全气道改为压力释放阀,高速油泵改为低速油泵油位计的改进,储油柜加装密封装置,气体继电器加装波纹管接头1

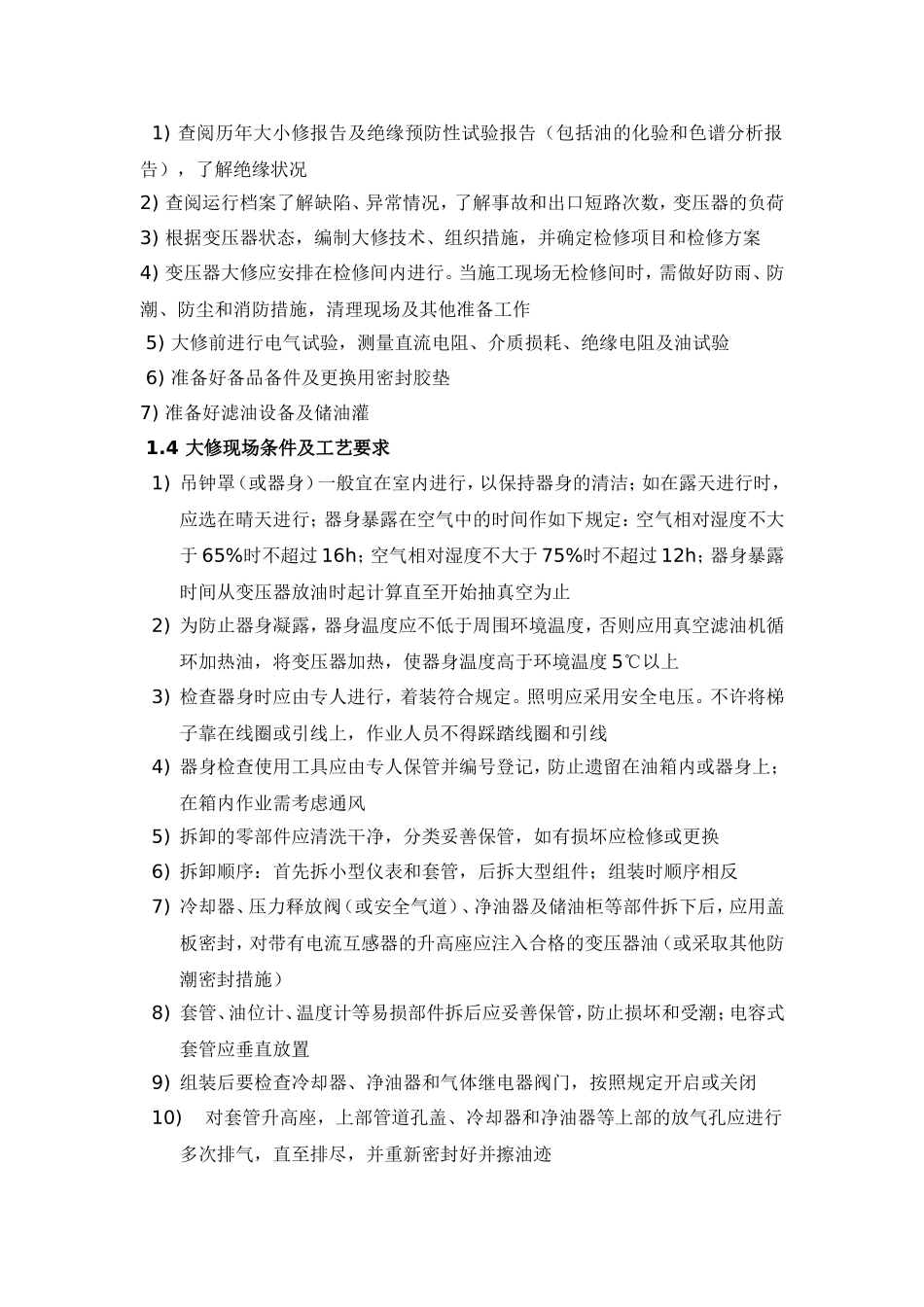

3变压器大修前的准备工作1)查阅历年大小修报告及绝缘预防性试验报告(包括油的化验和色谱分析报告),了解绝缘状况2)查阅运行档案了解缺陷、异常情况,了解事故和出口短路次数,变压器的负荷3)根据变压器状态,编制大修技术、组织措施,并确定检修项目和检修方案4)变压器大修应安排在检修间内进行
当施工现场无检修间时,需做好防雨、防潮、防尘和消防措施,清理现场及其他准备工作5)大修前进行电气试验,测量直流电阻、介质损耗、绝缘电阻及油试验6)准备好备品备件及更换用
