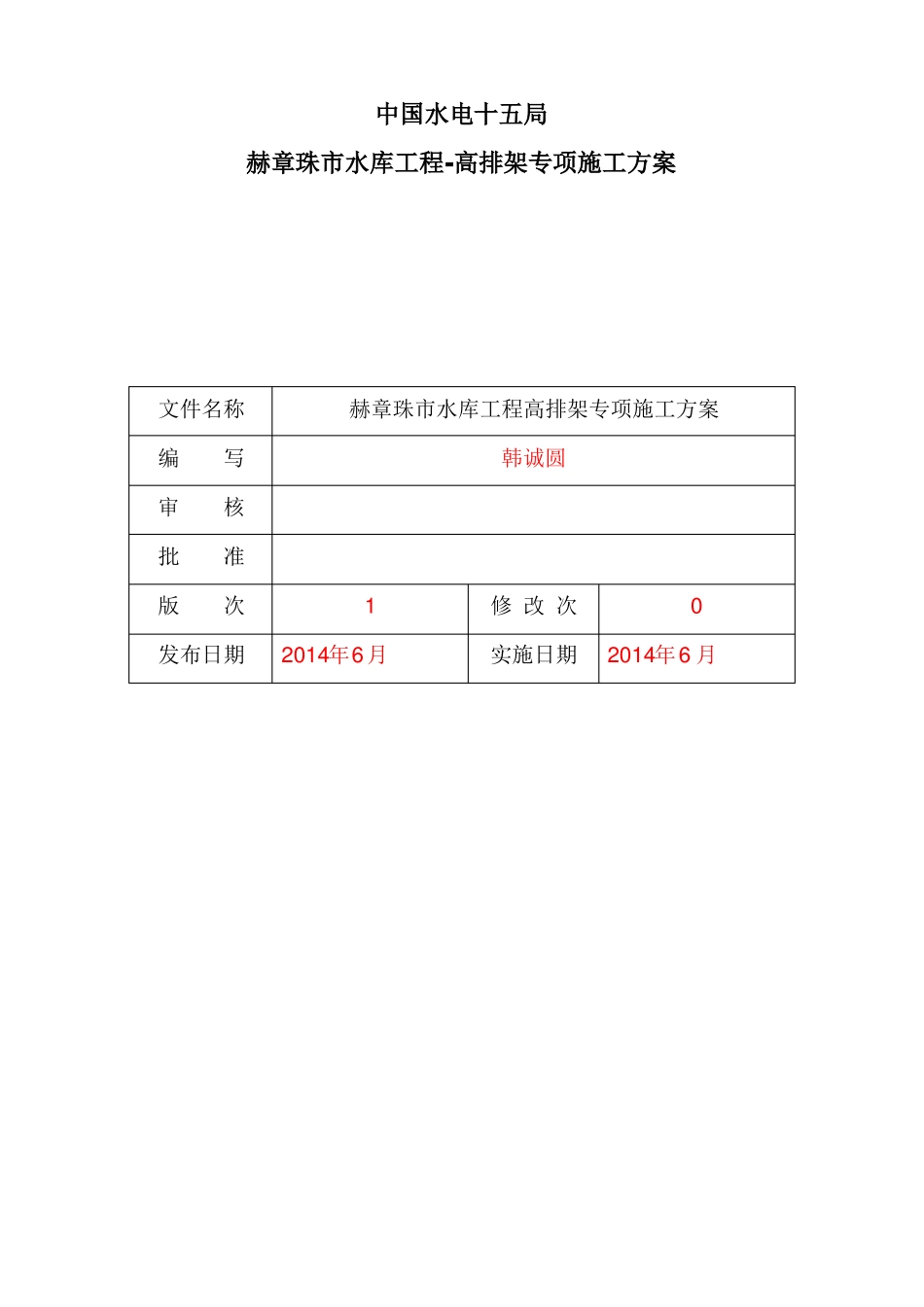

贵州省赫章珠市水库工程高 排 架 专 项施工方案中国水电建设集团十五工程局有限公司贵州珠市水库项目部2016 年 6 月 13 日中国水电十五局赫章珠市水库工程-高排架专项施工方案文件名称编写审核批准版次发布日期赫章珠市水库工程高排架专项施工方案韩诚圆12014年6月修 改 次实施日期02014年 6 月目录一、工程概况二、编制依据三、脚手架工程交底与验收程序四、组织机构五、脚手架的搭设与构造六、脚手架的施工搭设七、脚手架的拆除八、防护栏杆与安全措施九、安全管理及技术措施附:技术交底记录表会议签到表高排架专项施工方案一、工程概况珠市水库设取水兼放空、导流隧洞一座,进口检修闸基础高程 2050
65m,顶部高程 2100
7m,总高差达 50
基础部分 2056
5m 以下截流前完成满足过流要求,截流后逐步展开施工并搭设脚手架施工
脚手架随浇筑高程逐步搭设至工作面,高程 2079
0m 以下拟采用落地式脚手架:上游脚手架基础为 2054
5m 闸墩平台,下游基础为 2058
5m 闸墩平台,基础稳定满足承载力要求
左右边墙外侧脚手架基础为原基础面
墩身浇筑至 2079
m高程时预埋工字钢一圈,拟搭设悬挑脚手架
交通桥桥墩共计 8 个,高度 4
73m~33
4m 不等,检修闸交通桥桥面宽 3
0m,共九跨(7
32)全长约 68
02m,桥板厚度 200mm,桥板及底梁计划采用搭设满堂架现浇
出口工作闸及启闭机室总高度约 11m
二、编制依据《建筑施工计算手册》江正荣著 中国建筑工业出版社;《建筑施工手册》第四版 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 中国建筑工业出版社;《建筑
