交底内容叠合板施工技术交底1、工艺流程2、施工方法2
1、检查支座及板缝硬架支模上的平面标高用测量仪器从两个不同的观测点上测量墙、梁及硬架支模的水平楞的顶面标高
复核墙板的轴线,并校正
2、叠合板支撑体系安装材料:采用普通钢管+可调顶撑,横肋采用 4×6cm 矩管
支撑设计:详主楼模板施工方案构造要求:使用叠合板时,临时支撑要求如下:1)立杆应尽量不用接头,如有接头,应相互错开;2)支撑下部应有扫地杆,并拉通;水平杆步距 1500;3)立杆顶端采用可调顶撑,以方便调节支撑标高;页脚内容交底内容4)在同一开间内,横肋宜拉通布置;5)横肋应平直,板跨中的支撑应根据跨中起拱要求而调整高度;6)整个支撑体系应稳定、牢固

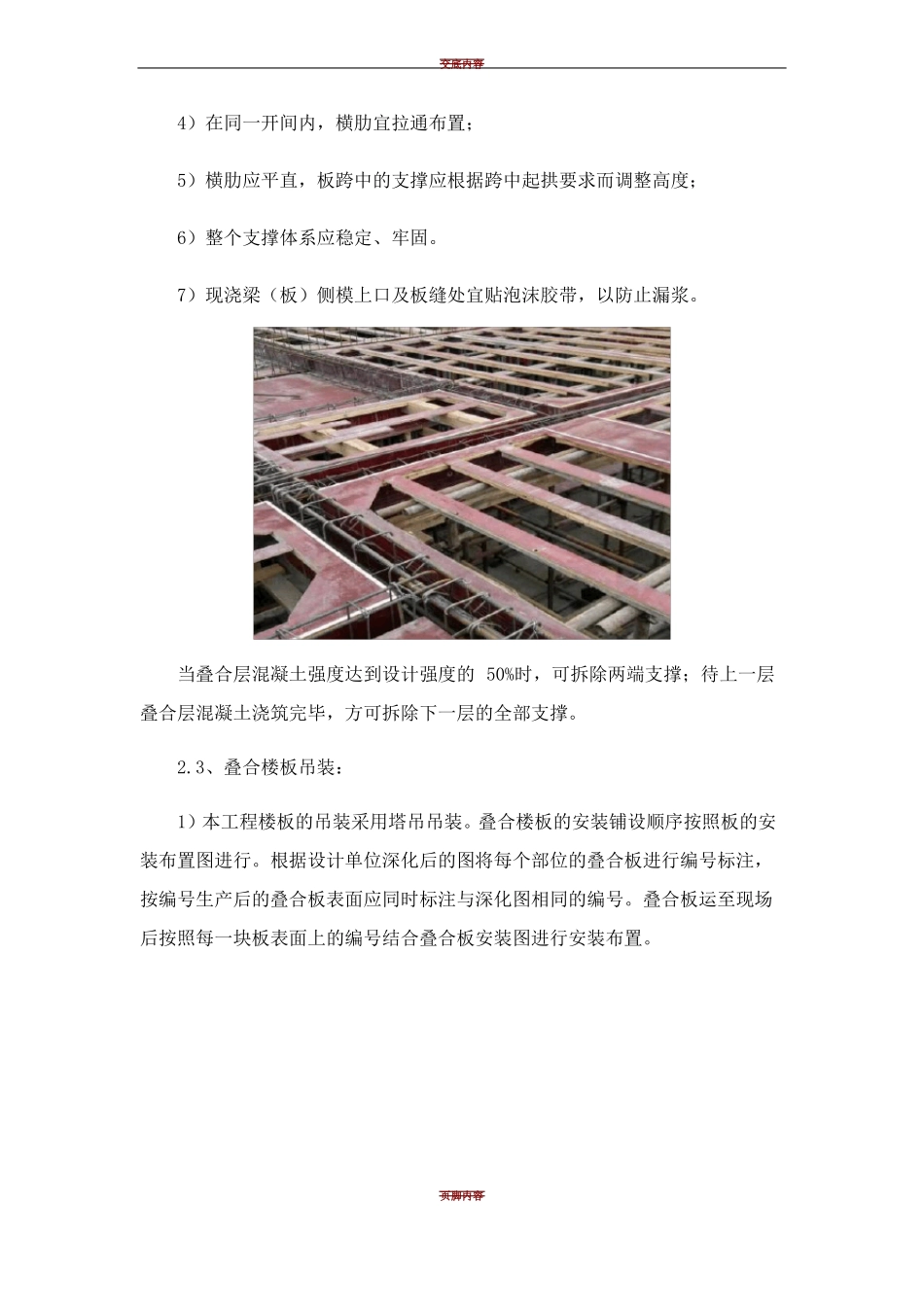

7)现浇梁(板)侧模上口及板缝处宜贴泡沫胶带,以防止漏浆
当叠合层混凝土强度达到设计强度的 50%时,可拆除两端支撑;待上一层叠合层混凝土浇筑完毕,方可拆除下一层的全部支撑
3、叠合楼板吊装:1)本工程楼板的吊装采用塔吊吊装
叠合楼板的安装铺设顺序按照板的安装布置图进行
根据设计单位深化后的图将每个部位的叠合板进行编号标注,按编号生产后的叠合板表面应同时标注与深化图相同的编号
叠合板运至现场后按照每一块板表面上的编号结合叠合板安装图进行安装布置
页脚内容交底内容注:本工程多层 2~6 层楼面板局部使用叠合板
2)吊装前与厂家沟通好叠合楼板的供应数量、进场时间,确保吊装顺利进行
3)楼板吊装前应将支座基础面及楼板底面清理干净,避免点支撑
4)每块楼板起吊用4 个吊点,吊点位置为格构梁上弦与腹筋交接处,距离板端为整个板长的 1/4 到 1/5 之间
吊装索链采用专用索链和 4 个闭合钓钩,平均分担受力,多点均衡起吊

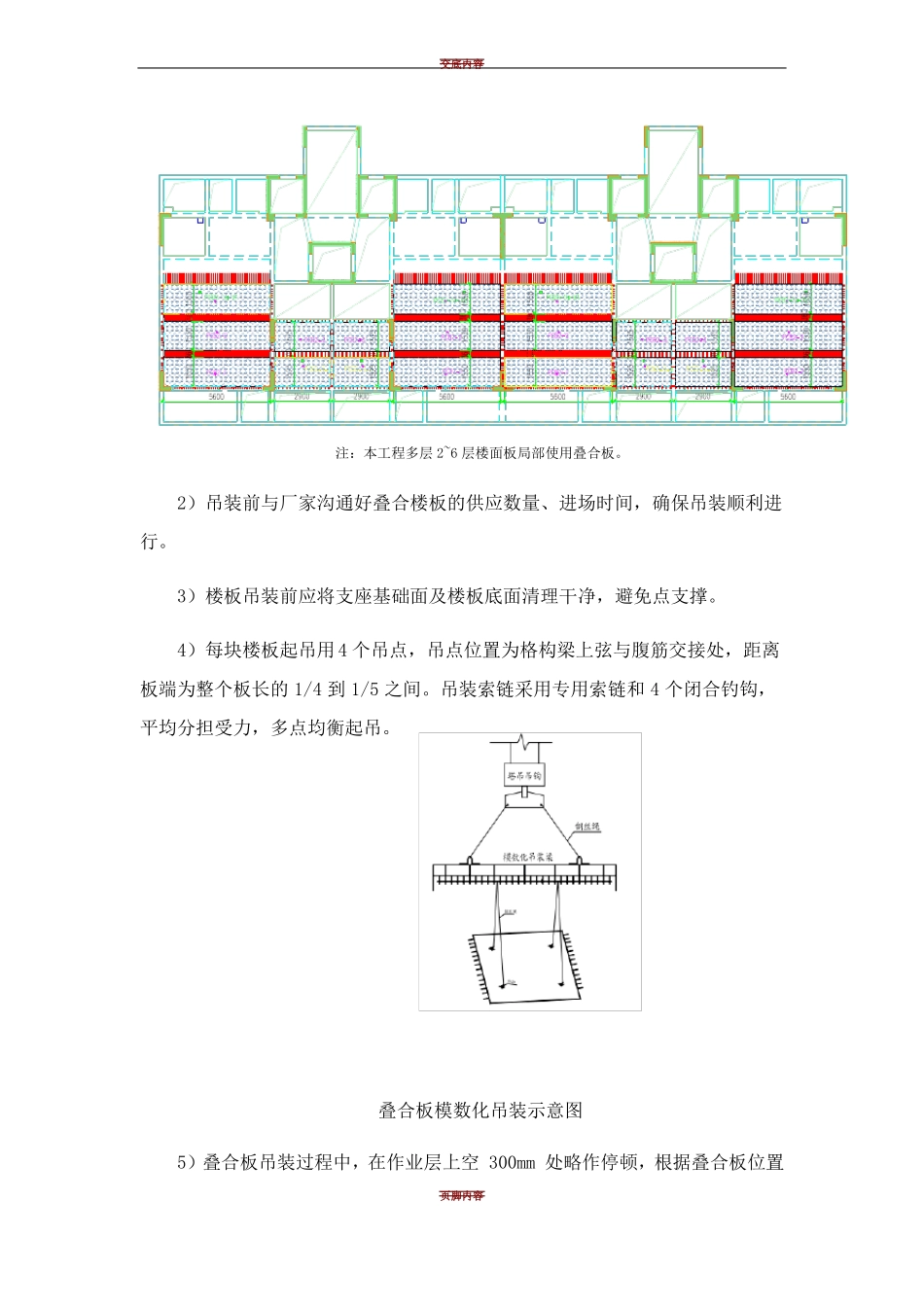

叠合板模数化吊装示意图5)叠合板吊装过程中,在作业层上空 300mm 处略作停顿,根据叠合板位置页脚内容交底内容调整叠合板方向进行定位
吊装过程中注
