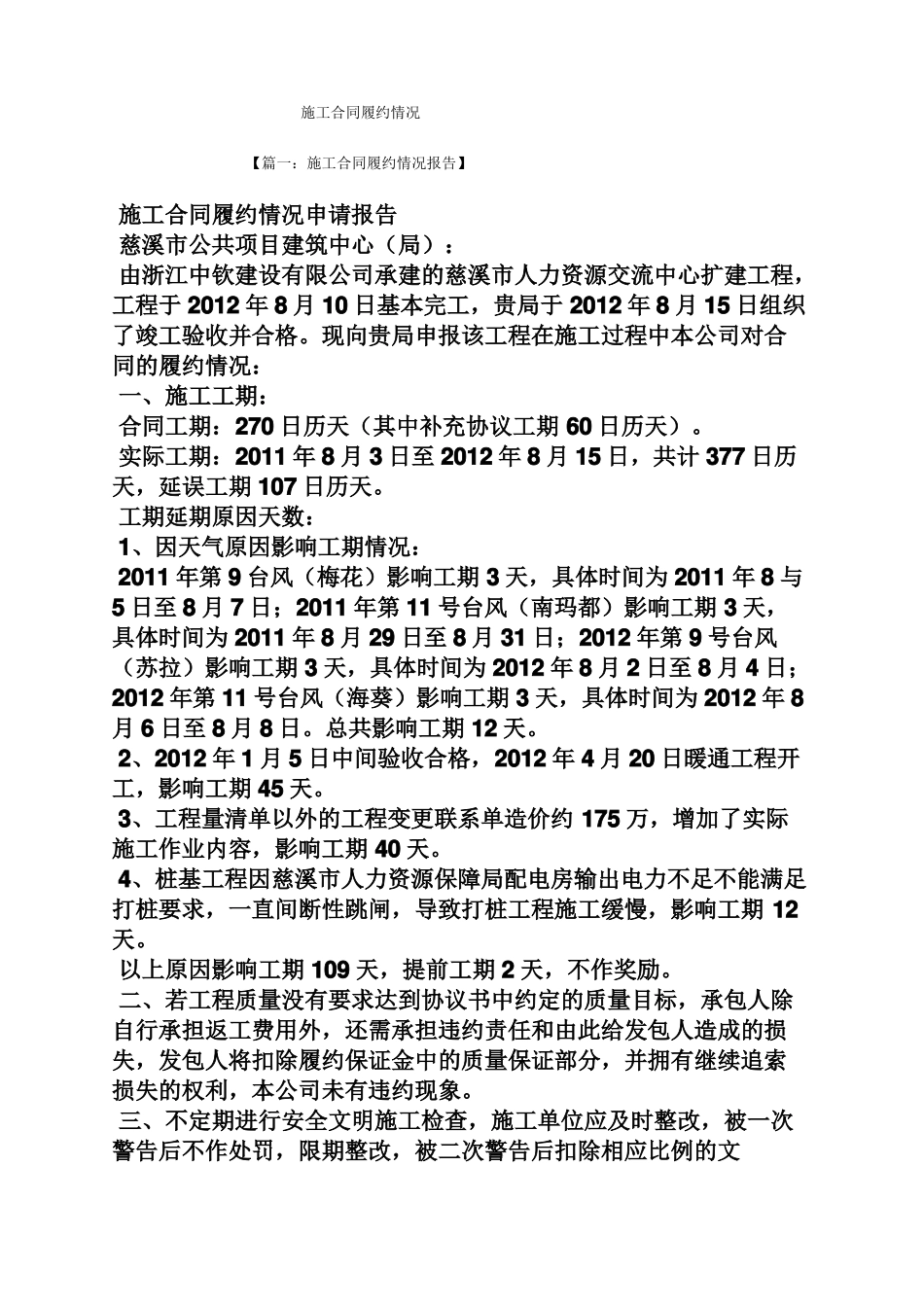

施工合同履约情况【篇一:施工合同履约情况报告】施工合同履约情况申请报告慈溪市公共项目建筑中心(局):由浙江中钦建设有限公司承建的慈溪市人力资源交流中心扩建工程,工程于 2012 年 8 月 10 日基本完工,贵局于 2012 年 8 月 15 日组织了竣工验收并合格
现向贵局申报该工程在施工过程中本公司对合同的履约情况:一、施工工期:合同工期:270 日历天(其中补充协议工期 60 日历天)
实际工期:2011 年 8 月 3 日至 2012 年 8 月 15 日,共计 377 日历天,延误工期 107 日历天
工期延期原因天数: 1、因天气原因影响工期情况: 2011 年第 9 台风(梅花)影响工期 3 天,具体时间为 2011 年 8 与5 日至 8 月 7 日;2011 年第 11 号台风(南玛都)影响工期 3 天,具体时间为 2011 年 8 月 29 日至 8 月 31 日;2012 年第 9 号台风(苏拉)影响工期 3 天,具体时间为 2012 年 8 月 2 日至 8 月 4 日;2012 年第 11 号台风(海葵)影响工期 3 天,具体时间为 2012 年 8月 6 日至 8 月 8 日
总共影响工期 12 天
2、2012 年 1 月 5 日中间验收合格,2012 年 4 月 20 日暖通工程开工,影响工期 45 天
3、工程量清单以外的工程变更联系单造价约 175 万,增加了实际施工作业内容,影响工期 40 天
4、桩基工程因慈溪市人力资源保障局配电房输出电力不足不能满足打桩要求,一直间断性跳闸,导致打桩工程施工缓慢,影响工期 12天
以上原因影响工期 109 天,提前工期 2 天,不作奖励

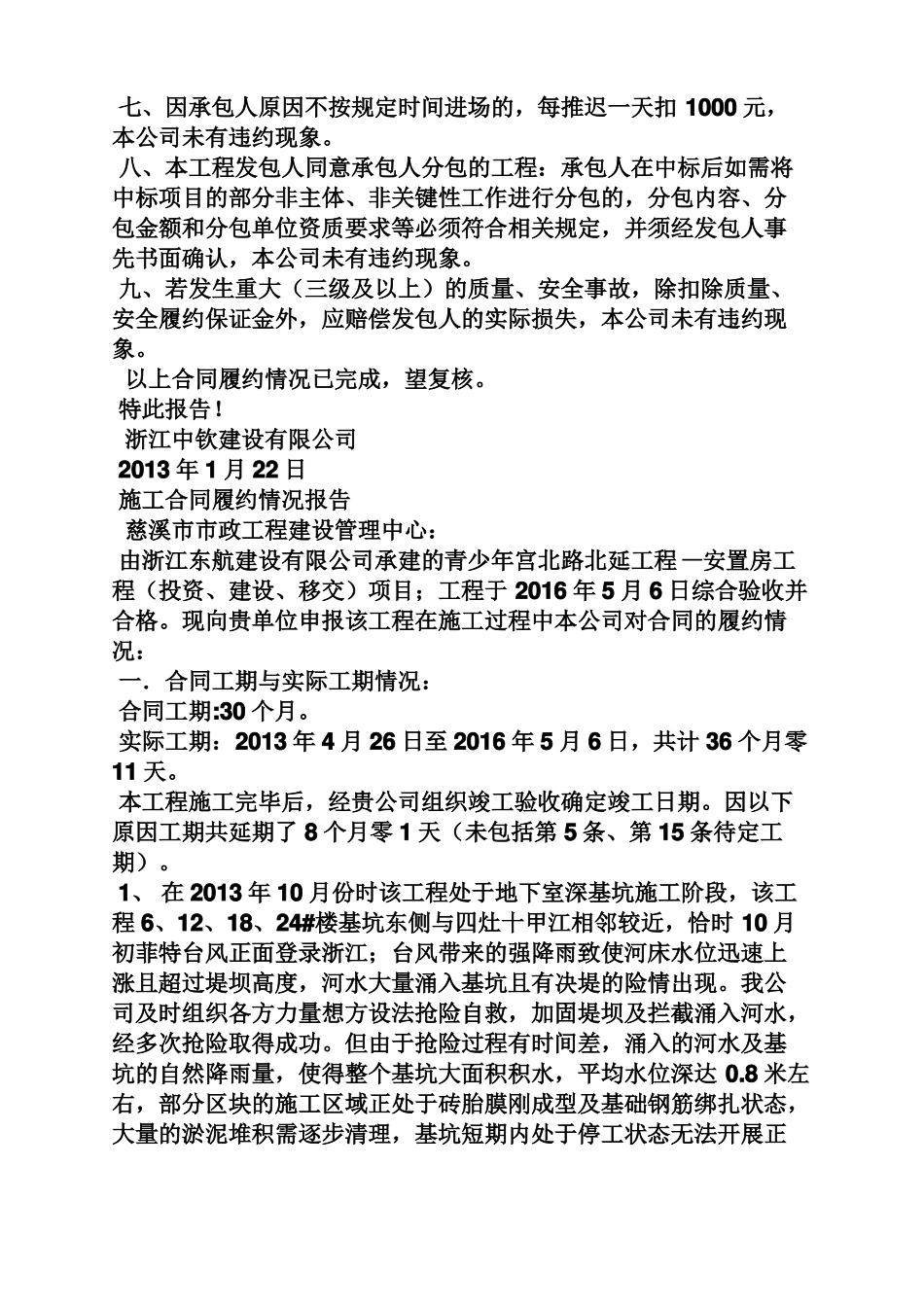

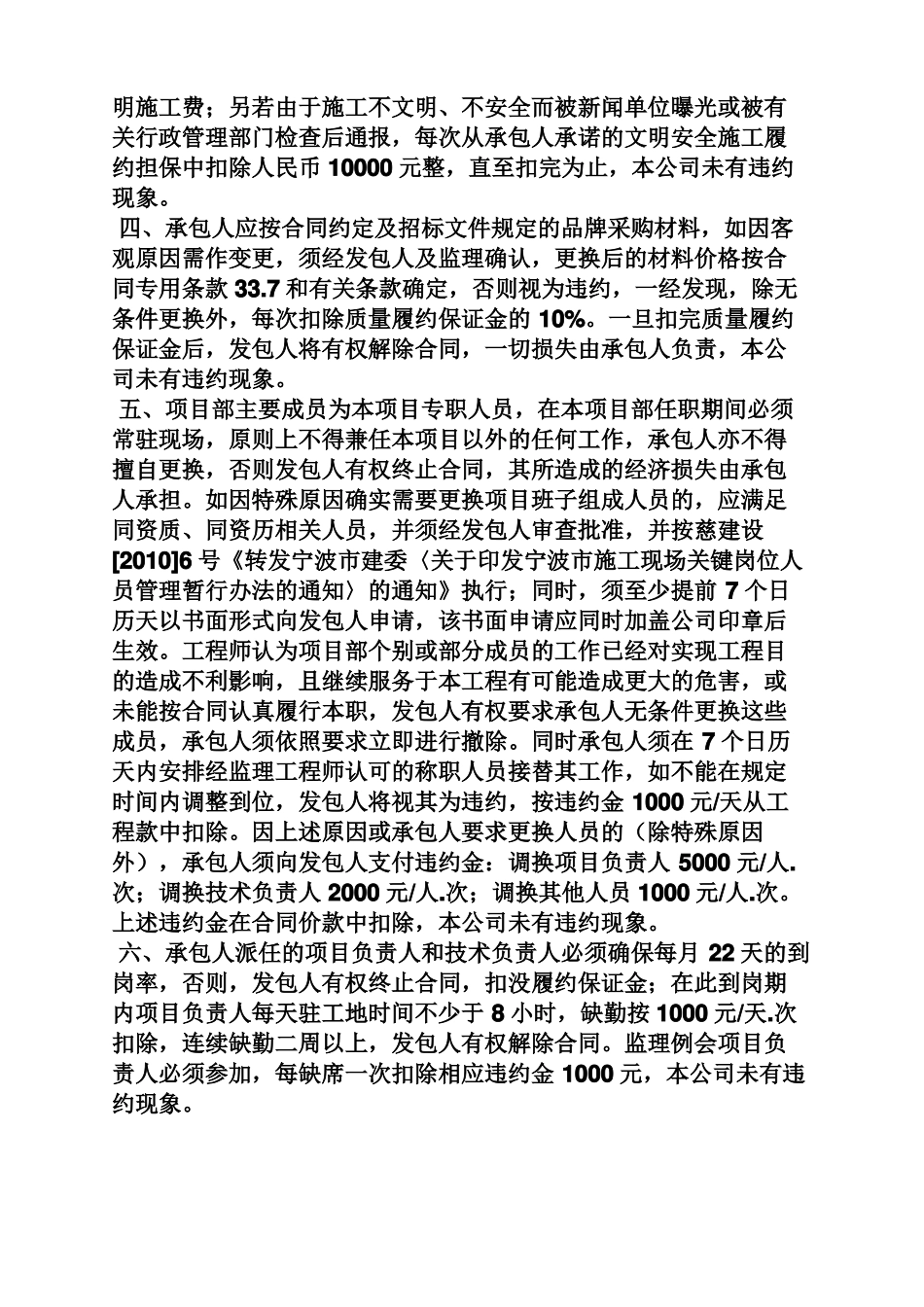

二、若工程质量没有要求达到协议书中约定的质量目标,承包人除自行承担返工费用外,还需承担违约责任和由此给发包人造成的损失,发包人将扣除履约保证金中的质量保证部分
