A2+598--CC+89 段施工方案,施工组织设计,施工工艺精装修吊顶反支撑专项方案一、编制依据:123456789友豪·红星店精装房装饰工程精装施工图相关的规范、规程和标准《建筑工程质量管理条例》《建筑装饰装修工程质量验收标准》(GB502102011)《建筑工程施工质量验收统一标准 》(GB50300-2001)《建筑安装分项工程施工工艺规程》( DBJ/T 01-26-2003)《建筑工程资料管理规程》( DBJ01-51-2003)《建筑施工手册》(2003 年 5 月第四版)本公司质量、安全、现场文明施工管理和各种工序工法的标准程序文件二、难点、特点本工程吊顶施工重点难点为-1F-6F 结构层高为 5
00 米以上,装饰吊顶标高为 2
400 米之间,安装吊筋长度在 2
600 之间,根据常规施工要求,需在吊杆施工时增加反支撑拉接,以保证吊顶的稳定性
解决了大空间吊杆长度大于 1
5 米时其"长细比"过大大,而导致受到水平向力或轴向压力时容易失衡的问题
三、材料及构配件(1)骨架轻钢龙骨采用50主龙骨, 38付龙骨
(2)轻钢骨架主件有主龙骨、次龙骨;配件有吊挂件、连接件、挂插件
(3)50*50*5角钢、8mm厚钢板
(4)零配件有∮8吊杆、花篮螺丝、射钉、自攻螺钉
(5)罩面板按设计要求选用,材料的品种、规格、质量应符合设计要求
四、主要机具(1)电锯、无齿锯、射钉枪
(2)手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢水平等

第0A2+598--CC+89 段施工方案,施工组织设计,施工工艺五、作业条件(1)按设计要求间距预埋∮8钢筋吊杆,间距为800mm—1200mm
(2)安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置,并通过放线把各个专业预安装项投影到地面
(3)各种材料全部配套备齐

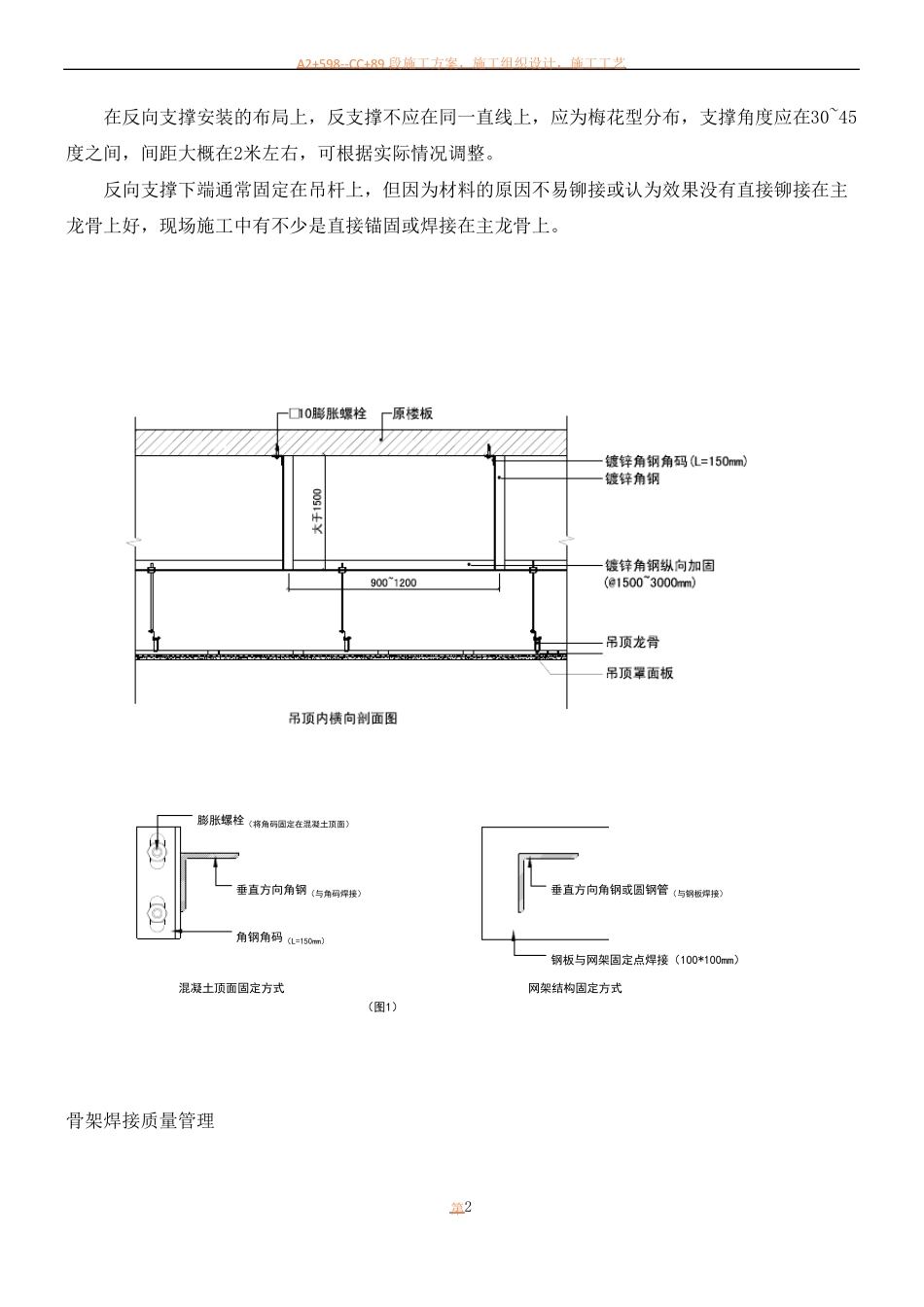

(4)搭好顶棚施工操
