技 术 交 底 记 录表 C2-1工程名称施工单位交底提要交底内容:中国数码港研发及生产基地工程中国建筑第八工程局编号交底日期分项工程名称后浇带模板拆除与支撑2007 年 7 月 20 日模板工程1
1 机具准备:锤子、单头扳手、手提锯、钢卷尺;2
2 材料准备:钢管、油托、木方、红砖、扣件;3
3 人员准备:木工 10 人
1 拆模申请已经经技术负责人批准
2 拆模段的混凝土强度已达到拆模要求
3 工长已对操作人员进行了技术和安全交底
1 工艺流程梁底模板拆除——梁底回顶——顶板模板拆除——顶板模板回顶严禁梁、板同时拆除后再回顶
2 回顶前施工要点3
1 主体结构施工时后浇带的墙、梁、板模板与结构层的模板同时施工,以确保后浇带部分的墙、梁、板的几何尺寸、标高与结构工程一致
2 为保证结构受力要求,梁、板和后浇带模板支撑体系为同一体系
3 后浇带两侧混凝土浇筑后,后浇带处需采取防护措施进行保护,而且不得随审核人交底人接受交底人技 术 交 底 记 录表 C2-1工程名称施工单位交底提要交底内容:中国数码港研发及生产基地工程中国建筑第八工程局编号交底日期分项工程名称后浇带模板拆除与支撑2007 年 7 月 20 日模板工程意挪动
一是防止后浇带部位的钢筋变形或受到破坏;二是避免后浇带部位坠物伤人等事件发生

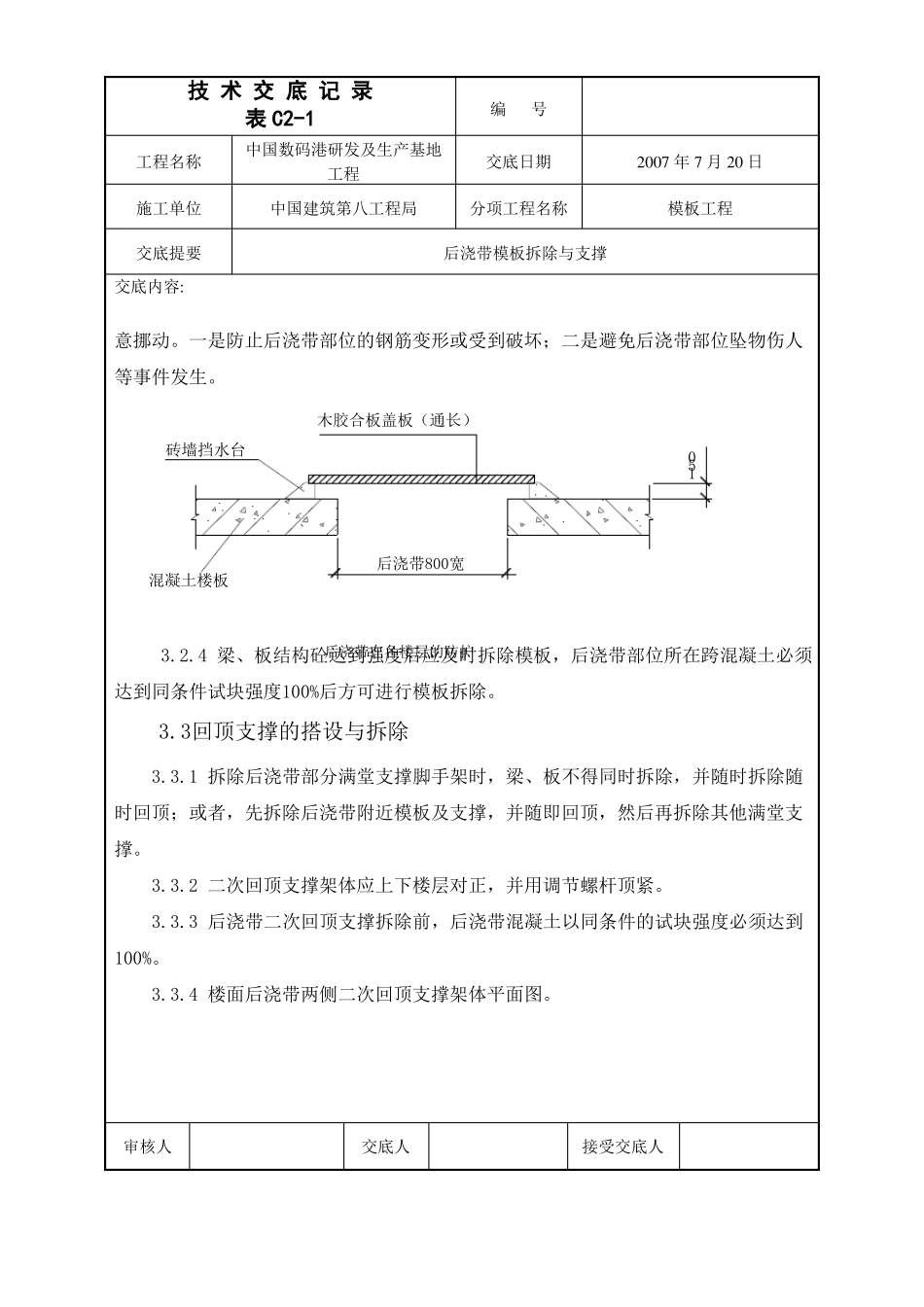

木胶合板盖板(通长)后浇带800宽混凝土楼板150砖墙挡水台后浇带在各楼层的防护 3
4 梁、板结构砼达到强度后应及时拆除模板,后浇带部位所在跨混凝土必须达到同条件试块强度100%后方可进行模板拆除
3回顶支撑的搭设与拆除3
1 拆除后浇带部分满堂支撑脚手架时,梁、板不得同时拆除,并随时拆除随时回顶;或者,先拆除后浇带附近模板及支撑,并随即回顶,然后再拆除其他满堂支撑
