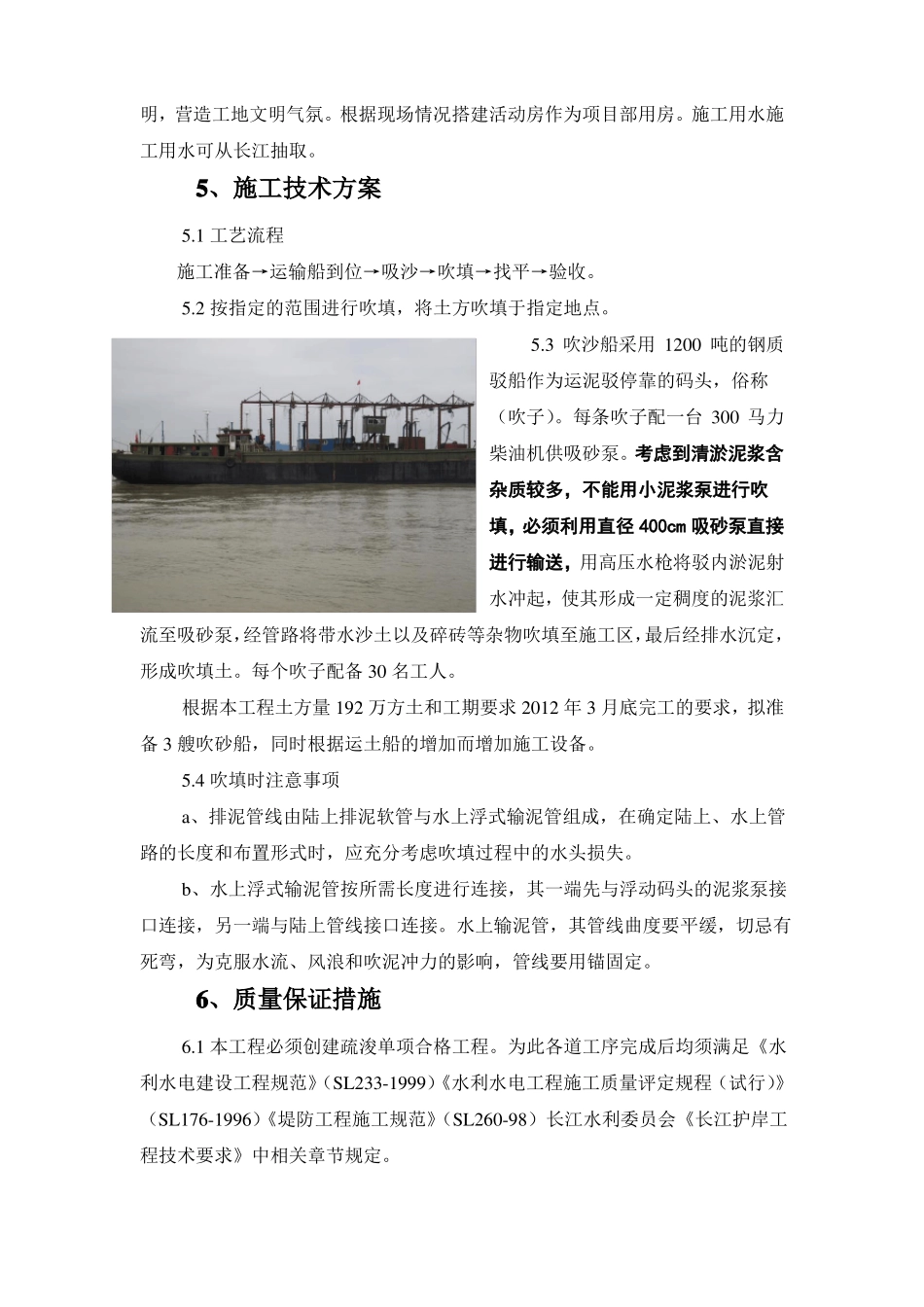

施 工 方 案二 O 一一年十二月十八日1、工程概况:拟运土总量约 192 万方2、施工组织措施⑴、本工程我公司将由公司经理、公司总工程师具体负责工程施工的后勤保障工作,及施工技术指导质量方案审查等事宜,全面开展并协调项目经理部、公司各职能科室、施工人员的选派及机械设备的配合工作,下设质量负责、安全负责及机械负责专门人员,对工程施工技术质量安全具有指导监督的权利。⑵根据本工程特点及进度、工程质量、安全与文明施工的需要选择政治素质好、技术水平高和身体健康的人员组成吹填工程项目部。项目经理部由项目经理、技术负责人、项目生产副经理组成领导层,实行项目经理负责制。⑶项目经理及项目部管理人员由一专多能、精明强干、具有同类工程及丰富的水利工程施工经验的人员担任。项目经理、副经理,负责整个项目的施工进度、生产质量、技术、安全、机械、材料的供应和各工种之间的协调工作。技术负责人负责与业主、设计单位及监理的配合工作,以确保工程质量和工程顺利开展。各专业技术人员在项目经理及技术负责人的领导下具体负责相关事宜,并利用晚上休息的时间建立每周技术质量生产行政例会、每日碰头会制度,定期向建设单位、监理、、送土单位、公司领导报送工作简报及施工中存在的问题,以便各有关领导及时了解项目进展情况,及时对工程项目施工给予指导、支持,同时积极听取业主意见,接受业主监理指令,服从有关部门监督,保证工程顺利进行,工程质量符合要求。3、施工现场布置按业主指定的地点布置吹砂船以及施工附属设施,工人生活用房使用生活船,吹填用电利用吹砂船自发电。4、施工平面布置原则总体布置思想:考虑全面周到,布置合理有序,方便施工,便于管理,利于文明施工,标准适度,能体现文明工地的形象。施工区域沿河岸设立标语、彩旗,工地竖立工程简介,书写规范,用语文明,营造工地文明气氛。根据现场情况搭建活动房作为项目部用房。施工用水施工用水可从长江抽取。5、施工技术方案5.1 工艺流程施工准备→运输船到位→吸沙→吹填→找平→验收。5.2 按指定的范围进行吹填,将土方吹填于指定地点。5.3 吹沙船采用 1200 吨的钢质驳船作为运泥驳停靠的码头,俗称(吹子)。每条吹子配一台 300 马力柴油机供吸砂泵。考虑到清淤泥浆含杂质较多,不能用小泥浆泵进行吹填,必须利用直径 400cm 吸砂泵直接进行输送,用高压水枪将驳内淤泥射水冲起,使其形成一定稠度的泥浆汇流至吸砂泵,经管路将带水沙...
