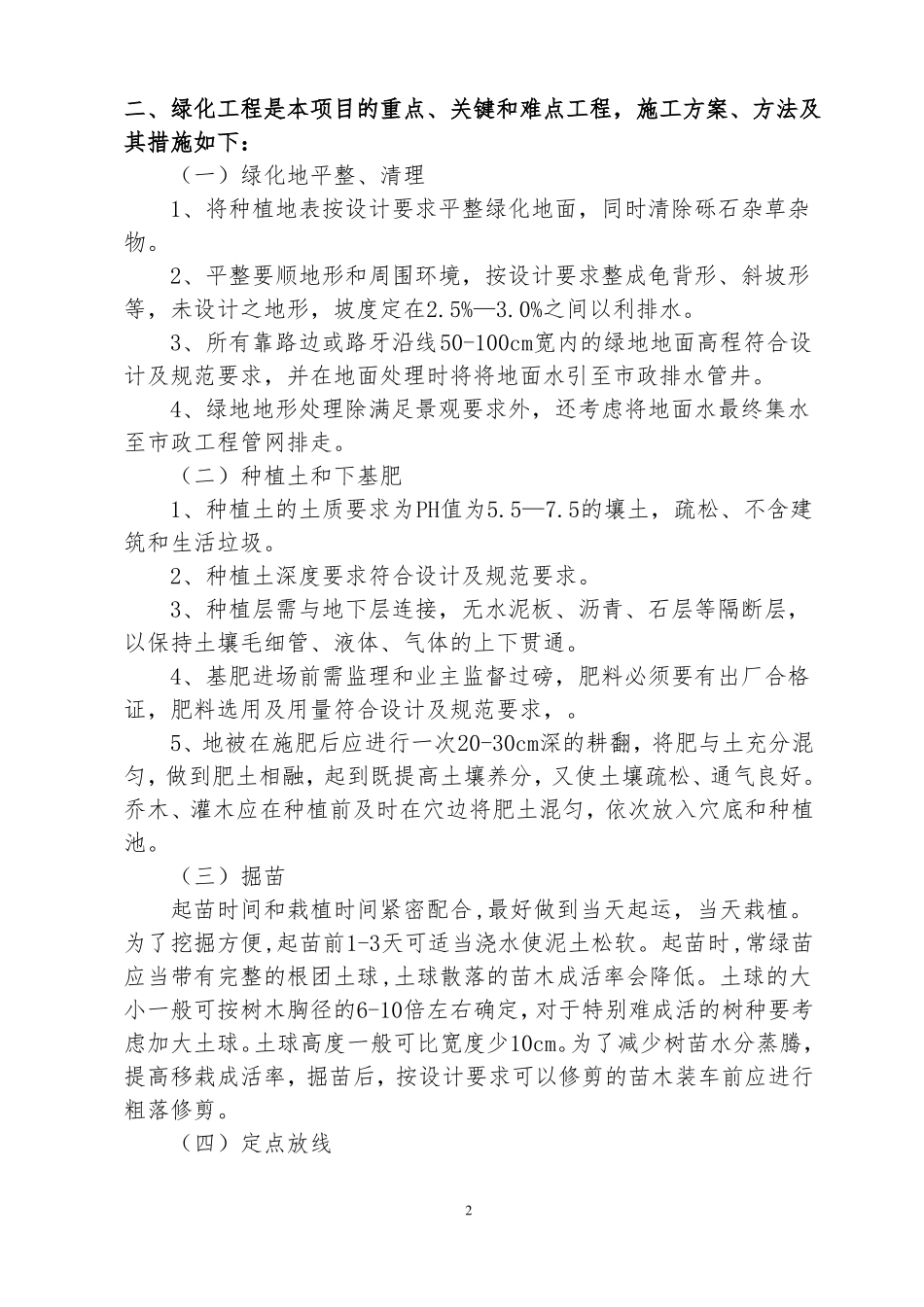

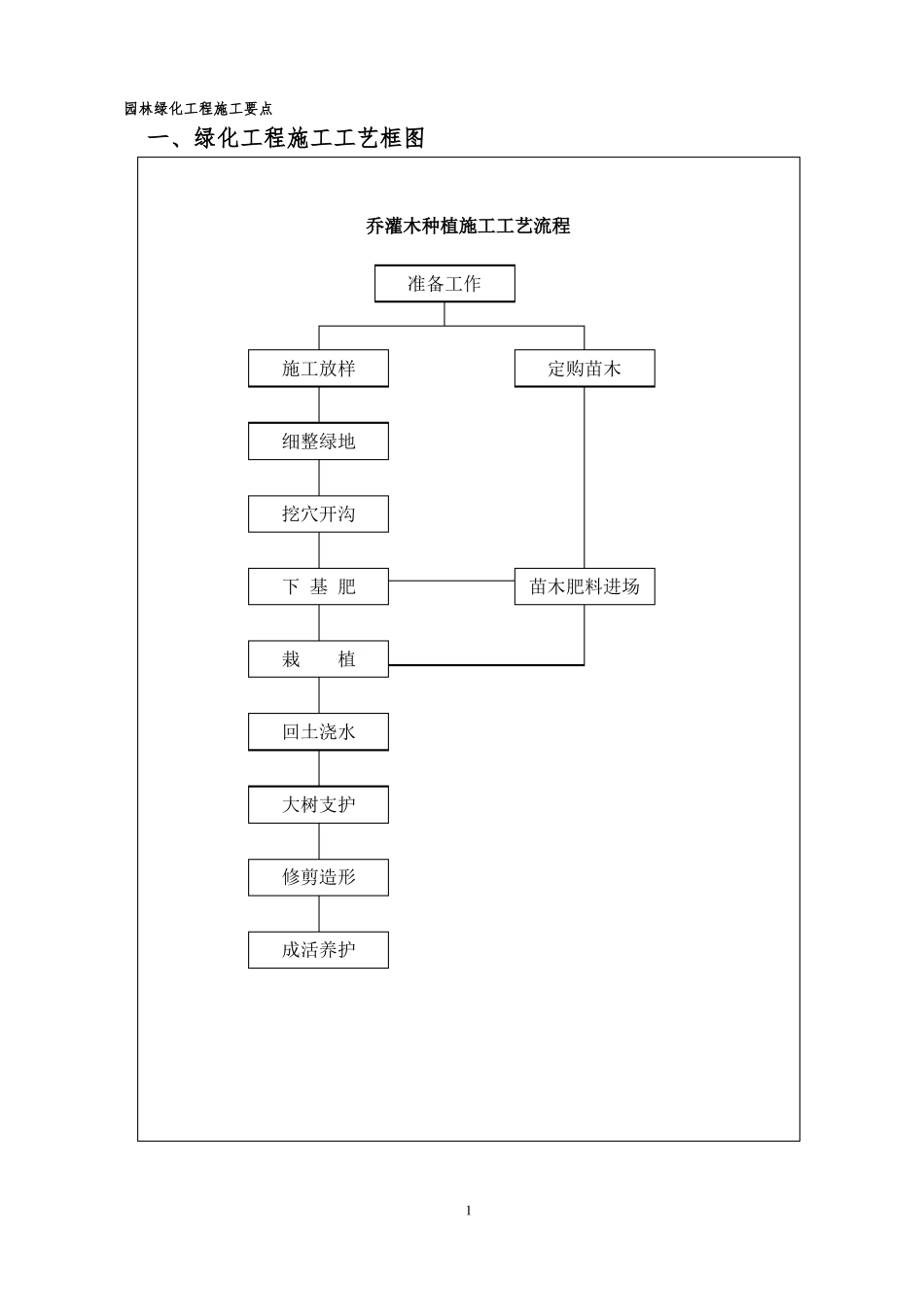

园林绿化工程施工要点一、绿化工程施工工艺框图乔灌木种植施工工艺流程准备工作施工放样定购苗木细整绿地挖穴开沟下 基 肥苗木肥料进场栽植回土浇水大树支护修剪造形成活养护1二、绿化工程是本项目的重点、关键和难点工程,施工方案、方法及其措施如下:(一)绿化地平整、清理1、将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物
2、平整要顺地形和周围环境,按设计要求整成龟背形、斜坡形等,未设计之地形,坡度定在2
0%之间以利排水
3、所有靠路边或路牙沿线50-100cm宽内的绿地地面高程符合设计及规范要求,并在地面处理时将将地面水引至市政排水管井
4、绿地地形处理除满足景观要求外,还考虑将地面水最终集水至市政工程管网排走
(二)种植土和下基肥1、种植土的土质要求为PH值为5
5的壤土,疏松、不含建筑和生活垃圾
2、种植土深度要求符合设计及规范要求
3、种植层需与地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管、液体、气体的上下贯通
4、基肥进场前需监理和业主监督过磅,肥料必须要有出厂合格证,肥料选用及用量符合设计及规范要求,
5、地被在施肥后应进行一次20-30cm深的耕翻,将肥与土充分混匀,做到肥土相融,起到既提高土壤养分,又使土壤疏松、通气良好
乔木、灌木应在种植前及时在穴边将肥土混匀,依次放入穴底和种植池
(三)掘苗起苗时间和栽植时间紧密配合,最好做到当天起运,当天栽植
为了挖掘方便,起苗前1-3天可适当浇水使泥土松软
起苗时,常绿苗应当带有完整的根团土球,土球散落的苗木成活率会降低
土球的大小一般可按树木胸径的6-10倍左右确定,对于特别难成活的树种要考虑加大土球
土球高度一般可比宽度少10cm
为了减少树苗水分蒸腾,提高移栽成活率,掘苗后,按设计要求可以修剪的苗木装车前应进行粗落修剪

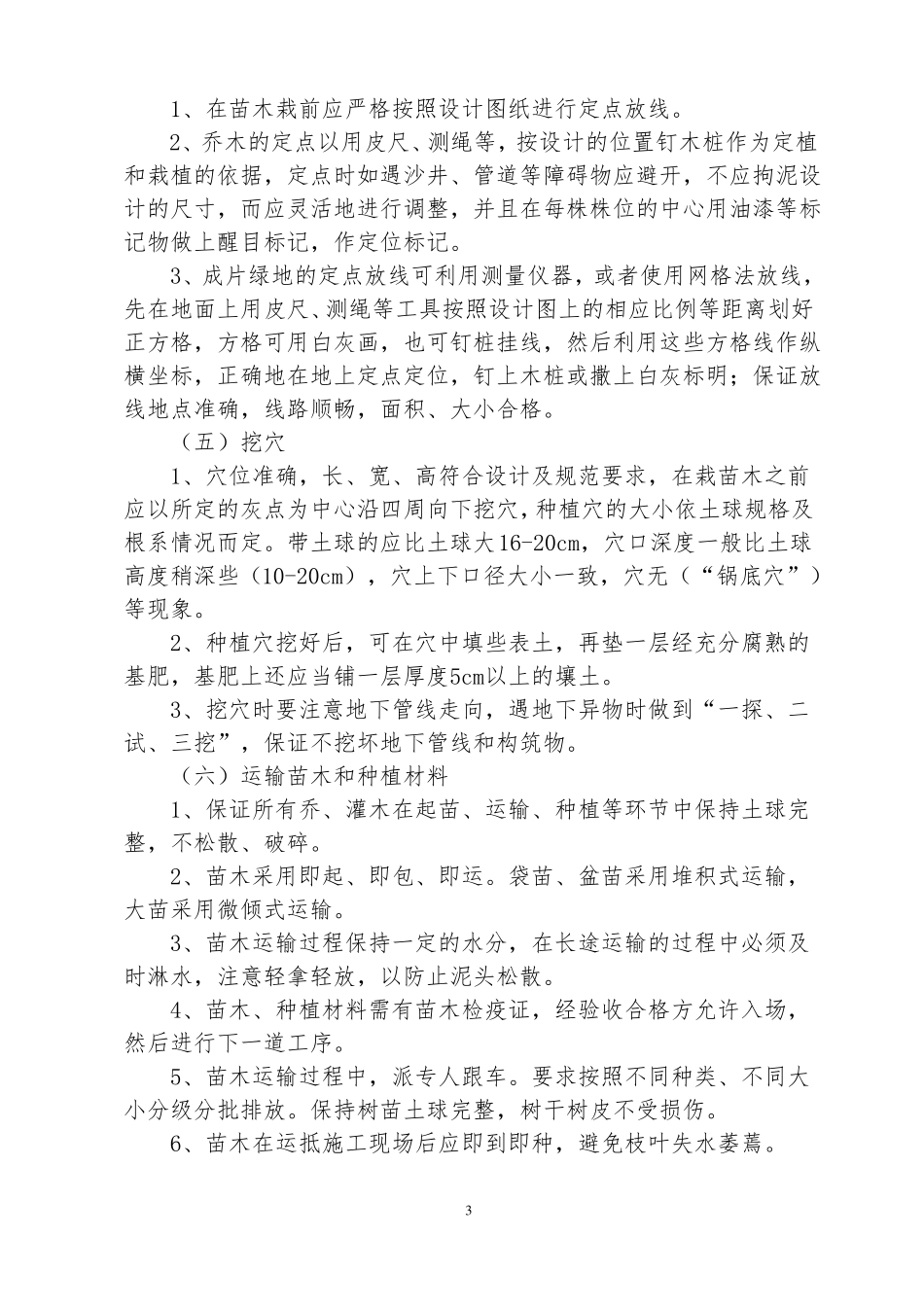

(四)定点放线21、在苗木栽前应严格按照设计图纸进行定点放线
