国道G325线开平水西至蒲桥段、恩平祥山至分界龙段(K121+000~K130+819、K170+409~K175+409)路面改造工程路面改造工程施 工 总 结广州市市政集团有限公司二〇一五年十二月二十日国道G325线开平水西至蒲桥段、恩平祥山至分界龙段(K121+000~K130+819、K170+409~K175+409)路面改造工程项目部一、工程概况(一)工程概述国道 G325 为东西走向的一条国家主干线,粤西地区通往珠三角的一条重要干线公路,也是江门地区的主要交通要道之一,在江门地区主要经过鹤山、开平、恩平三个市,是江门中部地区主要交通动脉
本次施工范围线路包含国道 G325 线江门段的两个路段,全长 14
桩号范围为 K121+000~K130+819,K170+409~K175+409
本工程为旧路改造工程,在现状路面上加铺沥青罩面
本次施工内容包括:道路工程、交通工程
(二)合同段工程起止时间:本合同工期为 180 天,于 2015 年 4 月 20 日开工,于 2015 年 9 月 30 成,累计完成工程额约 4700 万元
(三)主要依据和主要技术标准1、国道 G325 线开平水西至蒲桥段、恩平祥山至分界龙段( K121+000~K130+819、K170+409~K175+409)路面改造工程路面改造工程施工承包合同;2、业主提供的《国道 G325 线开平水西至蒲桥段、恩平祥山至分界龙段(K121+000~K130+819、K170+409~K175+409)路面改造工程路面改造工程施工图设计》;3、施工技术规范;4、实施性施工组织设计;5、经业主确认,监理工程师批准的工程变更文件;6、交通部现行的技术标准、公路路基施工技术规范、公路路面施工技术规范、公路桥涵施工技术规范、公路工程质量检验评定标准、公路工程竣(交)工验收办法等

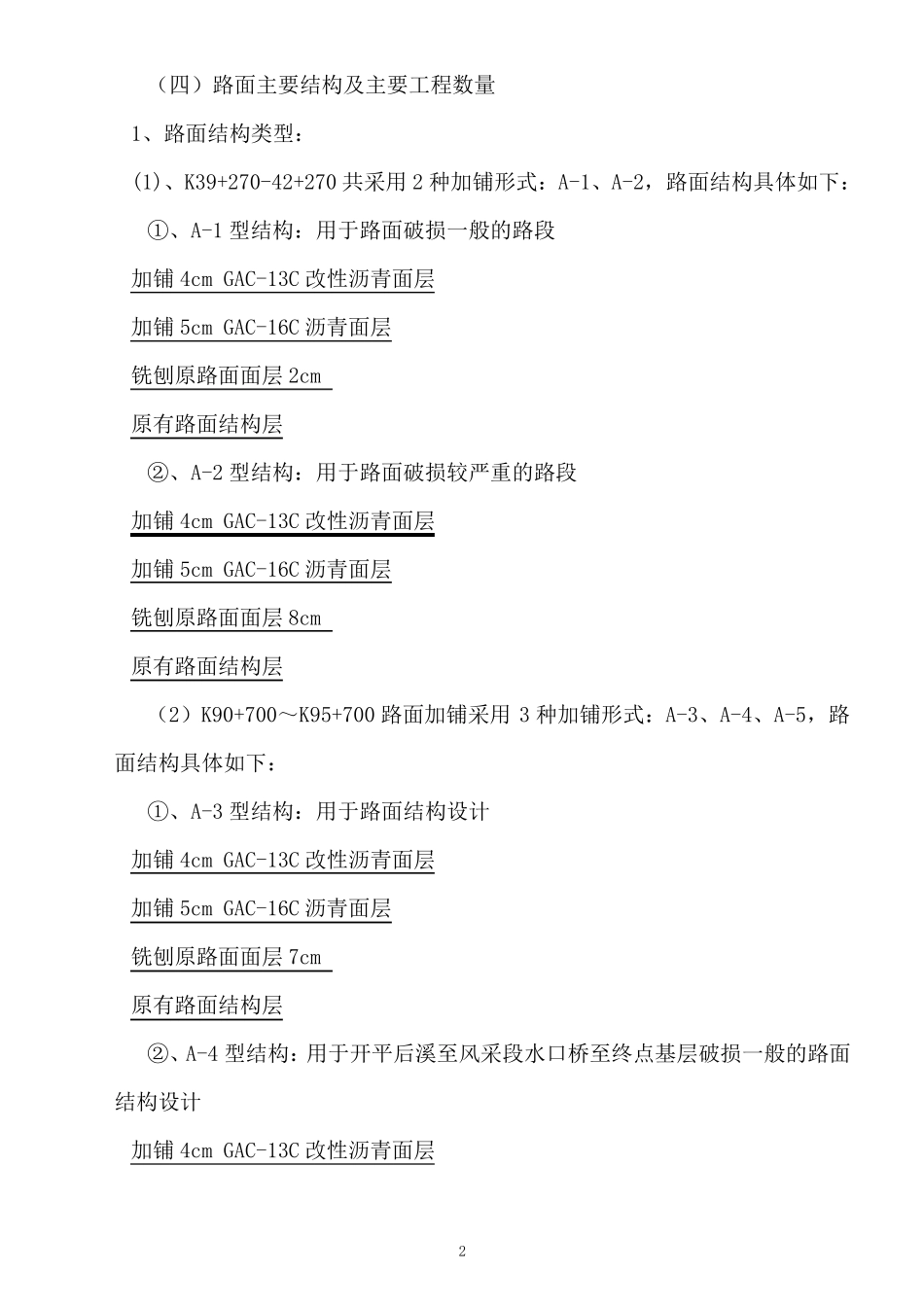

1(四)路面
