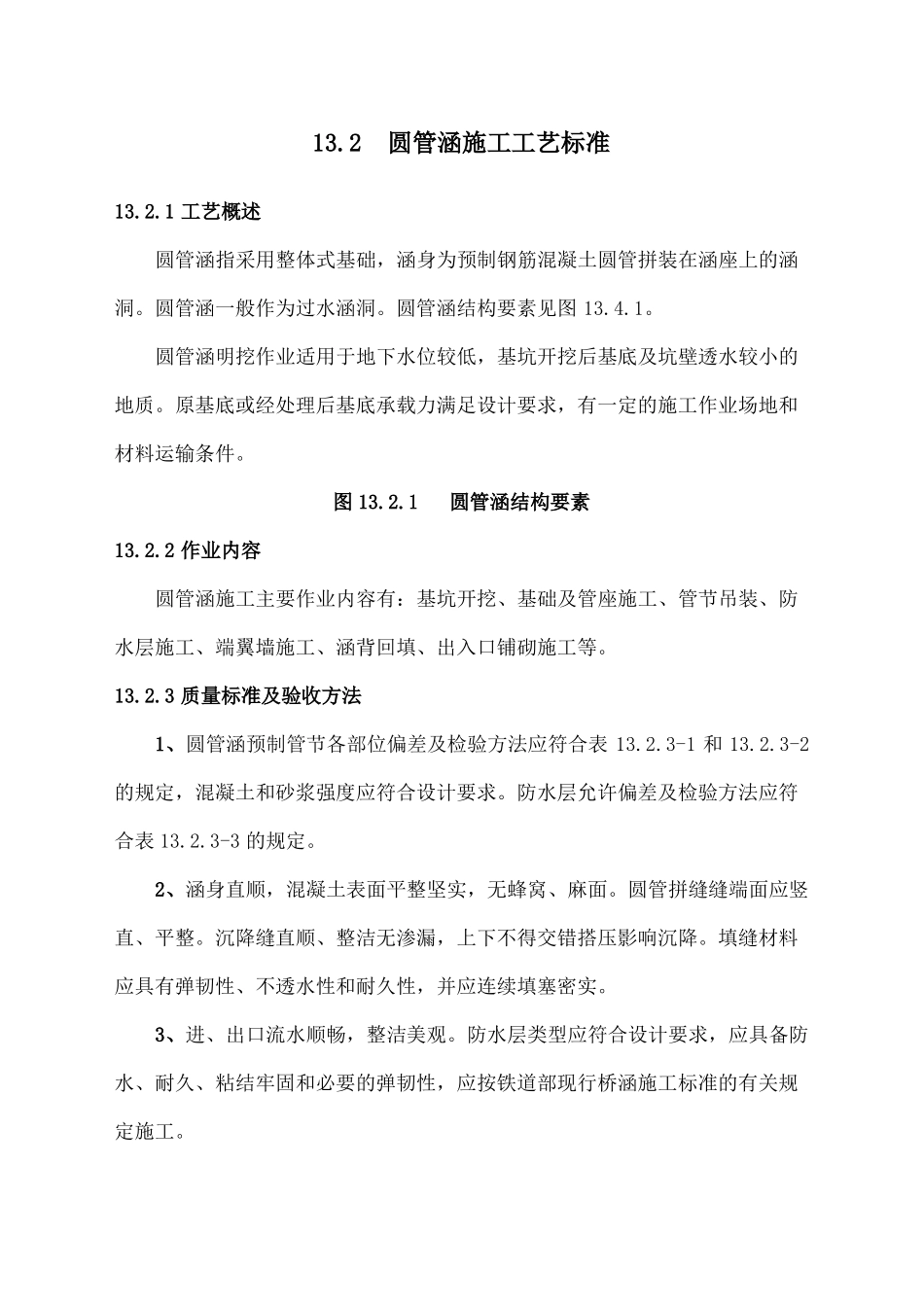

13.2圆管涵施工工艺标准13.2.1 工艺概述圆管涵指采用整体式基础,涵身为预制钢筋混凝土圆管拼装在涵座上的涵洞。圆管涵一般作为过水涵洞。圆管涵结构要素见图 13.4.1。圆管涵明挖作业适用于地下水位较低,基坑开挖后基底及坑壁透水较小的地质。原基底或经处理后基底承载力满足设计要求,有一定的施工作业场地和材料运输条件。图 13.2.1圆管涵结构要素13.2.2 作业内容圆管涵施工主要作业内容有:基坑开挖、基础及管座施工、管节吊装、防水层施工、端翼墙施工、涵背回填、出入口铺砌施工等。13.2.3 质量标准及验收方法1、圆管涵预制管节各部位偏差及检验方法应符合表 13.2.3-1 和 13.2.3-2的规定,混凝土和砂浆强度应符合设计要求。防水层允许偏差及检验方法应符合表 13.2.3-3 的规定。2、涵身直顺,混凝土表面平整坚实,无蜂窝、麻面。圆管拼缝缝端面应竖直、平整。沉降缝直顺、整洁无渗漏,上下不得交错搭压影响沉降。填缝材料应具有弹韧性、不透水性和耐久性,并应连续填塞密实。3、进、出口流水顺畅,整洁美观。防水层类型应符合设计要求,应具备防水、耐久、粘结牢固和必要的弹韧性,应按铁道部现行桥涵施工标准的有关规定施工。表 13.2.3-1圆管涵管节预制的允许偏差和检验方法序号123项目长度内径壁厚允许偏差(mm)0,-10±10+10,-5检验方法尺量检查不少于5 处检验数量:施工单位每 10 节检查不少于 1 节。表 13.2.3-2圆管涵管节安装允许偏差和检验方法序号项目允许偏差(mm) 检验方法12345轴 线流水面高程涵身长度管座、基础宽度20±20+100,-50不小于设计值测 量 检 查不 少 于 2处尺 量 检 查不 少 于 5处相 邻 管 节 底 面管径≤100cm3错台管径>100cm5检验数量:施工单位每座涵全部检查。表 13.2.3-3防水层允许偏差和检验方法序号12项目基层平整度卷材搭接宽度允许偏差(mm)3-10检验方法1m 靠尺检查尺量检查检验数量:施工单位检查不少于 5 处。13.2.4 工艺流程图圆管涵施工工艺流程见图 13.2.4:图 13.2.4圆管涵施工工艺流程图13.2.5 工序步骤及质量控制说明一、施工准备1.技术准备⑴认真阅读和审核设计图纸及相关设计要求,熟悉并分析施工现场地质资料及水文情况,调查了解季节和地下水位的关系。⑵编制圆管涵单项施工方案,对开挖超过 2m 的深基坑,应编制安全专项施工组织设计及应急预案,对开挖超过 5m 的深基坑,应组织相关专家进行方案的评审后实施。⑶做好相关施工技术交底,...
