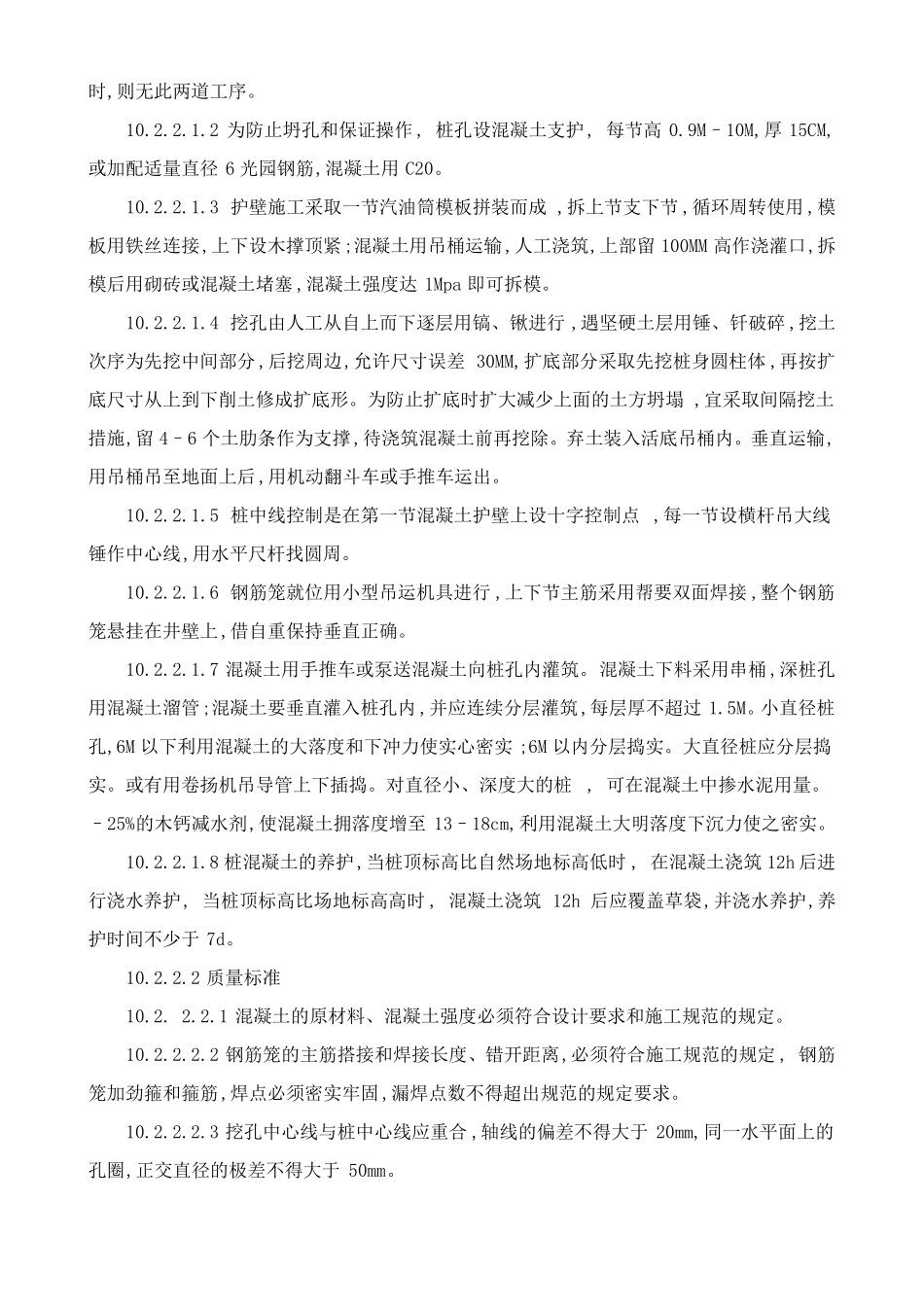

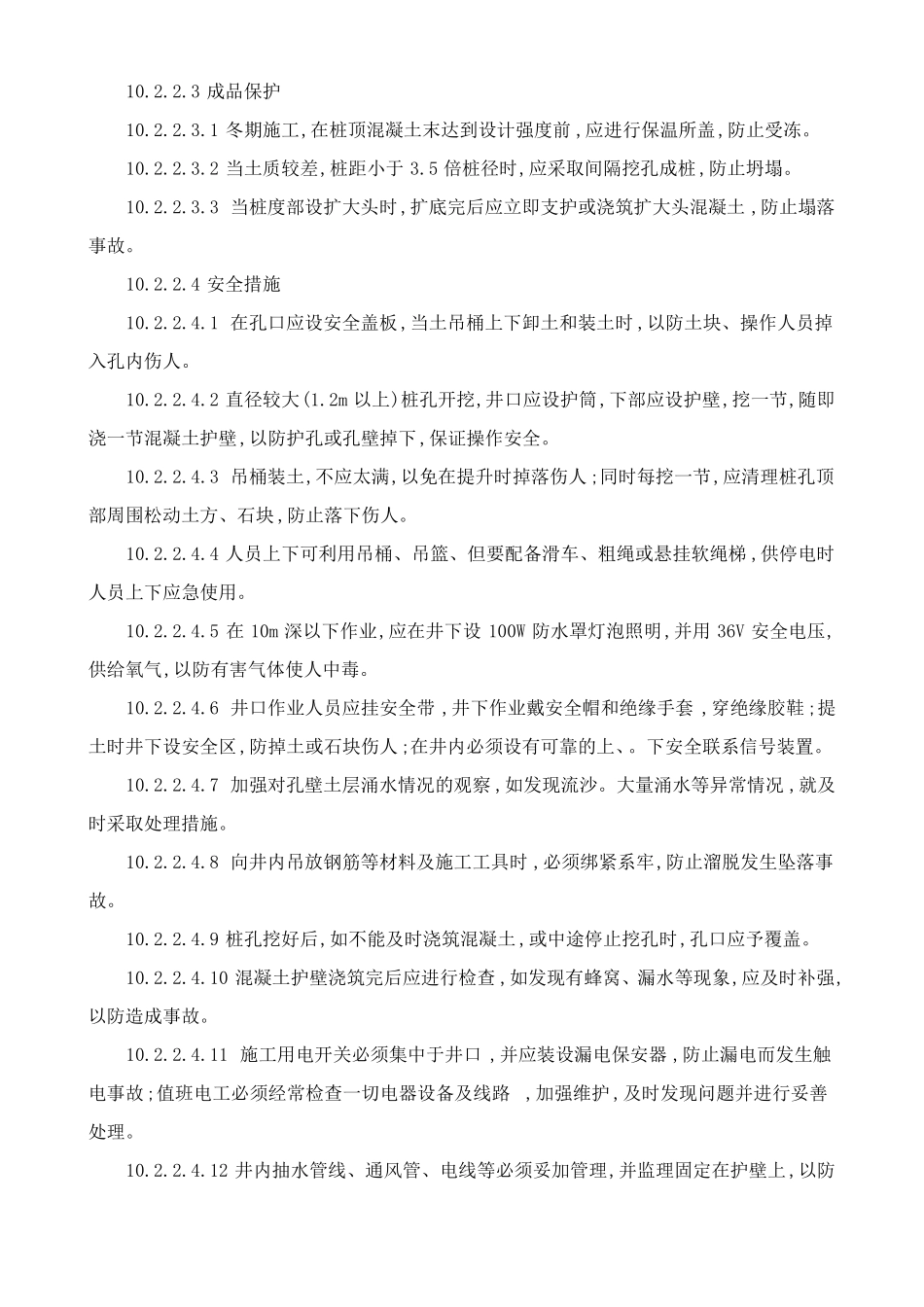

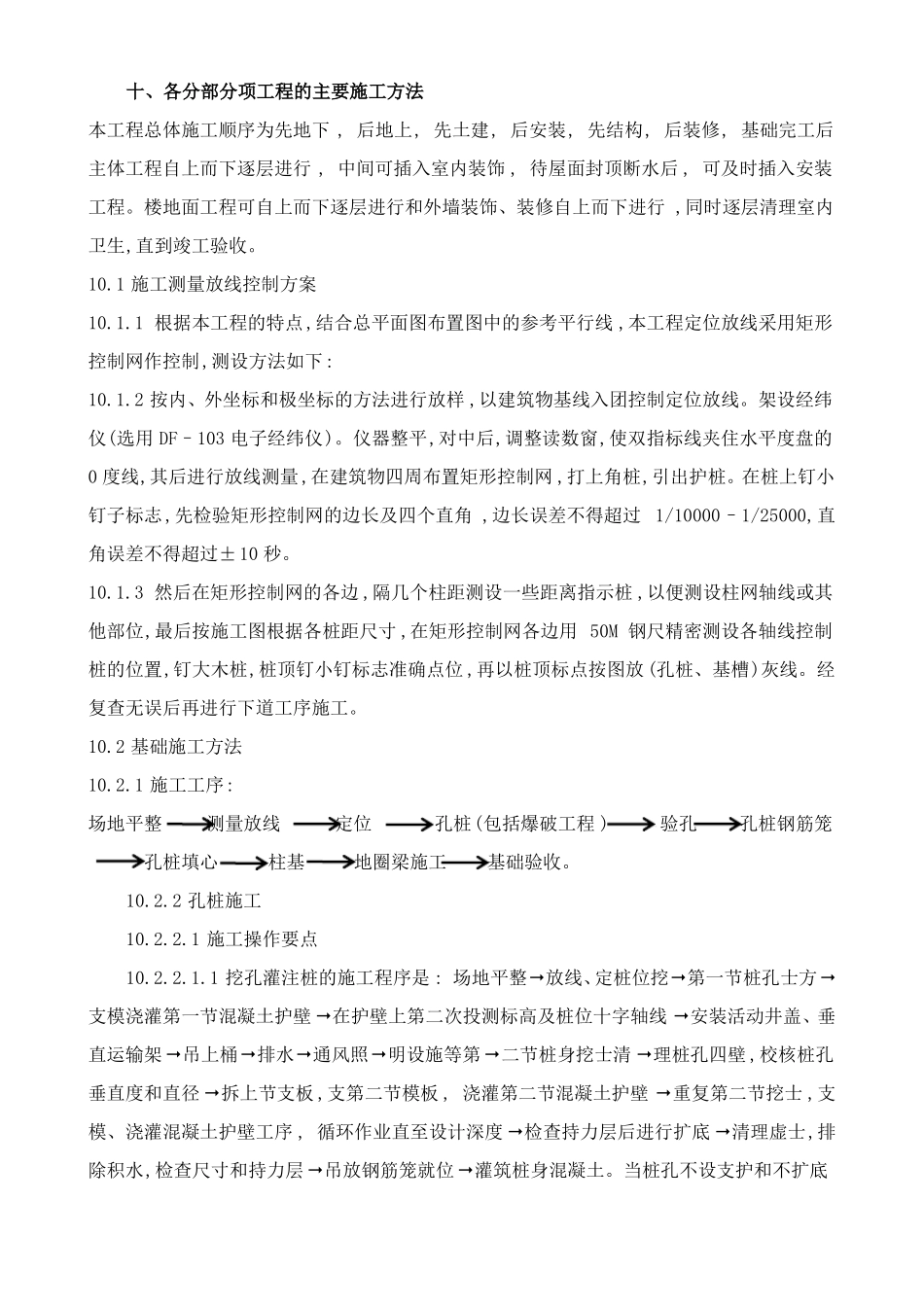

十、各分部分项工程的主要施工方法本工程总体施工顺序为先地下 , 后地上, 先土建, 后安装, 先结构, 后装修, 基础完工后主体工程自上而下逐层进行 , 中间可插入室内装饰 , 待屋面封顶断水后 , 可及时插入安装工程
楼地面工程可自上而下逐层进行和外墙装饰、装修自上而下进行 ,同时逐层清理室内卫生,直到竣工验收
1 施工测量放线控制方案10
1 根据本工程的特点,结合总平面图布置图中的参考平行线 ,本工程定位放线采用矩形控制网作控制,测设方法如下:10
2 按内、外坐标和极坐标的方法进行放样 ,以建筑物基线入团控制定位放线
架设经纬仪(选用 DF–103 电子经纬仪)
仪器整平,对中后,调整读数窗,使双指标线夹住水平度盘的0 度线,其后进行放线测量,在建筑物四周布置矩形控制网 ,打上角桩,引出护桩
在桩上钉小钉子标志,先检验矩形控制网的边长及四个直角 ,边长误差不得超过 1/10000–1/25000,直角误差不得超过±10 秒
3 然后在矩形控制网的各边 ,隔几个柱距测设一些距离指示桩 ,以便测设柱网轴线或其他部位,最后按施工图根据各桩距尺寸 ,在矩形控制网各边用 50M 钢尺精密测设各轴线控制桩的位置,钉大木桩,桩顶钉小钉标志准确点位 ,再以桩顶标点按图放 (孔桩、基槽)灰线
经复查无误后再进行下道工序施工
2 基础施工方法10
1 施工工序:场地平整测量放线定位孔桩(包括爆破工程 )验孔孔桩钢筋笼孔桩填心柱基地圈梁施工基础验收
2 孔桩施工10
1 施工操作要点10
1 挖孔灌注桩的施工程序是 : 场地平整放线、定桩位挖第一节桩孔士方支模浇灌第一节混凝土护壁 在护壁上第二次投测标高及桩位十字轴线 安装活动井盖、垂直运输架 吊上桶排水通风照明设施等第 二节桩身挖士清 理桩孔四壁 ,校
