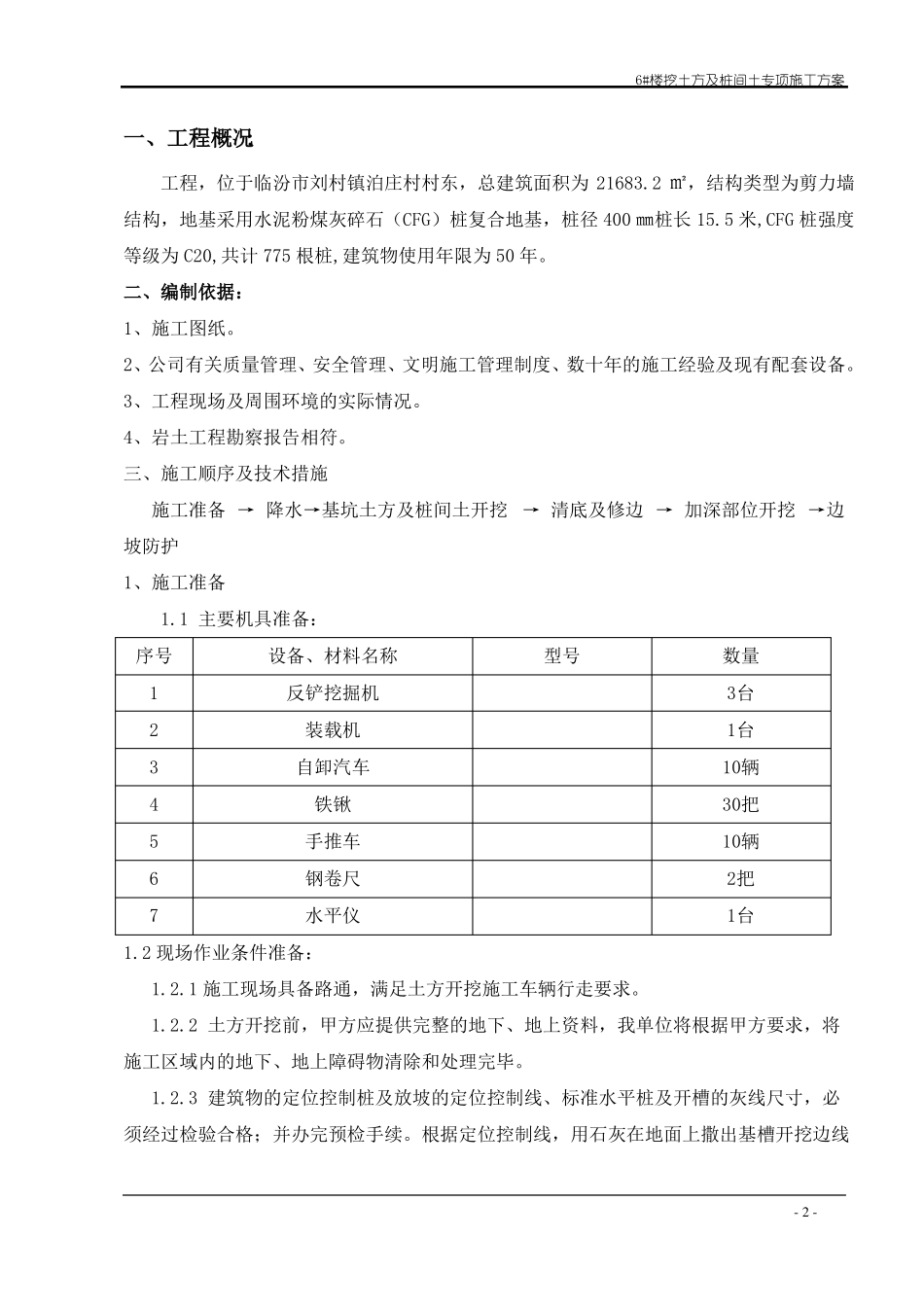

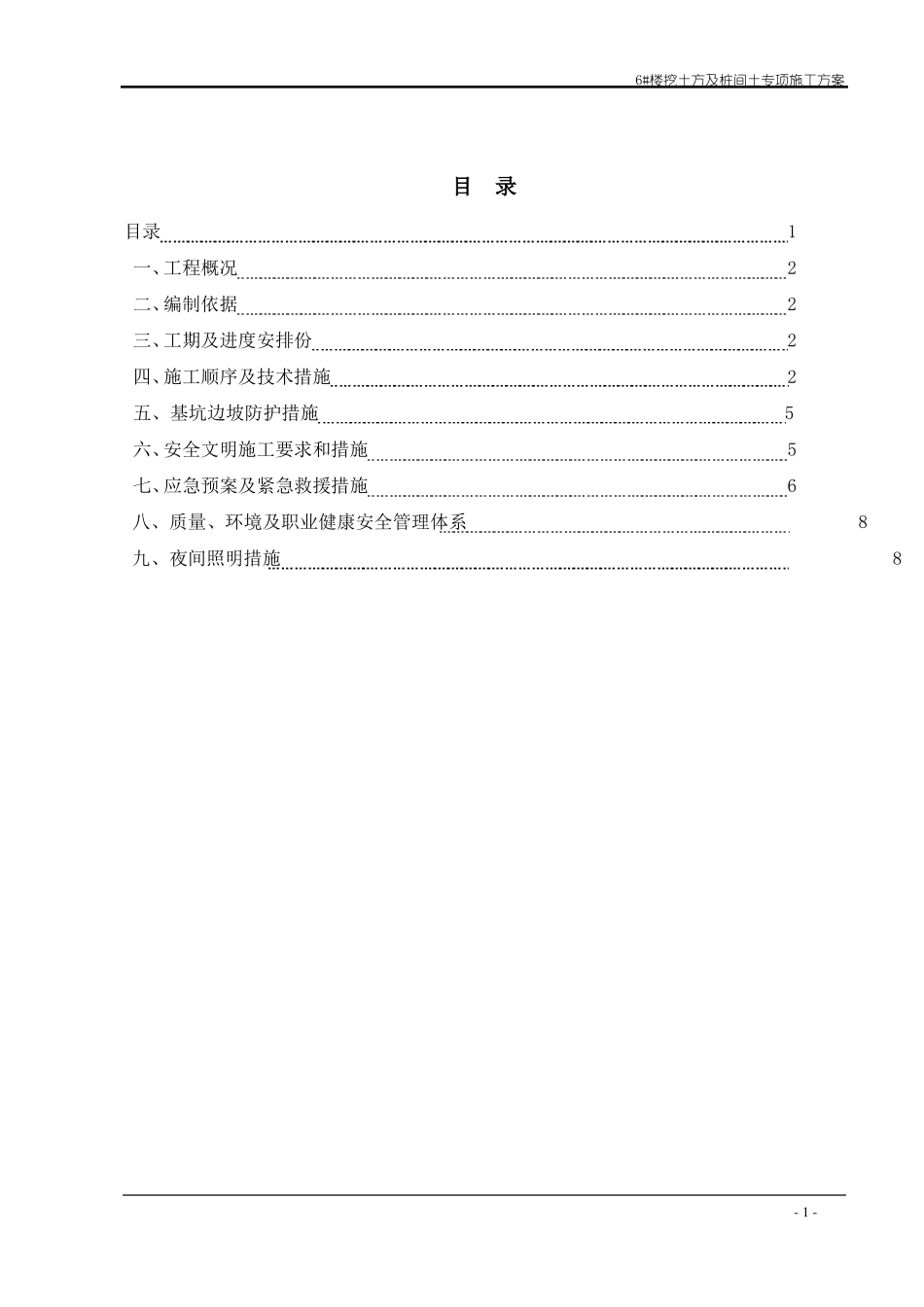

6#楼挖土方及桩间土专项施工方案目录目录1一、工程概况 2二、编制依据 2三、工期及进度安排份 2四、施工顺序及技术措施 2五、基坑边坡防护措施 5六、安全文明施工要求和措施 5七、应急预案及紧急救援措施 6八、质量、环境及职业健康安全管理体系 8九、夜间照明措施 8- 1 -6#楼挖土方及桩间土专项施工方案一、工程概况:工程,位于临汾市刘村镇泊庄村村东,总建筑面积为 21683
2 ㎡,结构类型为剪力墙结构,地基采用水泥粉煤灰碎石(CFG)桩复合地基,桩径 400 ㎜桩长 15
5 米,CFG 桩强度等级为 C20,共计 775 根桩,建筑物使用年限为 50 年
二、编制依据:1、施工图纸
2、公司有关质量管理、安全管理、文明施工管理制度、数十年的施工经验及现有配套设备
3、工程现场及周围环境的实际情况
4、岩土工程勘察报告相符
三、施工顺序及技术措施施工准备 → 降水→基坑土方及桩间土开挖 → 清底及修边 → 加深部位开挖 →边坡防护1、施工准备1
1 主要机具准备:序号1234567设备、材料名称反铲挖掘机装载机自卸汽车铁锹手推车钢卷尺水平仪型号数量3台1台10辆30把10辆2把1台1
2 现场作业条件准备:1
1 施工现场具备路通,满足土方开挖施工车辆行走要求
2 土方开挖前,甲方应提供完整的地下、地上资料,我单位将根据甲方要求,将施工区域内的地下、地上障碍物清除和处理完毕
3 建筑物的定位控制桩及放坡的定位控制线、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
根据定位控制线,用石灰在地面上撒出基槽开挖边线- 2 -6#楼挖土方及桩间土专项施工方案及基槽放坡边线,以便开挖
4 由于本工程地下水位高,故需采取措施降低地下水位,然后才能开挖

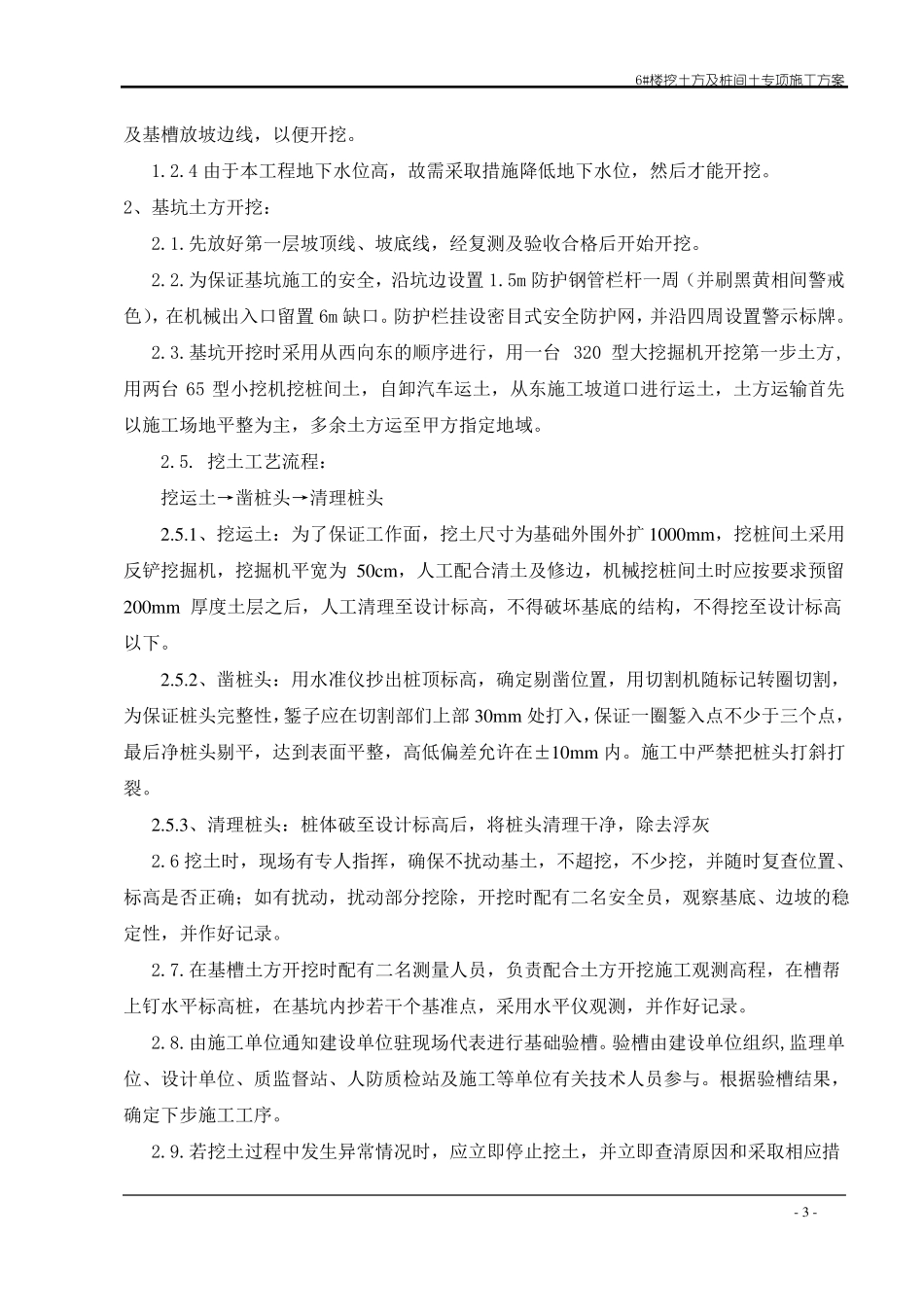

2、基坑土方开挖:2
先放好第一层坡顶线、坡底线,经复测及验收合格后开始开挖
