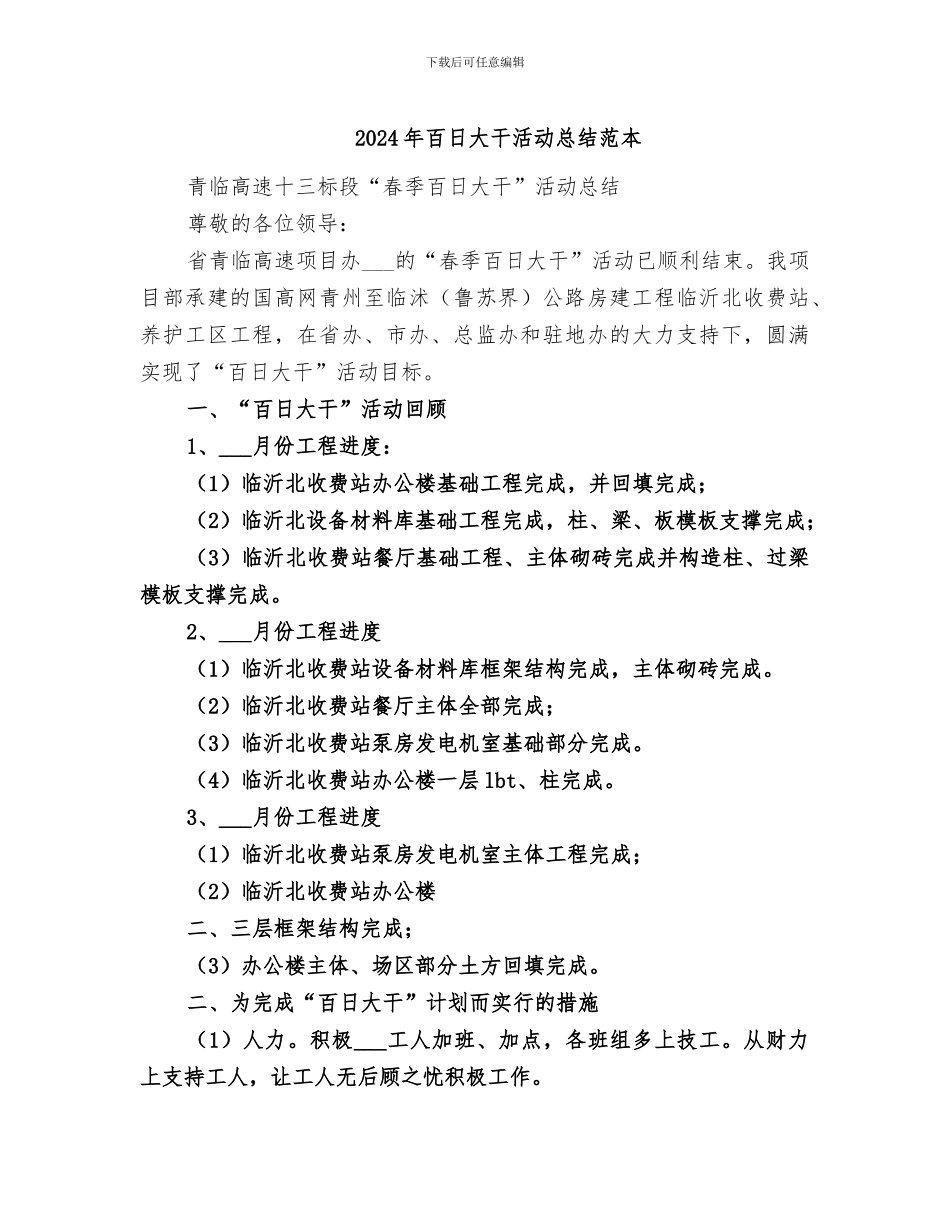

下载后可任意编辑2024 年百日大干活动总结范本青临高速十三标段“春季百日大干”活动总结尊敬的各位领导:省青临高速项目办___的“春季百日大干”活动已顺利结束
我项目部承建的国高网青州至临沭(鲁苏界)公路房建工程临沂北收费站、养护工区工程,在省办、市办、总监办和驻地办的大力支持下,圆满实现了“百日大干”活动目标
一、“百日大干”活动回顾1、___月份工程进度:(1)临沂北收费站办公楼基础工程完成,并回填完成;(2)临沂北设备材料库基础工程完成,柱、梁、板模板支撑完成;(3)临沂北收费站餐厅基础工程、主体砌砖完成并构造柱、过梁模板支撑完成
2、___月份工程进度(1)临沂北收费站设备材料库框架结构完成,主体砌砖完成
(2)临沂北收费站餐厅主体全部完成;(3)临沂北收费站泵房发电机室基础部分完成
(4)临沂北收费站办公楼一层 lbt、柱完成
3、___月份工程进度(1)临沂北收费站泵房发电机室主体工程完成;(2)临沂北收费站办公楼二、三层框架结构完成;(3)办公楼主体、场区部分土方回填完成
二、为完成“百日大干”计划而实行的措施(1)人力

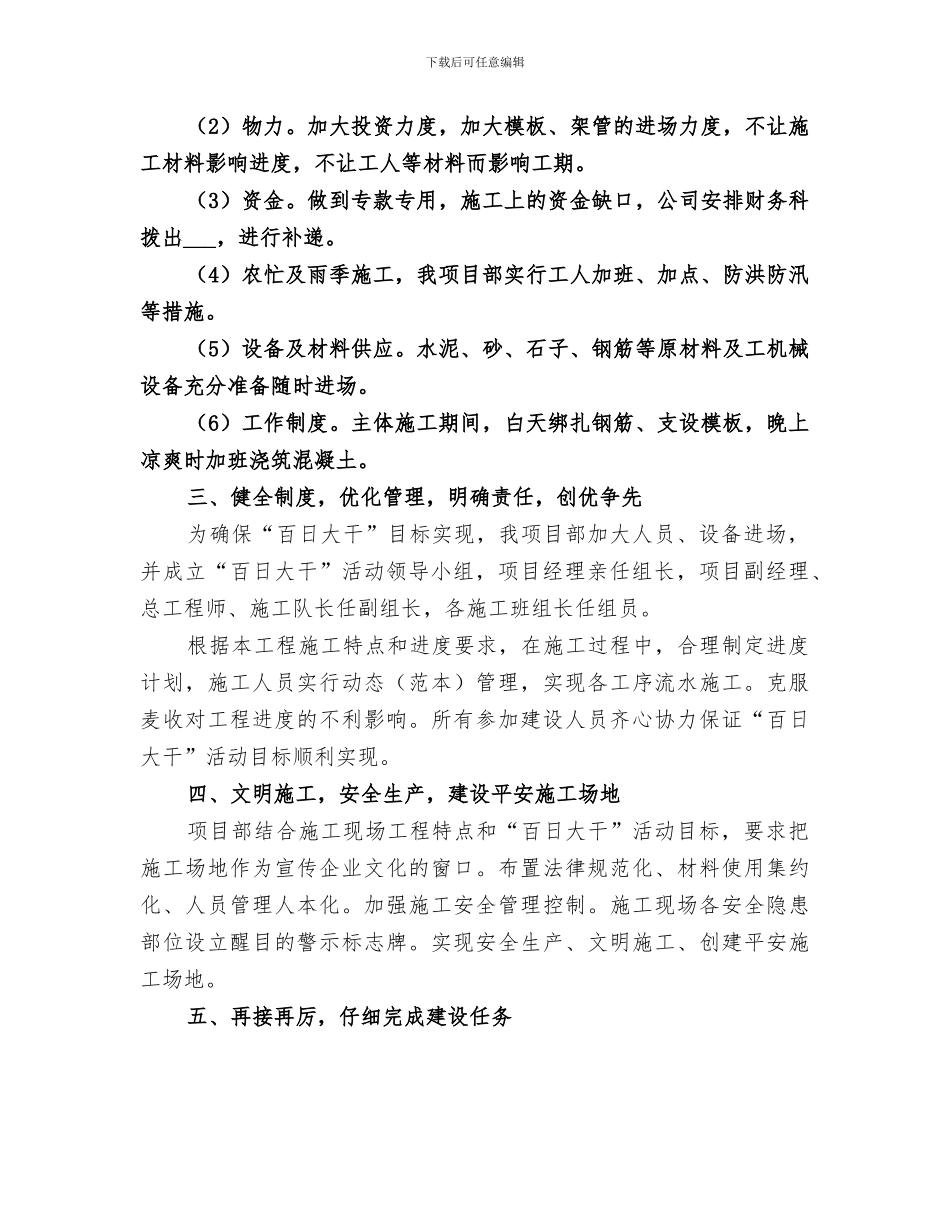

积极___工人加班、加点,各班组多上技工
从财力上支持工人,让工人无后顾之忧积极工作
下载后可任意编辑(2)物力
加大投资力度,加大模板、架管的进场力度,不让施工材料影响进度,不让工人等材料而影响工期
做到专款专用,施工上的资金缺口,公司安排财务科拨出___,进行补递
(4)农忙及雨季施工,我项目部实行工人加班、加点、防洪防汛等措施
(5)设备及材料供应
水泥、砂、石子、钢筋等原材料及工机械设备充分准备随时进场
(6)工作制度
主体施工期间,白天绑扎钢筋、支设模板,晚上凉爽时加班浇筑混凝土
三、健全制度,优化管理,明确责任,创优争先为确保“百日大干”目标实现,我项目部加大人员、设备进场,并成立“百日大干”活动领导小组,项目经理亲任
