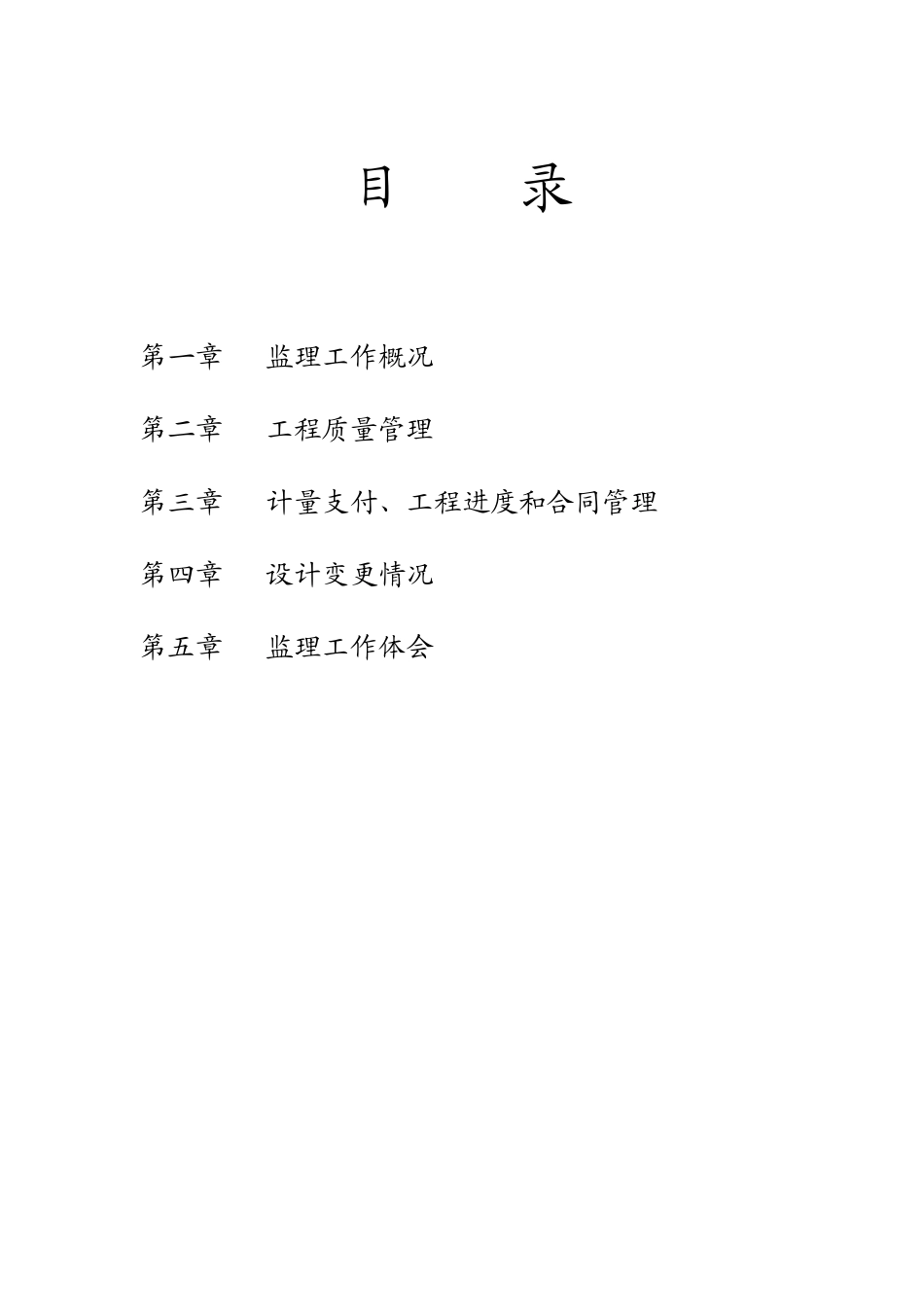

纳雍县羊场至新丰公路工程 监 理 工 作 报 告 编 制: 审 批: 编制单位:贵州三维工程建设监理咨询有限公司 日 期: 年 月 日 目 录 第一章 监理工作概况 第二章 工程质量管理 第三章 计量支付、工程进度和合同管理 第四章 设计变更情况 第五章 监理工作体会 第一章 监理工作概况 一、工程慨况 该项目系毕节地区纳雍县羊场新丰公路工程,路线起于羊场街上,起点桩号为k0+000,讫于新丰村,讫点桩号为k7+000,路线全长7.0公里。全线推荐采用20km/h设计速度、路基宽度采用5.5米宽,路面宽5.5米,道路总面积27540㎡. (一)沿线自然地理情况 1、地形、地貌、地层岩性 本项目位于赫章县西北部,路线在海拔1100-1800米之间,沿路出露地层主要以粘土为主,石料不丰富。总体为岭重丘区地形地貌。 (二)项目分项工程简述及数量。 1、路基土石方工程 ○1开挖土方:5616.4立方米,○2开挖石方2650立方米 ○3填石方工程数量734立方米 2、防护工程: ○1 M7.5砂浆砌片或 C20水泥砼石护肩:178.275立方米。 ○2 M7.5浆砌片石或 C20水泥砼挡土墙:546.53立方米。 3、路基:路面排水工程 ○1边沟:本项目边采用土边沟,边沟尺寸 40㎝*40㎝,边沟土石方开挖量已计入总土石方开挖量中。 4、涵洞工程: 本项目为利用原有公路进行改造,无新建桥梁,新建涵洞 4道。 按公路排水结合实际地形情况设计,施工图上只给标准图及相应尺寸,施工时可按实际情况进行选用。 参见单位 建设单位:纳雍县交通运输局 设计单位:毕节市公路规划勘察设计所 监理单位:贵州三维工程建设监理咨询有限公司 施工单位:重庆市宏贵建设有限公司 二、监理范围及监理工作内容 1、 编制监理实施细则; 2、 熟悉合同文件、了解施工现场,找出设计图纸中的错误,并配合设计处理; 3、 参加交桩和设计交底工作,审核承包人提交的复测结果和施工组织(方案)设计; 4、 督促和检查承包人建立质量保证体系; 5、 召开第一次工地会议和定期主持召开工地例会; 6、 发布开工令,批准分项工程开工报告;, 7、 初审承包人授权的常驻现场代表的资质并报业主,审查承包人其他派驻到现场的主要技术、管理人员的资质; 8、 验收承包人的工地试验室,督促承包人到项目所在地质监站办理试验时临时资质,审核其他人员资质; 9、审批承包人拟用于本工程的原材料、成套设备的品质以及工艺试 验和标准试验,必要时报业主; 10、 ...
