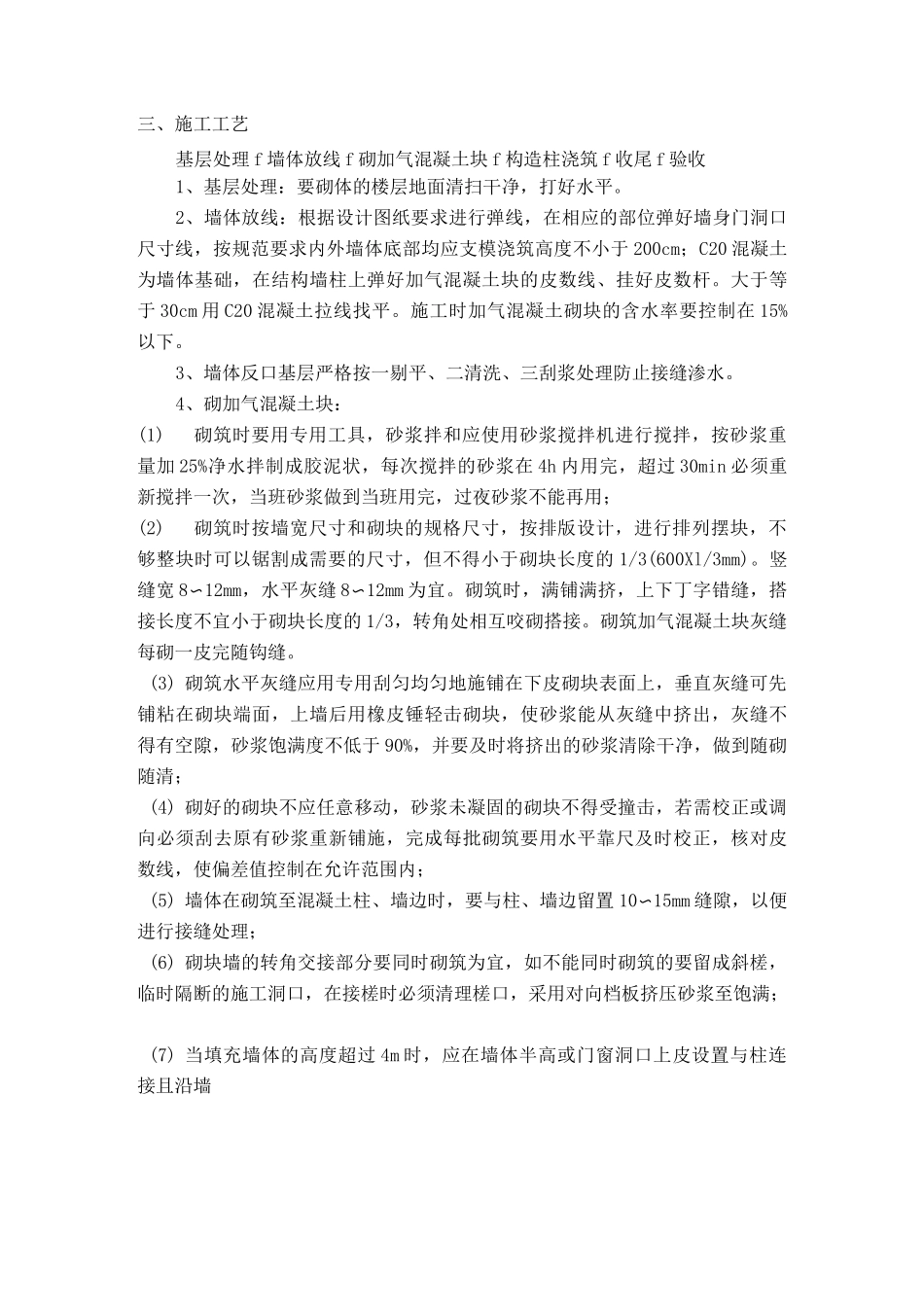

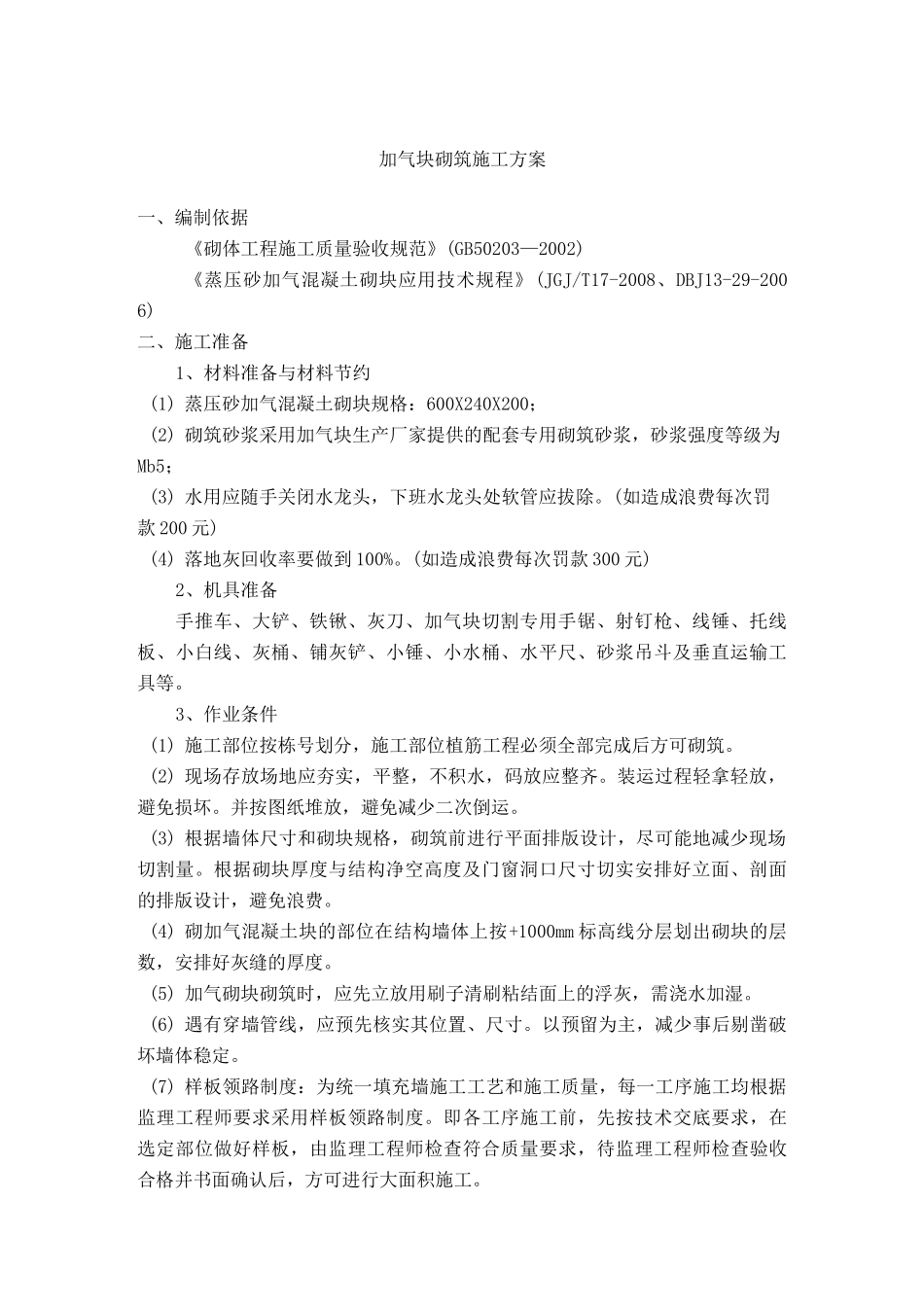

加气块砌筑施工方案一、编制依据《砌体工程施工质量验收规范》(GB50203—2002)《蒸压砂加气混凝土砌块应用技术规程》(JGJ/T17-2008、DBJ13-29-2006)二、施工准备1、材料准备与材料节约(1) 蒸压砂加气混凝土砌块规格:600X240X200;(2) 砌筑砂浆采用加气块生产厂家提供的配套专用砌筑砂浆,砂浆强度等级为Mb5;(3) 水用应随手关闭水龙头,下班水龙头处软管应拔除。(如造成浪费每次罚款 200 元)(4) 落地灰回收率要做到 100%。(如造成浪费每次罚款 300 元)2、机具准备手推车、大铲、铁锹、灰刀、加气块切割专用手锯、射钉枪、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等。3、作业条件(1) 施工部位按栋号划分,施工部位植筋工程必须全部完成后方可砌筑。(2) 现场存放场地应夯实,平整,不积水,码放应整齐。装运过程轻拿轻放,避免损坏。并按图纸堆放,避免减少二次倒运。(3) 根据墙体尺寸和砌块规格,砌筑前进行平面排版设计,尽可能地减少现场切割量。根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排版设计,避免浪费。(4) 砌加气混凝土块的部位在结构墙体上按+1000mm 标高线分层划出砌块的层数,安排好灰缝的厚度。(5) 加气砌块砌筑时,应先立放用刷子清刷粘结面上的浮灰,需浇水加湿。(6) 遇有穿墙管线,应预先核实其位置、尺寸。以预留为主,减少事后剔凿破坏墙体稳定。(7) 样板领路制度:为统一填充墙施工工艺和施工质量,每一工序施工均根据监理工程师要求采用样板领路制度。即各工序施工前,先按技术交底要求,在选定部位做好样板,由监理工程师检查符合质量要求,待监理工程师检查验收合格并书面确认后,方可进行大面积施工。三、施工工艺基层处理 f 墙体放线 f 砌加气混凝土块 f 构造柱浇筑 f 收尾 f 验收1、基层处理:要砌体的楼层地面清扫干净,打好水平。2、墙体放线:根据设计图纸要求进行弹线,在相应的部位弹好墙身门洞口尺寸线,按规范要求内外墙体底部均应支模浇筑高度不小于 200cm;C20 混凝土为墙体基础,在结构墙柱上弹好加气混凝土块的皮数线、挂好皮数杆。大于等于 30cm 用 C20 混凝土拉线找平。施工时加气混凝土砌块的含水率要控制在 15%以下。3、墙体反口基层严格按一剔平、二清洗、三刮浆处理防止接缝渗水。4、砌加气混凝土块:(1)砌筑时要用专用工具,砂浆拌和应使用砂浆搅拌机进行搅拌,按砂浆重量加 25%净水拌制成胶泥...
