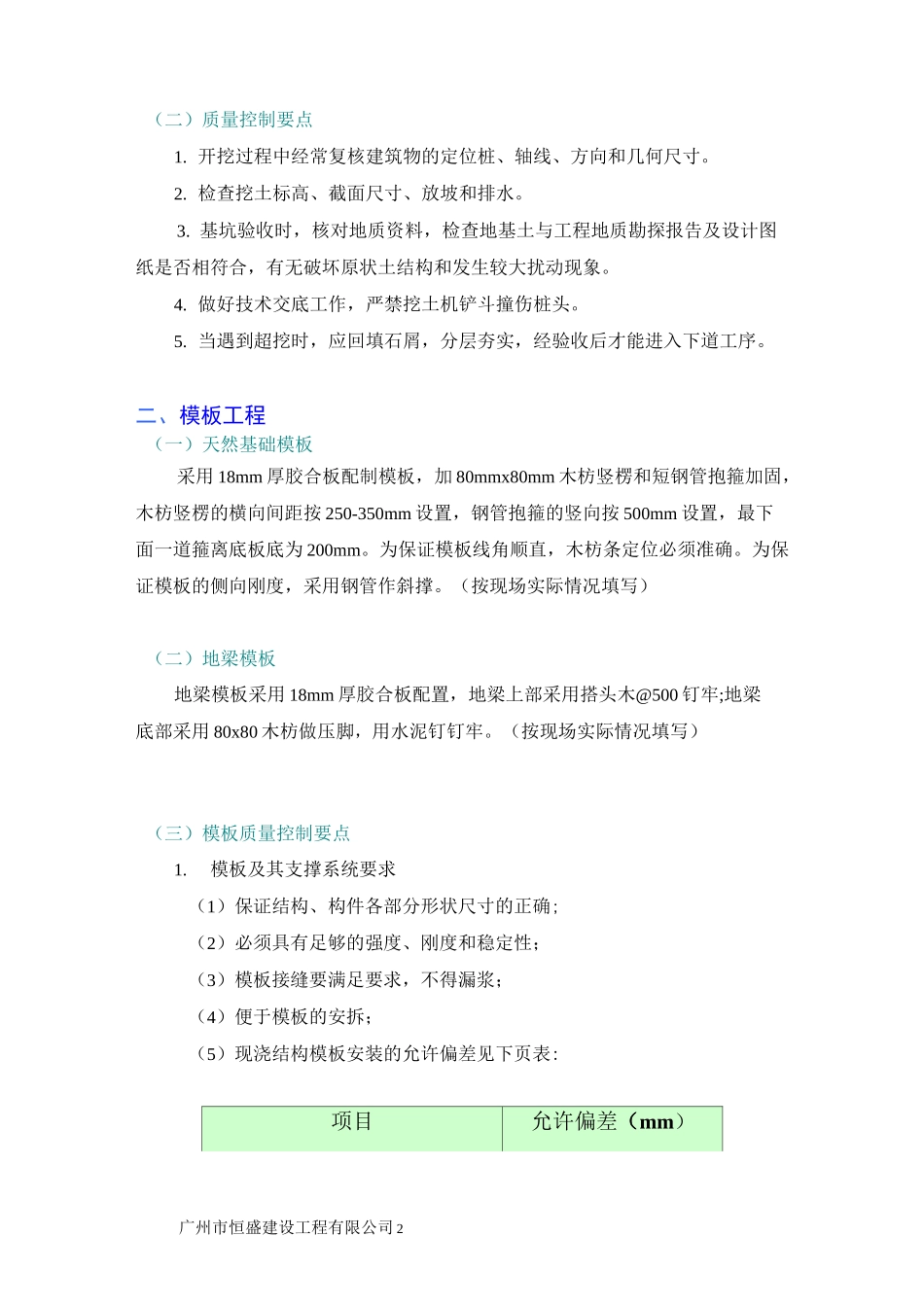

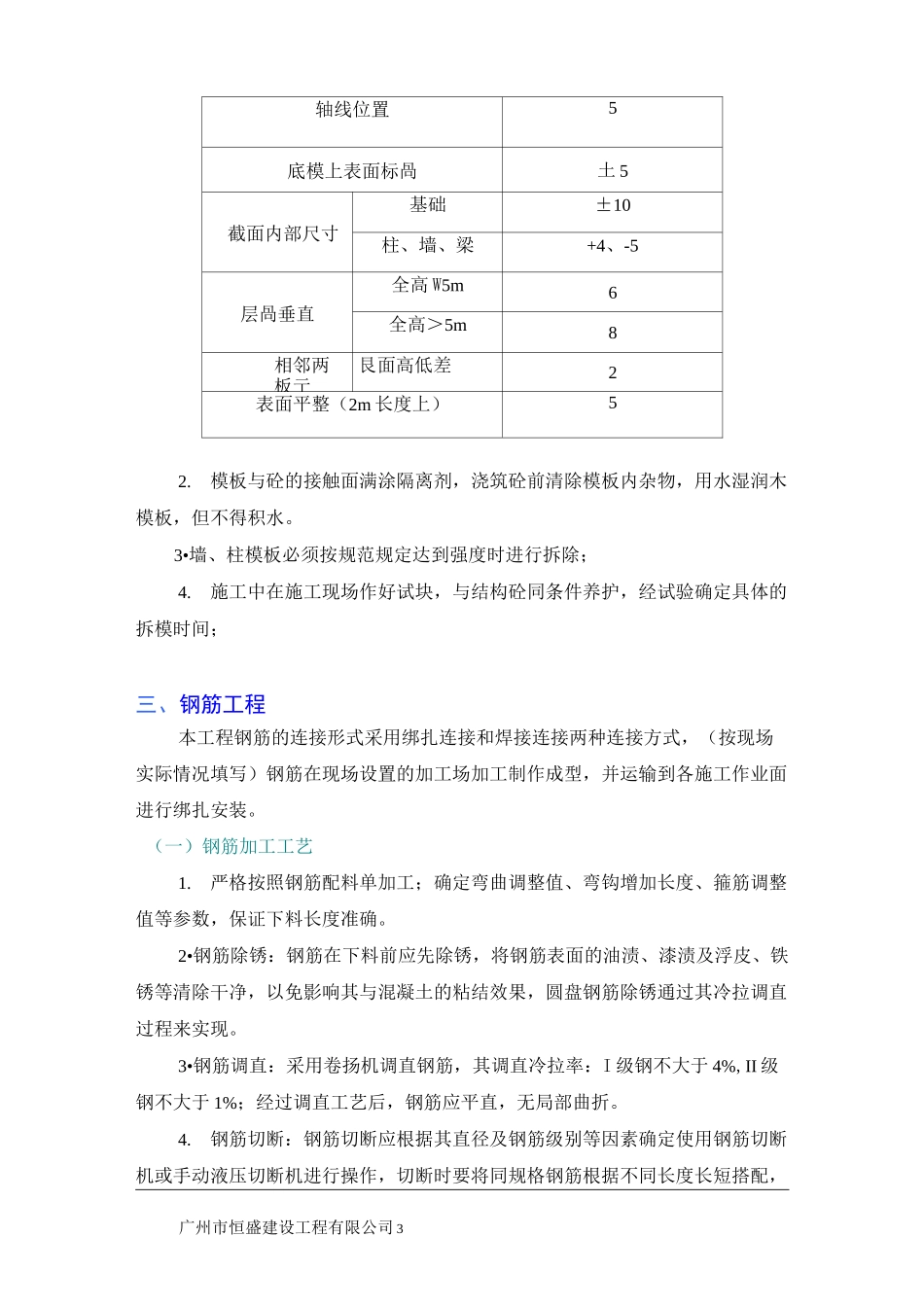

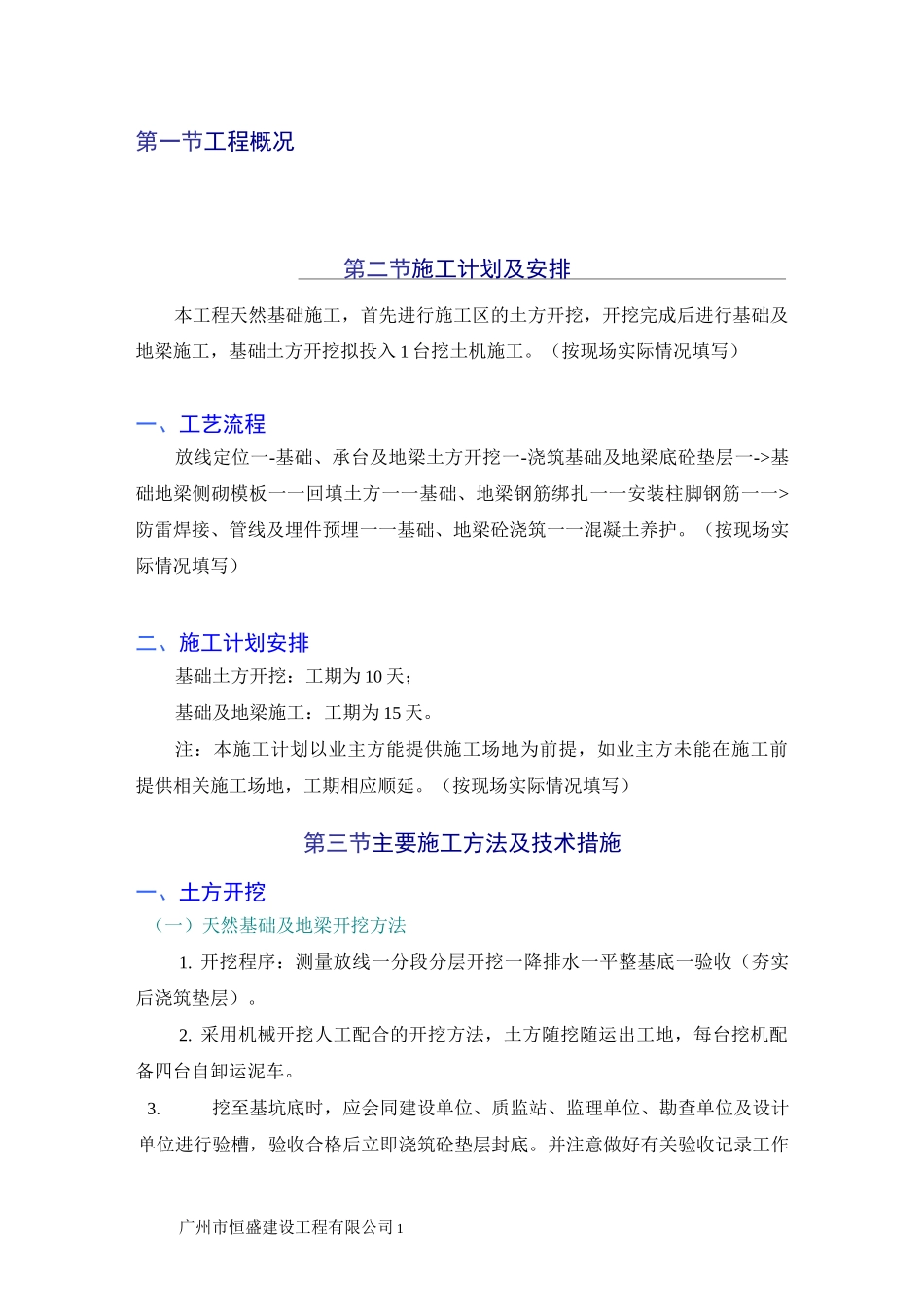

广州市恒盛建设工程有限公司 1第一节工程概况第二节施工计划及安排本工程天然基础施工,首先进行施工区的土方开挖,开挖完成后进行基础及地梁施工,基础土方开挖拟投入 1 台挖土机施工。(按现场实际情况填写)一、工艺流程放线定位一-基础、承台及地梁土方开挖一-浇筑基础及地梁底砼垫层一->基础地梁侧砌模板一一回填土方一一基础、地梁钢筋绑扎一一安装柱脚钢筋一一>防雷焊接、管线及埋件预埋一一基础、地梁砼浇筑一一混凝土养护。(按现场实际情况填写)二、施工计划安排基础土方开挖:工期为 10 天;基础及地梁施工:工期为 15 天。注:本施工计划以业主方能提供施工场地为前提,如业主方未能在施工前提供相关施工场地,工期相应顺延。(按现场实际情况填写)第三节主要施工方法及技术措施一、土方开挖(一)天然基础及地梁开挖方法1. 开挖程序:测量放线一分段分层开挖一降排水一平整基底一验收(夯实后浇筑垫层)。2. 采用机械开挖人工配合的开挖方法,土方随挖随运出工地,每台挖机配备四台自卸运泥车。3.挖至基坑底时,应会同建设单位、质监站、监理单位、勘查单位及设计单位进行验槽,验收合格后立即浇筑砼垫层封底。并注意做好有关验收记录工作广州市恒盛建设工程有限公司 2(二)质量控制要点1. 开挖过程中经常复核建筑物的定位桩、轴线、方向和几何尺寸。2. 检查挖土标高、截面尺寸、放坡和排水。3. 基坑验收时,核对地质资料,检查地基土与工程地质勘探报告及设计图纸是否相符合,有无破坏原状土结构和发生较大扰动现象。4. 做好技术交底工作,严禁挖土机铲斗撞伤桩头。5. 当遇到超挖时,应回填石屑,分层夯实,经验收后才能进入下道工序。二、模板工程(一)天然基础模板采用 18mm 厚胶合板配制模板,加 80mmx80mm 木枋竖楞和短钢管抱箍加固,木枋竖楞的横向间距按 250-350mm 设置,钢管抱箍的竖向按 500mm 设置,最下面一道箍离底板底为 200mm。为保证模板线角顺直,木枋条定位必须准确。为保证模板的侧向刚度,采用钢管作斜撑。(按现场实际情况填写)(二)地梁模板地梁模板采用 18mm 厚胶合板配置,地梁上部采用搭头木@500 钉牢;地梁底部采用 80x80 木枋做压脚,用水泥钉钉牢。(按现场实际情况填写)(三)模板质量控制要点1.模板及其支撑系统要求(1)保证结构、构件各部分形状尺寸的正确;(2)必须具有足够的强度、刚度和稳定性;(3)模板接缝要满足要求,不得漏浆;(4)便于模板的安拆;(5...
