公司名称目录一、工程概况 1
二、塔机设置 1
三、塔机安拆 1
(一)、资源配置 1(二)、组装 1(三)、升塔(液压顶升机构)2(四)、调试 3(五)、拆除 3(六)、附墙装置的按拆原则:3四、塔机沉降、垂直度测定及偏差校正 3五、塔机的操作维护 4六、安全措施 5七、塔基计算(采用 5

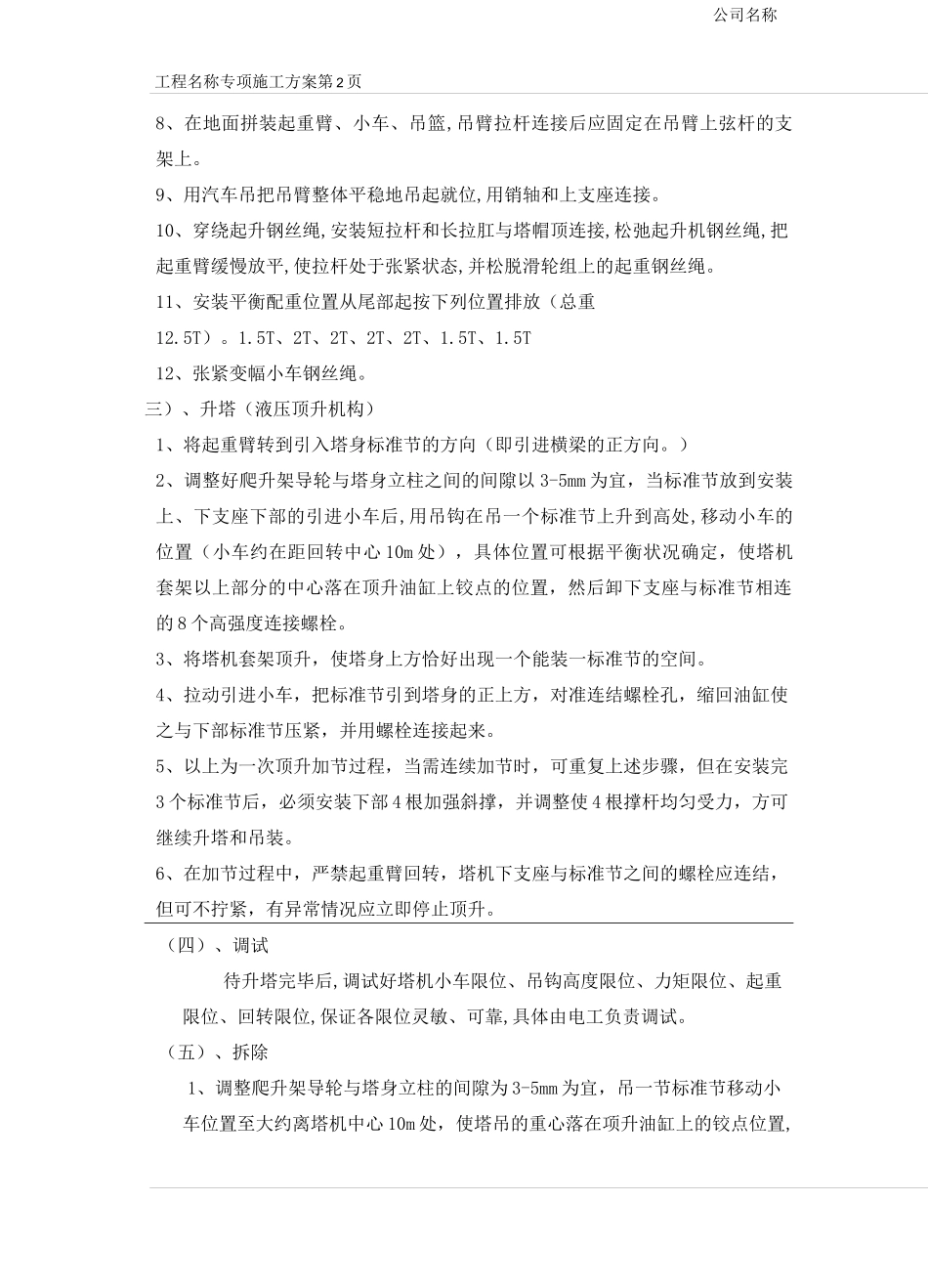

3 的 C30 砼基础)5八、塔吊平面布置示意图、基础示意图 5工程名称专项施工方案第 1 页公司名称工程名称专项施工方案第 2 页公司名称8、在地面拼装起重臂、小车、吊篮,吊臂拉杆连接后应固定在吊臂上弦杆的支架上
9、用汽车吊把吊臂整体平稳地吊起就位,用销轴和上支座连接
10、穿绕起升钢丝绳,安装短拉杆和长拉肛与塔帽顶连接,松弛起升机钢丝绳,把起重臂缓慢放平,使拉杆处于张紧状态,并松脱滑轮组上的起重钢丝绳
11、安装平衡配重位置从尾部起按下列位置排放(总重12
5T、2T、2T、2T、2T、1
5T12、张紧变幅小车钢丝绳
三)、升塔(液压顶升机构)1、将起重臂转到引入塔身标准节的方向(即引进横梁的正方向
)2、调整好爬升架导轮与塔身立柱之间的间隙以 3-5mm 为宜,当标准节放到安装上、下支座下部的引进小车后,用吊钩在吊一个标准节上升到高处,移动小车的位置(小车约在距回转中心 10m 处),具体位置可根据平衡状况确定,使塔机套架以上部分的中心落在顶升油缸上铰点的位置,然后卸下支座与标准节相连的 8 个高强度连接螺栓
3、将塔机套架顶升,使塔身上方恰好出现一个能装一标准节的空间
4、拉动引进小车,把标准节引到塔身的正上方,对准连结螺栓孔,缩回油缸使之与下部标准节压紧,并用螺栓连接起来
5、以上为一次顶升加节过程,当需连续加节时,可重复上述步骤,但在安装完3 个标准节后,必须安装下部 4 根加强斜撑,并调整使 4 根撑杆均匀受力,方可继续升塔和吊装
