技术交底书编号:主送单位1 号线文化宫站地连墙施工队常州市轨道交通 1 号线文化宫站地下连续墙工程日期2015 年 4 月 20 日工程名称根据图号GD1-B-SS-CZ14-JG-01一、交底范围常州市轨道交通 1 号线文化宫站地下连续墙工程
二、施工计划本工程地下连续墙设计 124 幅,计划分四期完成
第一期施工换乘段地下连续墙,共 13幅;第二期施工和平北路与罗汉路交叉口东侧地下连续墙 ,共 11 幅;第三期施工 1-3 轴及8-25 轴东侧地下连续墙,共 34 幅;第四期施工 1 号线西侧及刀把段地下连续墙,共 66 幅
计划 2015 年 5 月 1 日开工,2016 年 4 月中旬全部完成
三、主要技术参数1 号线地下连续墙深度分 45 米、48 米、51 米三种,幅宽分 5 米、5
5 米、6 米三种,墙厚均为 1 米,单侧外扩 150 米米
导墙间宽度为 1050 米米
导墙顶部与原地面齐平,平面中心线容许偏差为±10 米米,墙面平整度不大于 5 米米
导墙采用 C25 混凝土浇筑,钢筋保护层为 3 厘米
地连墙成槽垂直精度不得低于 1/300,接头处相邻两槽段的中心线在任一深度的偏差不得大于 50 米米
地连墙采用 C35 水下混凝土灌注,钢筋保护层厚度为 7 厘米
四、主要投入设备1、金泰 SG60 成槽机 1 台;2、320t、180t 履带吊各 1 台;3、场内渣土倒运车 2 辆;4、渣土外运车 3 辆;5、泥浆外运车 1 辆;6、钢筋弯曲机、套丝机、电焊机若干

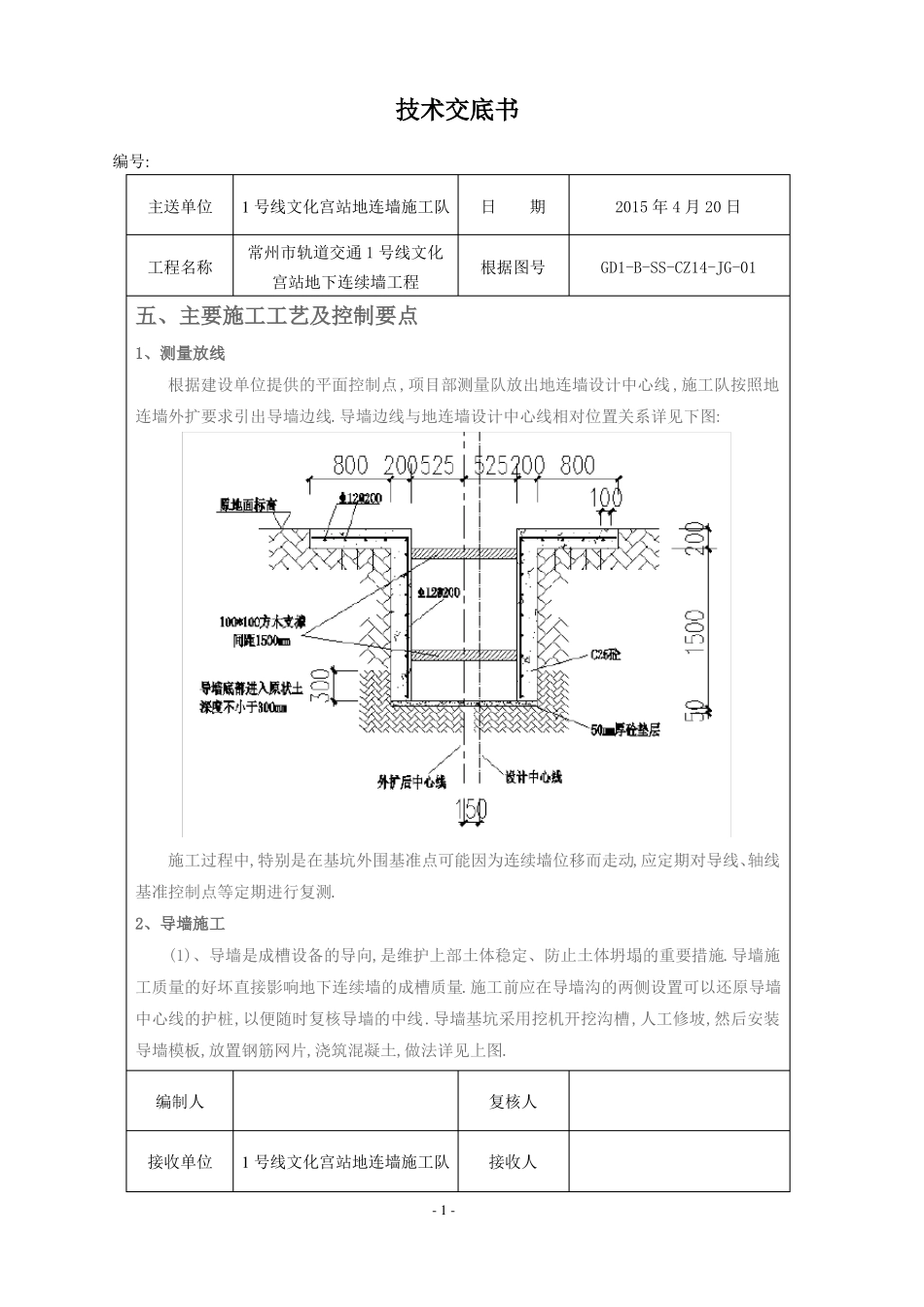

编制人复核人接收单位1 号线文化宫站地连墙施工队- 1 -接收人技术交底书编号:主送单位1 号线文化宫站地连墙施工队常州市轨道交通 1 号线文化宫站地下连续墙工程日期2015 年 4 月 20 日工程名称根据图号GD1-B-SS-CZ14-JG-01五、主要施工工艺及控制要点1、测量放线根据
