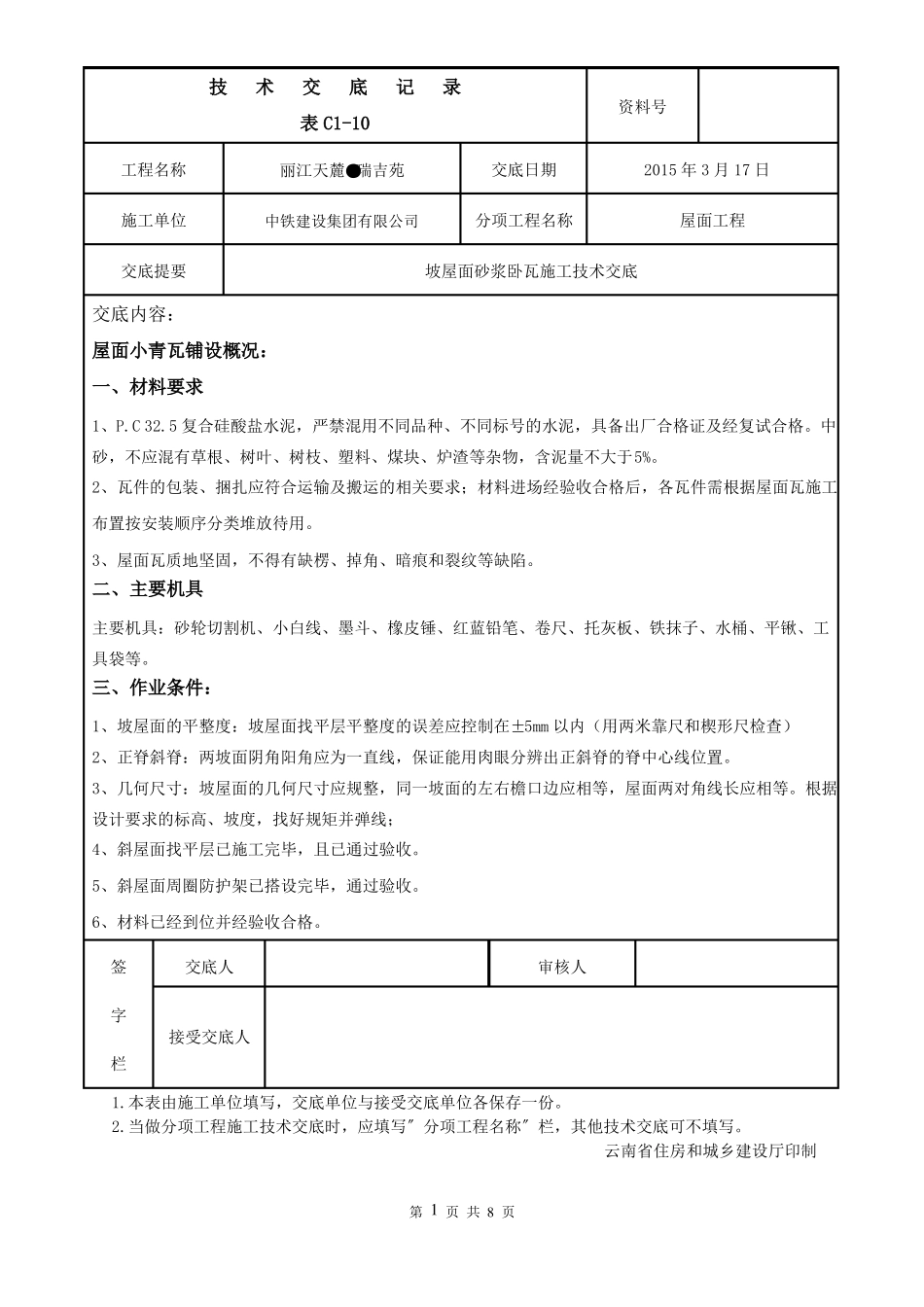

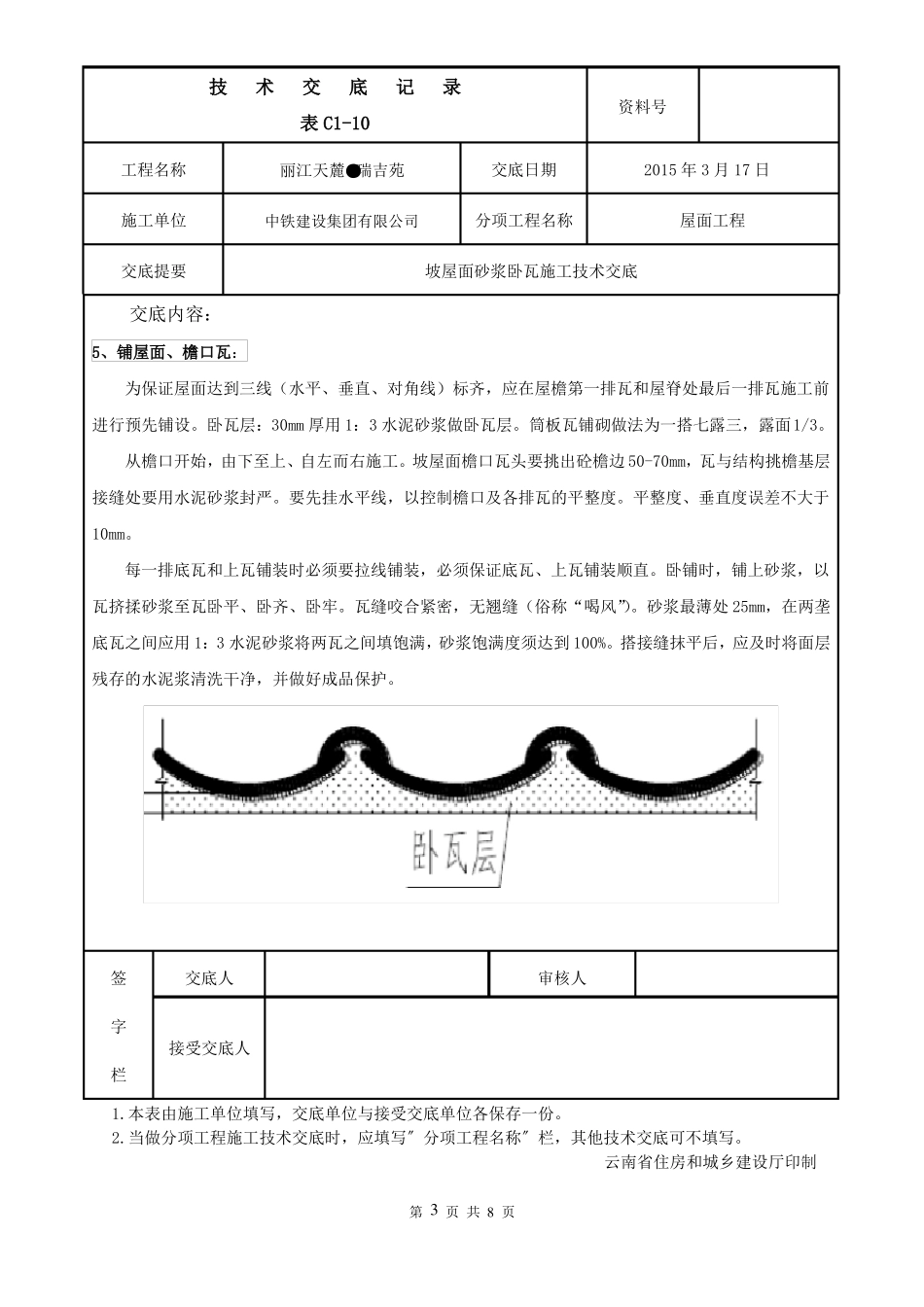

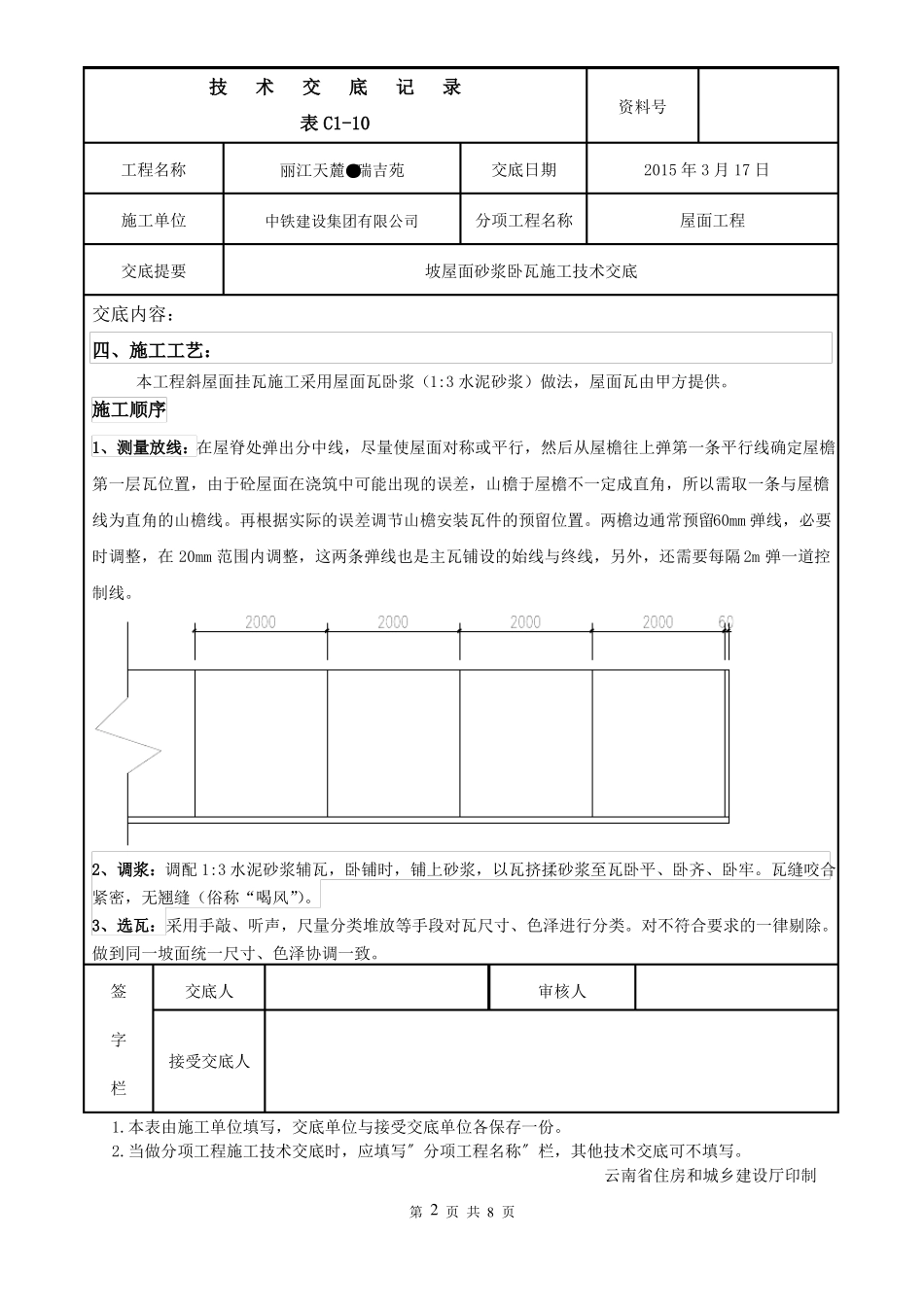

技术交底记录资料号表 C1-10工程名称施工单位交底提要丽江天麓●瑞吉苑中铁建设集团有限公司交底日期分项工程名称坡屋面砂浆卧瓦施工技术交底2015 年 3 月 17 日屋面工程交底内容:屋面小青瓦铺设概况:一、材料要求1、P.C 32.5 复合硅酸盐水泥,严禁混用不同品种、不同标号的水泥,具备出厂合格证及经复试合格。中砂,不应混有草根、树叶、树枝、塑料、煤块、炉渣等杂物,含泥量不大于5%。2、瓦件的包装、捆扎应符合运输及搬运的相关要求;材料进场经验收合格后,各瓦件需根据屋面瓦施工布置按安装顺序分类堆放待用。3、屋面瓦质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。二、主要机具主要机具:砂轮切割机、小白线、墨斗、橡皮锤、红蓝铅笔、卷尺、托灰板、铁抹子、水桶、平锹、工具袋等。三、作业条件:1、坡屋面的平整度:坡屋面找平层平整度的误差应控制在±5mm 以内(用两米靠尺和楔形尺检查)2、正脊斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置。3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等。根据设计要求的标高、坡度,找好规矩并弹线;4、斜屋面找平层已施工完毕,且已通过验收。5、斜屋面周圈防护架已搭设完毕,通过验收。6、材料已经到位并经验收合格。签字接受交底人栏1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。云南省住房和城乡建设厅印制交底人审核人第 1 页 共 8 页技术交底记录资料号表 C1-10工程名称施工单位交底提要丽江天麓●瑞吉苑中铁建设集团有限公司交底日期分项工程名称坡屋面砂浆卧瓦施工技术交底2015 年 3 月 17 日屋面工程交底内容:四、施工工艺:本工程斜屋面挂瓦施工采用屋面瓦卧浆(1:3 水泥砂浆)做法,屋面瓦由甲方提供。施工顺序1、测量放线:在屋脊处弹出分中线,尽量使屋面对称或平行,然后从屋檐往上弹第一条平行线确定屋檐第一层瓦位置,由于砼屋面在浇筑中可能出现的误差,山檐于屋檐不一定成直角,所以需取一条与屋檐线为直角的山檐线。再根据实际的误差调节山檐安装瓦件的预留位置。两檐边通常预留60mm 弹线,必要时调整,在 20mm 范围内调整,这两条弹线也是主瓦铺设的始线与终线,另外,还需要每隔 2m 弹一道控制线。2、调浆:调配 1:3 水泥砂浆辅瓦,卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦...
