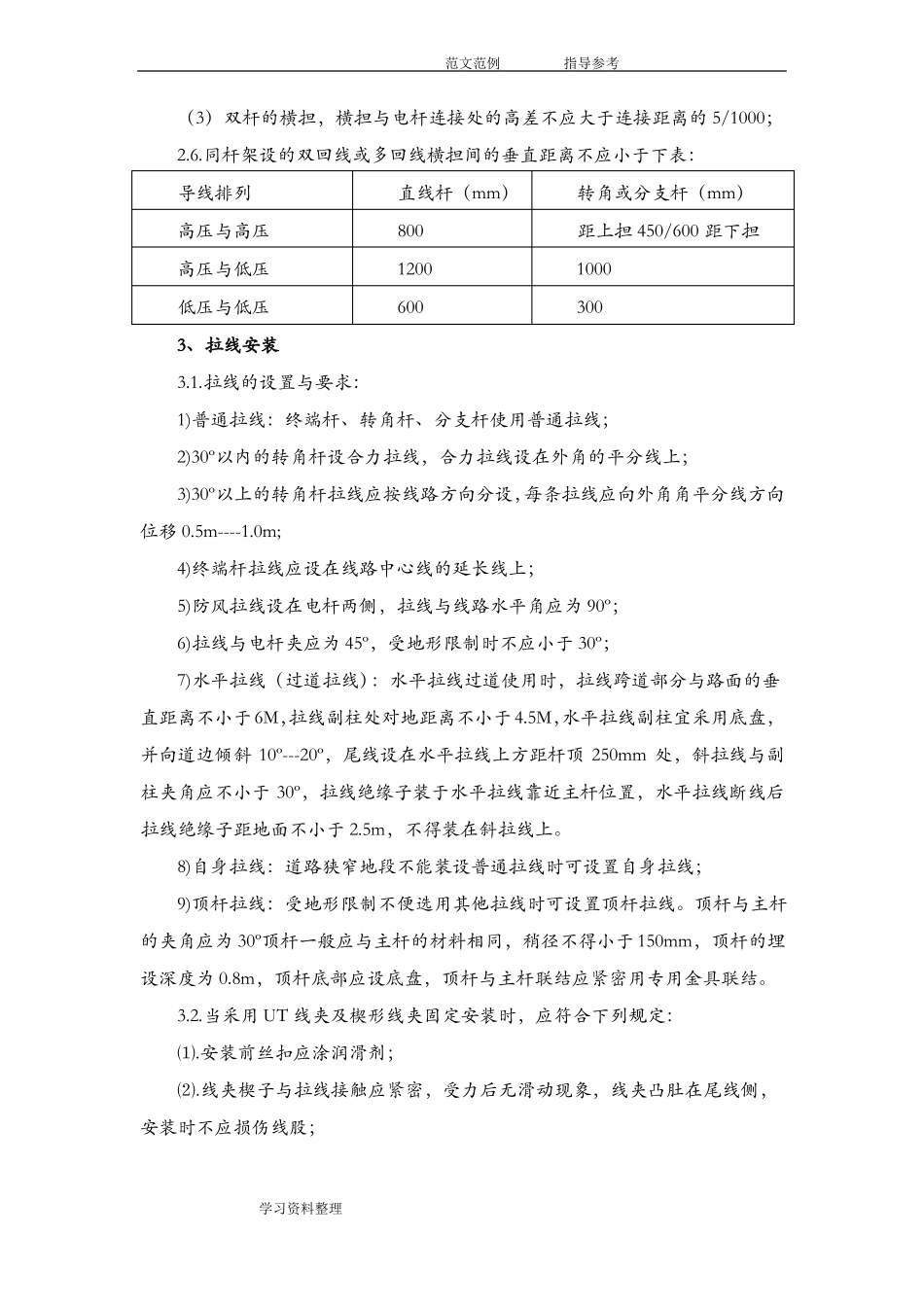

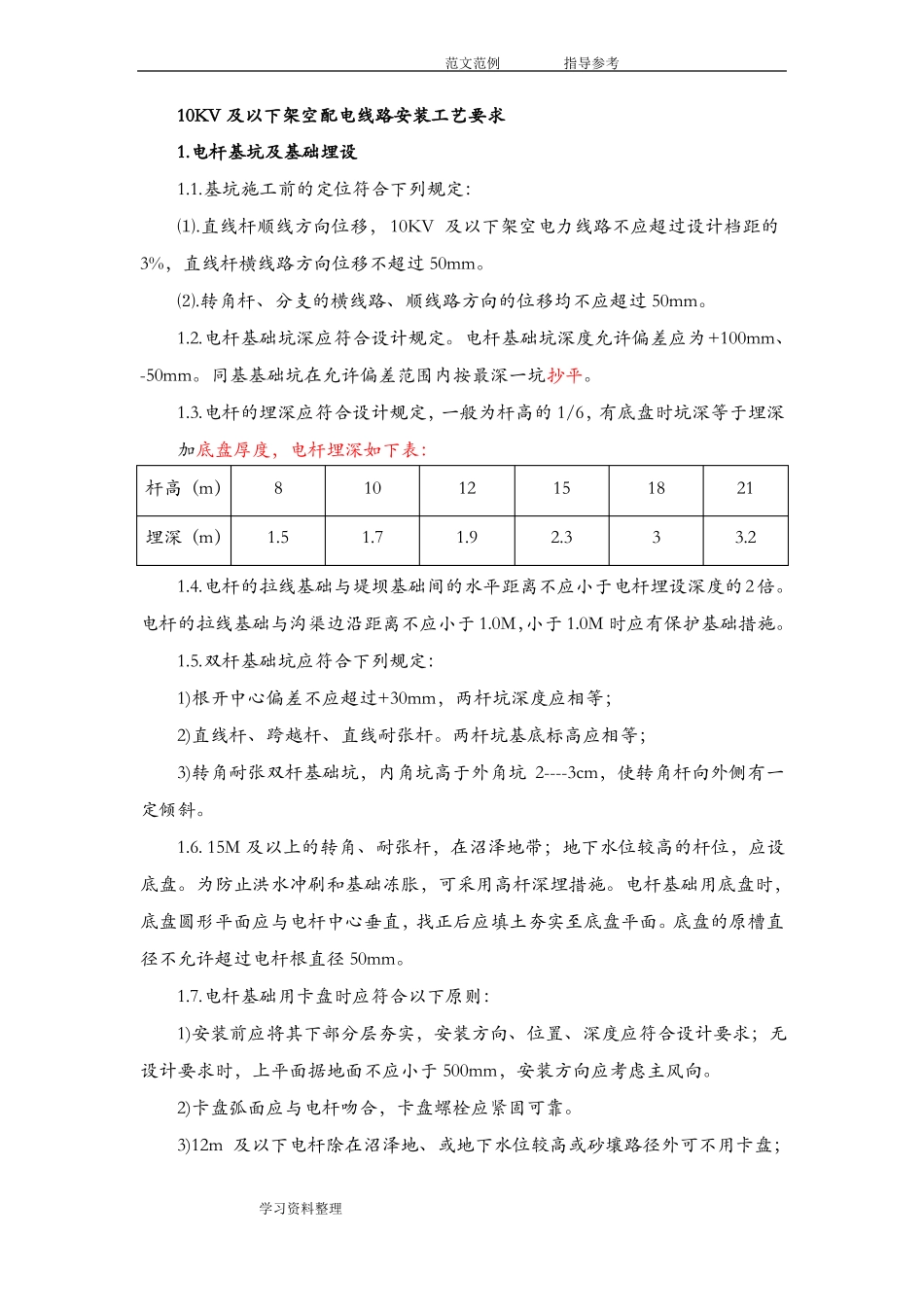

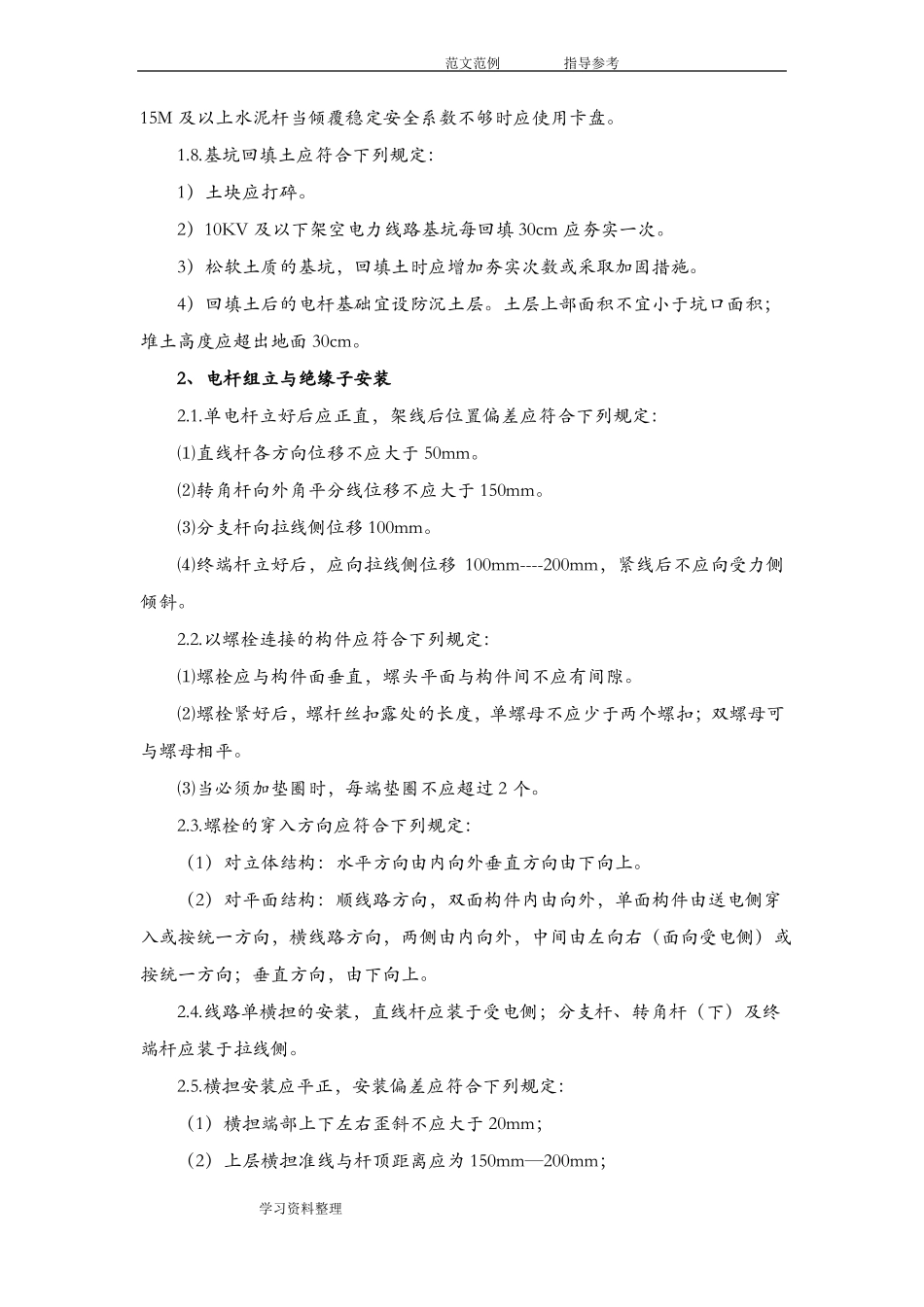

范文范例指导参考10KV 及以下架空配电线路安装工艺要求1.电杆基坑及基础埋设1.1.基坑施工前的定位符合下列规定:⑴.直线杆顺线方向位移, 10KV 及以下架空电力线路不应超过设计档距的3%,直线杆横线路方向位移不超过 50mm。⑵.转角杆、分支的横线路、顺线路方向的位移均不应超过 50mm。1.2.电杆基础坑深应符合设计规定。电杆基础坑深度允许偏差应为+100mm、-50mm。同基基础坑在允许偏差范围内按最深一坑抄平。1.3.电杆的埋深应符合设计规定,一般为杆高的 1/6,有底盘时坑深等于埋深加底盘厚度,电杆埋深如下表:杆高(m)埋深(m)81.5101.7121.9152.3183213.21.4.电杆的拉线基础与堤坝基础间的水平距离不应小于电杆埋设深度的2倍。电杆的拉线基础与沟渠边沿距离不应小于 1.0M,小于 1.0M 时应有保护基础措施。1.5.双杆基础坑应符合下列规定:1)根开中心偏差不应超过+30mm,两杆坑深度应相等;2)直线杆、跨越杆、直线耐张杆。两杆坑基底标高应相等;3)转角耐张双杆基础坑,内角坑高于外角坑 2----3cm,使转角杆向外侧有一定倾斜。1.6. 15M 及以上的转角、耐张杆,在沼泽地带;地下水位较高的杆位,应设底盘。为防止洪水冲刷和基础冻胀,可采用高杆深埋措施。电杆基础用底盘时,底盘圆形平面应与电杆中心垂直,找正后应填土夯实至底盘平面。底盘的原槽直径不允许超过电杆根直径 50mm。1.7.电杆基础用卡盘时应符合以下原则:1)安装前应将其下部分层夯实,安装方向、位置、深度应符合设计要求;无设计要求时,上平面据地面不应小于 500mm,安装方向应考虑主风向。2)卡盘弧面应与电杆吻合,卡盘螺栓应紧固可靠。3)12m 及以下电杆除在沼泽地、或地下水位较高或砂壤路径外可不用卡盘;学习资料整理范文范例指导参考15M 及以上水泥杆当倾覆稳定安全系数不够时应使用卡盘。1.8.基坑回填土应符合下列规定:1)土块应打碎。2)10KV 及以下架空电力线路基坑每回填 30cm 应夯实一次。3)松软土质的基坑,回填土时应增加夯实次数或采取加固措施。4)回填土后的电杆基础宜设防沉土层。土层上部面积不宜小于坑口面积;堆土高度应超出地面 30cm。2、电杆组立与绝缘子安装2.1.单电杆立好后应正直,架线后位置偏差应符合下列规定:⑴直线杆各方向位移不应大于 50mm。⑵转角杆向外角平分线位移不应大于 150mm。⑶分支杆向拉线侧位移 100mm。⑷终端杆立好后,应向拉线侧位移 100mm----200mm,紧线后不应向受力侧倾斜。2.2.以螺栓连接的构件应...
