基坑开挖爆破施工方案

基坑开挖爆破施工方案_第1页
1/15
基坑开挖爆破施工方案_第2页
2/15
基坑开挖爆破施工方案_第3页
3/15

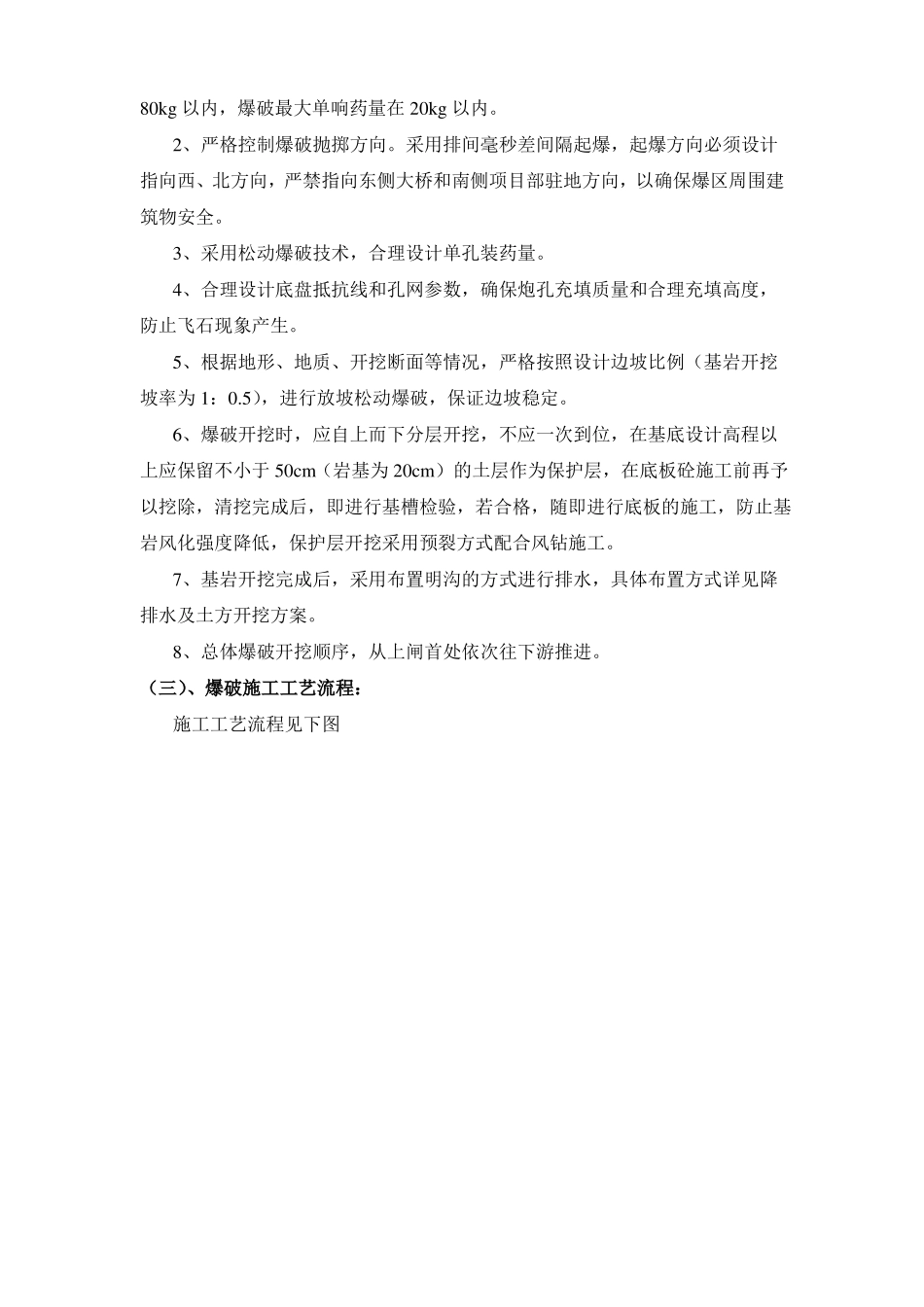

一、工程概况衢江航运开发工程 QJHY-S1标段一期围堰基坑内石方开挖主要为船闸主体开挖区域,其中还包含上下游护坦、上游隔流墩区域等,共计开挖石方量约 5.1万 m3。根据地质报告,石方开挖部分包括强风化细砂岩(厚度 0.5m~2.9m)、中风化细砂岩(厚度 2.5m~5.2m),基岩裂隙不发育,连通性差,水量较贫乏,中风化基岩平均天然抗压强度约 18.5MP,需爆破松动基岩进行开挖。船闸主体基坑内开挖长度 305m,上、下闸首开挖底宽 46m,上闸首开挖底标高为 31.9m,下闸首开挖底标高为 31.5m;闸室开挖底宽 29m,开挖底标高为32.9m。因施工时开挖基岩处于河道水平面以下,施工中需采取水泵明沟排水法,降低水位,方便爆破作业。二、爆破施工设计(一)、编制依据1、《爆破安全规程》GB6722-2003、《民用爆炸物品安全管理条例》及各级政府制定的相关法律、法规;2、《水运工程施工安全防护技术规范》JTS205-1-2008;3、《水运工程爆破技术规范》JTS204-2008;4、工程地质勘察报告(衢江航运开发工程);5、工程有关设计图纸资料和技术标准与要求;6、工程周边环境对爆破作业的要求;7、根据依法批准、确定的工程范围;(二)、总体爆破施工方案根据现场地形地貌观察,爆破区域位于衢江汀塘圩大桥段南岸,爆破区域下游距(东侧)环城西路汀塘圩大桥约 200m,南、西两侧为河岸,北面为临时围堰。需重点保护对象为围堰堰体、下游汀塘圩大桥及项目部驻地(80m)。依据本工程爆破方量较小的特点,爆破采用浅孔排炮施工方法,先用挖掘机将开挖区爆破体上部土层(卵石层)清理后,为钻孔作业创造一定作业条件后,再采用凿岩机进行钻孔、爆破。为了保证爆破过程中安全、边坡稳定、基础承载力,确保爆破安全、质量,拟采用以下的技术措施和综合爆破技术:1、每次爆破规模在 20 个炮孔以内,一次爆破量不大于 500m3,总炸药量在80kg 以内,爆破最大单响药量在 20kg 以内。2、严格控制爆破抛掷方向。采用排间毫秒差间隔起爆,起爆方向必须设计指向西、北方向,严禁指向东侧大桥和南侧项目部驻地方向,以确保爆区周围建筑物安全。3、采用松动爆破技术,合理设计单孔装药量。4、合理设计底盘抵抗线和孔网参数,确保炮孔充填质量和合理充填高度,防止飞石现象产生。5、根据地形、地质、开挖断面等情况,严格按照设计边坡比例(基岩开挖坡率为 1:0.5),进行放坡松动爆破,保证边坡稳定。6、爆破开挖时,应自上而下分层开挖,不应一次到位,在基底设计...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑开挖爆破施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
