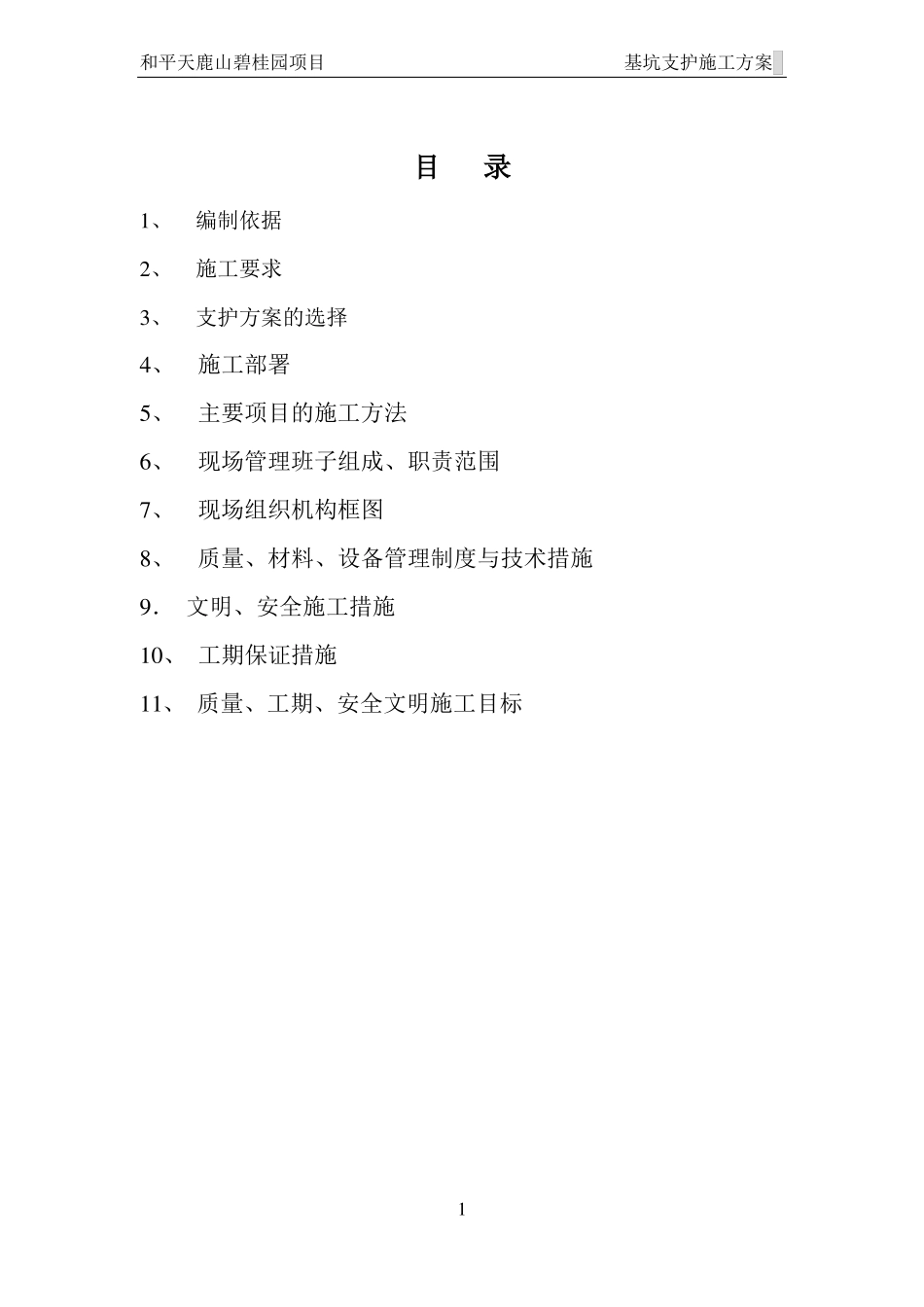

和平天鹿山碧桂园项目基坑支护施工方案目录1、编制依据2、施工要求3、支护方案的选择4、施工部署5、主要项目的施工方法6、现场管理班子组成、职责范围7、现场组织机构框图8、质量、材料、设备管理制度与技术措施9. 文明、安全施工措施10、 工期保证措施11、 质量、工期、安全文明施工目标1和平天鹿山碧桂园项目基坑支护施工方案和平天麓山碧桂园项目,根据设计图纸及施工现场实际情况,拟开挖坑槽深在 5.5 米左右,根据工程建设要求及文件规定,为确保边坡稳定,保证基础施工安全,急需对槽壁进行加固处理。经现场勘察,在充分了解场地内土层特性及类似项目情况的基础上,经充分研究,编制本施工方案。1、编制依据①、对现场情况的了解、场地内已施工完毕的同类工程。②、《建筑基坑支护技术规程》JGJ120-99《建筑基坑工程技术规范》YB9258-97《建筑边坡工程技术规范》GB50330-2002《混凝土施工及验收规范》GB50204-922、施工要求施工时,首先将槽壁顶部影响喷浆施工的堆积土、建筑垃圾及松散的素填土清理出支护范围以外,同时将松动的土层及易坍塌、较陡峭的槽壁进行削坡卸荷,然后准备进行支护工程的施工。3、支护方案的选择(1)、边坡支护做法:①、 修整槽壁、清除松散土。②、 绑扎脚手架。③、 成 孔 。 孔 径 不 小 于 50mm , 孔 深 2000mm 。 间 距1500*1500mm,梅花型布置。④、 制作安装土钉,规格为Φ16 二级钢筋,土钉长度 2 米,端2和平天鹿山碧桂园项目基坑支护施工方案部做 90°弯钩,弯钩长度为 100mm。安装后压力灌浆,浆液为 1:1 水泥砂浆。⑤、铺设φ6.5 钢筋网@300*300mm。⑥、 喷射 C20 细石混凝土厚度 60mm。(2)、基坑边坡支护设计要满足以下要求:1)、保证边坡的安全与稳定。2)、为基础底板施工提供足够的工作面。3)经济、快速。附图 1:边坡剖面图:3和平天鹿山碧桂园项目基坑支护施工方案为避免槽壁顶部雨水渗入,造成护坡危害,钢筋混凝土护面在槽边顶部上翻,宽度不低于 2 米,有混凝土路面处,上翻部分要同路面相接,混凝土喷射厚度、挂网钢筋直径及间距均同槽体护壁做法,钢筋网的固定采用Φ12 锚钉L=1000mm,间距两米垂直楔入土层中。4和平天鹿山碧桂园项目基坑支护施工方案5和平天鹿山碧桂园项目基坑支护施工方案4、施工部署1)、总体施工工艺流程2)、劳动力计划根据本工程的工期要求,考虑现场实际及季节天气等原因,为缩短工期及为整体工程和其他工种提供...
