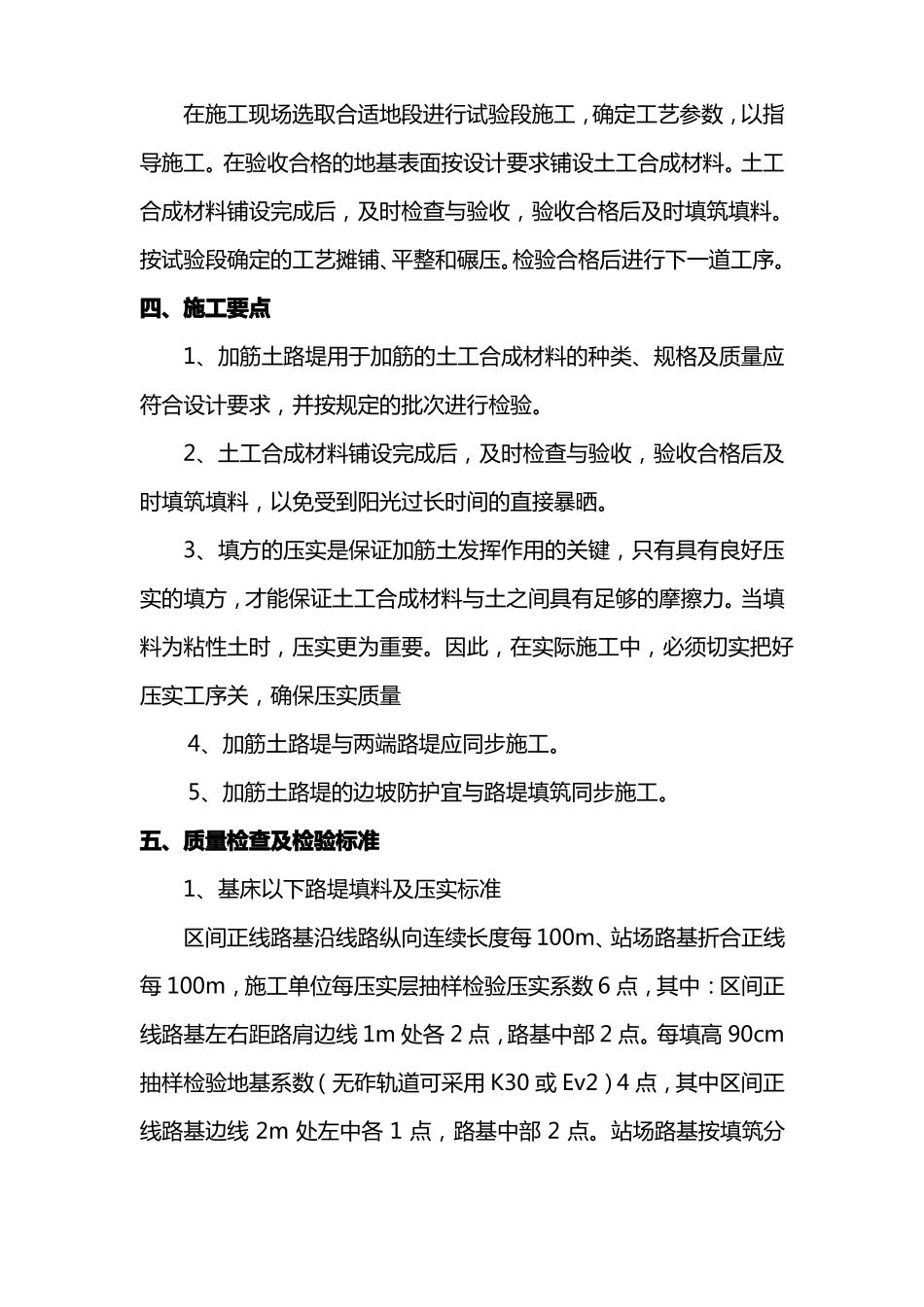

基床以下路堤(加筋土)填筑技术交底一、编制依据《高速铁路路基工程施工技术指南》铁建设【2010】241 号《高速铁路路基工程施工质量验收标准》TB10751-2010/J1147-2011二、适用范围适用于高速铁路基床以下路堤(加筋土)填筑施工。三、交底内容1、施工准备⑴路基填筑区段基底处理完成并经过验收合格,现场沉降和位移观测桩布置完成,观测网建立完成,具备展开路基填筑条件。⑵路基填筑施工前,根据试验段施工确定的各项工艺参数和前一阶段实践检验的结果,进行路基填筑。2、材质要求⑴路基填筑施工前,先对填料进行取样检测,填料各项技术指标满足验标和设计要求。⑵路基填筑施工前,先对土工合成材料进行取样检测,各项技术指标满足验标和设计要求。⑶土工合成材料运至工地后,应分批堆放在料棚(库)内,防止日晒雨淋,并保持料棚通风干燥。3、施工流程(见下页)边桩测设加筋材料的检验施工准备场地清理试验段施工YN报监理单位确下承层处理铺设土工合成材料材料锚固、铺设并定位上承层铺设分层填筑摊铺平整层厚、平整度量测与控制合格碾压不合格密度检测路堤整修检查与验收4、施工工艺基床以下路堤大面积填筑前,根据试验段确定的松铺厚度、碾压机械及碾压遍数等参数进行施工,施工中加强路基压实质量检测及填料指标控制,填料标准应符合施工规范和设计要求,确保路基压实质量。在施工现场选取合适地段进行试验段施工,确定工艺参数,以指导施工。在验收合格的地基表面按设计要求铺设土工合成材料。土工合成材料铺设完成后,及时检查与验收,验收合格后及时填筑填料。按试验段确定的工艺摊铺、平整和碾压。检验合格后进行下一道工序。四、施工要点1、加筋土路堤用于加筋的土工合成材料的种类、规格及质量应符合设计要求,并按规定的批次进行检验。2、土工合成材料铺设完成后,及时检查与验收,验收合格后及时填筑填料,以免受到阳光过长时间的直接暴晒。3、填方的压实是保证加筋土发挥作用的关键,只有具有良好压实的填方,才能保证土工合成材料与土之间具有足够的摩擦力。当填料为粘性土时,压实更为重要。因此,在实际施工中,必须切实把好压实工序关,确保压实质量4、加筋土路堤与两端路堤应同步施工。5、加筋土路堤的边坡防护宜与路堤填筑同步施工。五、质量检查及检验标准1、基床以下路堤填料及压实标准区间正线路基沿线路纵向连续长度每 100m、站场路基折合正线每 100m,施工单位每压实层抽样检验压实系数 6 点,其中:区间正线路基...
