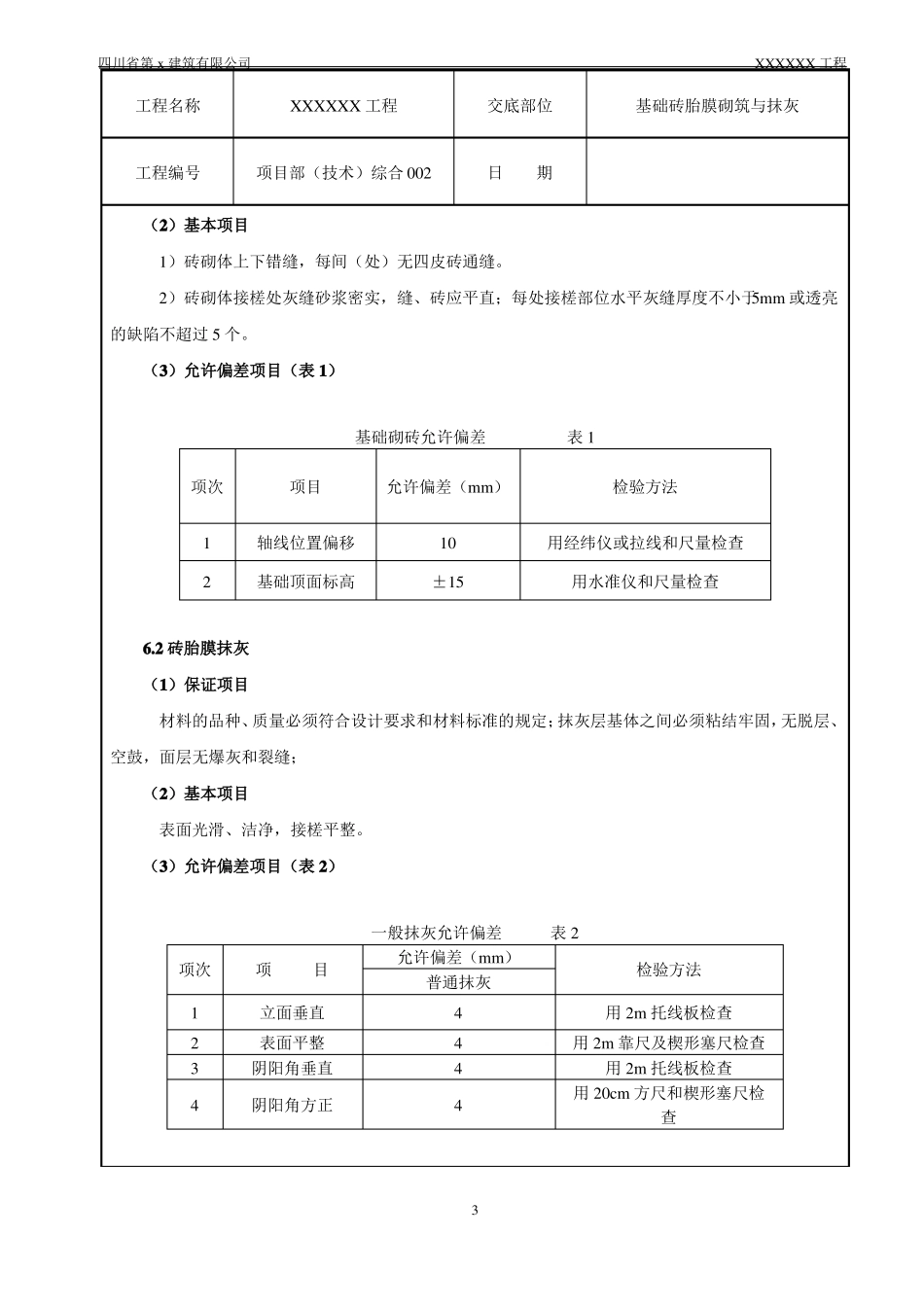

四川省第 x 建筑有限公司XXXXXX 工程施工技术交底记录表 C1—002工程名称XXXXXX 工程交底部位基础砖胎膜砌筑与抹灰工程编号项目部(技术)综合 002日期交底内容:1、交底说明本交底依据图纸、现行规范、施工手册编制。施工前,现场管理人员、施工人员应仔细阅读本交底,对交底有疑问的或交底中有不合理的,应及时与技术部联系解决。交底未尽事宜按相关规程作业。2、施工作法承台、挡土墙、集水井、电梯井基础边模等均采用砖胎膜砌筑与抹灰。3、施工准备:1)材料(1)砖:砖的品种、强度等级须满足设计要求,并应规格一致。有出厂证明或试验单。(2)水泥:采用普通硅酸盐水泥,水泥进场后要进行复验,复试合格后才能使用,不同品种的水泥不得混用。(3)砂:中砂,平均粒径为 0.35~0.5mm,不得含有草根等杂物。2)工具应备有砂浆搅拌机、汽车拖拉机、手推车、大铲、刨锛、托线板、线坠、木折尺、灰槽(铁或橡胶的)、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。4、作业条件1)土方开挖完毕,相关部门已进行基坑验槽;2)垫层施工完成,保证基底平整干净,无积水;3)基坑已放好控制线;4)根据最下面第一皮砖的标高,拉通线检查。5、施工方法1)施工工艺流程基础砖胎膜垫层施工 →放线校核 → 预拌砂浆 → 砖胎膜墙体砌筑 → 砖胎膜内侧抹面压光 → 落手清工作 → 检查验收1四川省第 x 建筑有限公司XXXXXX 工程工程名称XXXXXX 工程交底部位基础砖胎膜砌筑与抹灰工程编号2)操作工艺项目部(技术)综合 002日期2.1 拌制砂浆:1)砂浆配合比应采用重量比,砌筑砂浆配制M5.0 的水泥砂浆,砂的含泥量不超过 5%;抹灰砂浆配合采用 1:2 的水泥砂浆,砂的含泥量不超过 3%。2)砂浆应采用机械拌合。投料顺序为砂→水泥→水,拌合时间不得少于1.5 分钟。3)砂浆应随拌随用。水泥砂浆须在拌成后3h 内使用完,不允许使用过夜砂浆。2.2 确定组砌方法:1)组砌方法应确定正确,一般采用满丁满条排砖法。2)砌筑时,必须里外咬槎或留踏步槎,上下层错缝。宜采用“三一砌砖法(即一铲灰、一块砖、一挤揉)。严禁用水冲灌入缝的方法。2.3 砌筑:1)本工程砖胎膜厚度为 120mm、240mm。砖基础砌筑前,基底垫层表面应清扫干净,洒水湿润。每次盘角高度不应超过五层砖。2)砖胎膜高度即底板板顶面标高。3)砌筑时要拉线检查轴线及边线,保证基础墙身位置正确。同时要保证砖层及标高;如有高低差时,应在...
