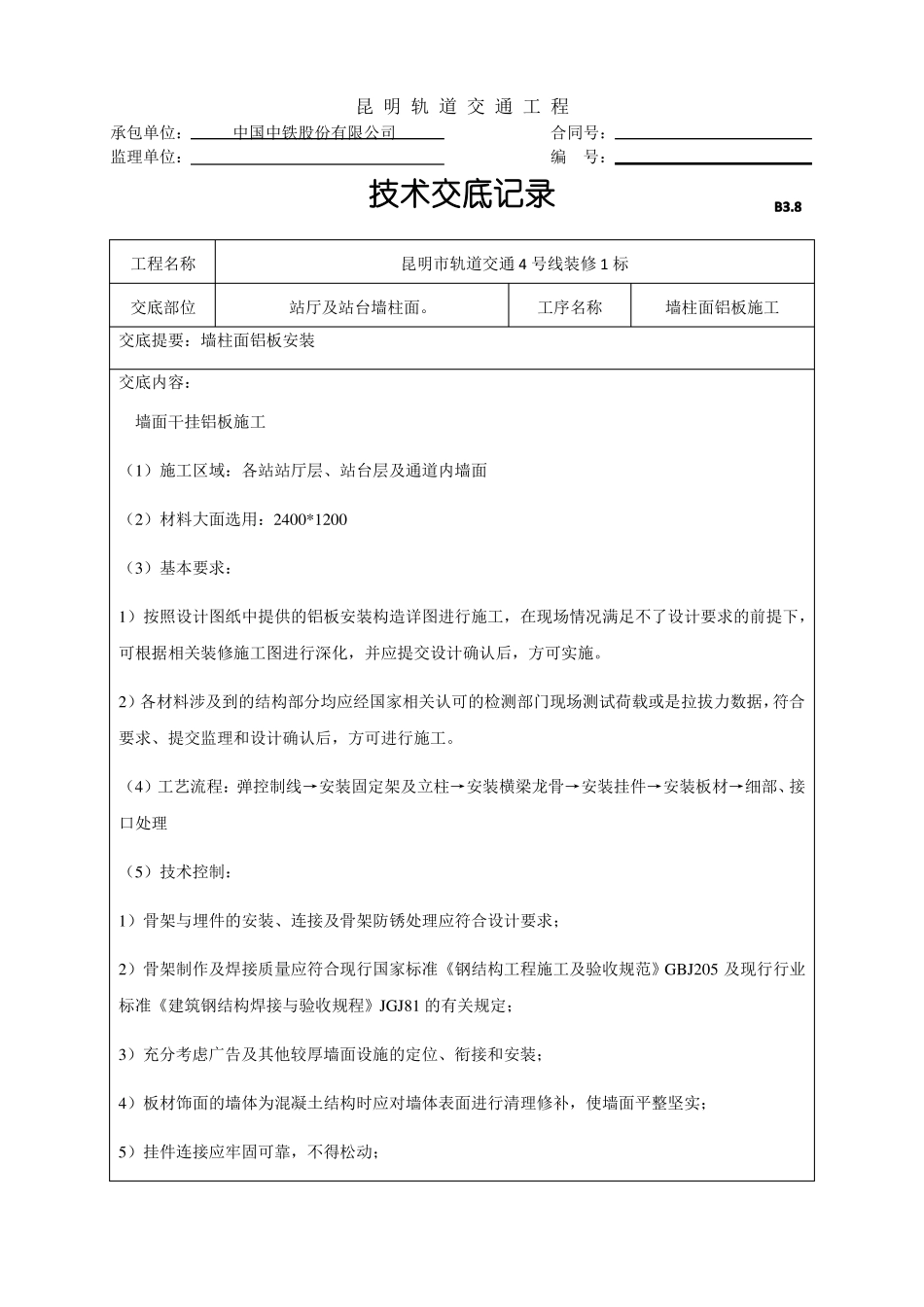

昆 明 轨 道 交 通 工 程承包单位:中国中铁股份有限公司合同号:监理单位:编号:技术交底记录B3.8工程名称交底部位昆明市轨道交通 4 号线装修 1 标站厅及站台墙柱面。工序名称墙柱面铝板施工交底提要:墙柱面铝板安装交底内容:墙面干挂铝板施工(1)施工区域:各站站厅层、站台层及通道内墙面(2)材料大面选用:2400*1200(3)基本要求:1)按照设计图纸中提供的铝板安装构造详图进行施工,在现场情况满足不了设计要求的前提下,可根据相关装修施工图进行深化,并应提交设计确认后,方可实施。2)各材料涉及到的结构部分均应经国家相关认可的检测部门现场测试荷载或是拉拔力数据,符合要求、提交监理和设计确认后,方可进行施工。(4)工艺流程:弹控制线→安装固定架及立柱→安装横梁龙骨→安装挂件→安装板材→细部、接口处理(5)技术控制:1)骨架与埋件的安装、连接及骨架防锈处理应符合设计要求;2)骨架制作及焊接质量应符合现行国家标准《钢结构工程施工及验收规范》GBJ205 及现行行业标准《建筑钢结构焊接与验收规程》JGJ81 的有关规定;3)充分考虑广告及其他较厚墙面设施的定位、衔接和安装;4)板材饰面的墙体为混凝土结构时应对墙体表面进行清理修补,使墙面平整坚实;5)挂件连接应牢固可靠,不得松动;6)挂件位置调节适当,并应能保证铝板连接固定位置准确;7)挂件的规格应达到受力要求,应保证坚固可靠;8)铝板安装前饰面板应按色系、规格进行分类,板材应由监理工程师确认后, 才可进可安装工序;9)板材饰面应固定牢固,位置正确,接缝直顺,竖缝封闭严密;10)基层准备:清理预做饰面板的结构表面,同时进行结构套方、规矩,弹出垂直线和水平线。并根据设计图纸和实际需要弹出安装铝板的完成面线;11)挂线:根据设计图纸要求,安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角 20cm 的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。12)支底层铝板托架,把预先安排好的支托按上平线支在将要安装的底层铝板上面。支托要支承牢固,相互之间要连接好,支架安好后,顺支托方向钉铺的木板,木板上口要在同一个水平面上,以保证铝板上下面处在同一水平面上。13)立柱先连接好连接件,再将连接件点焊在埋板上,然后调整位置。立柱的垂直度可由吊锤控制,位置调整准确后,才能将连接件正式焊接在埋板件上。安装误差要求:标高 3mm;前后 2mm;左右 3mm。...
