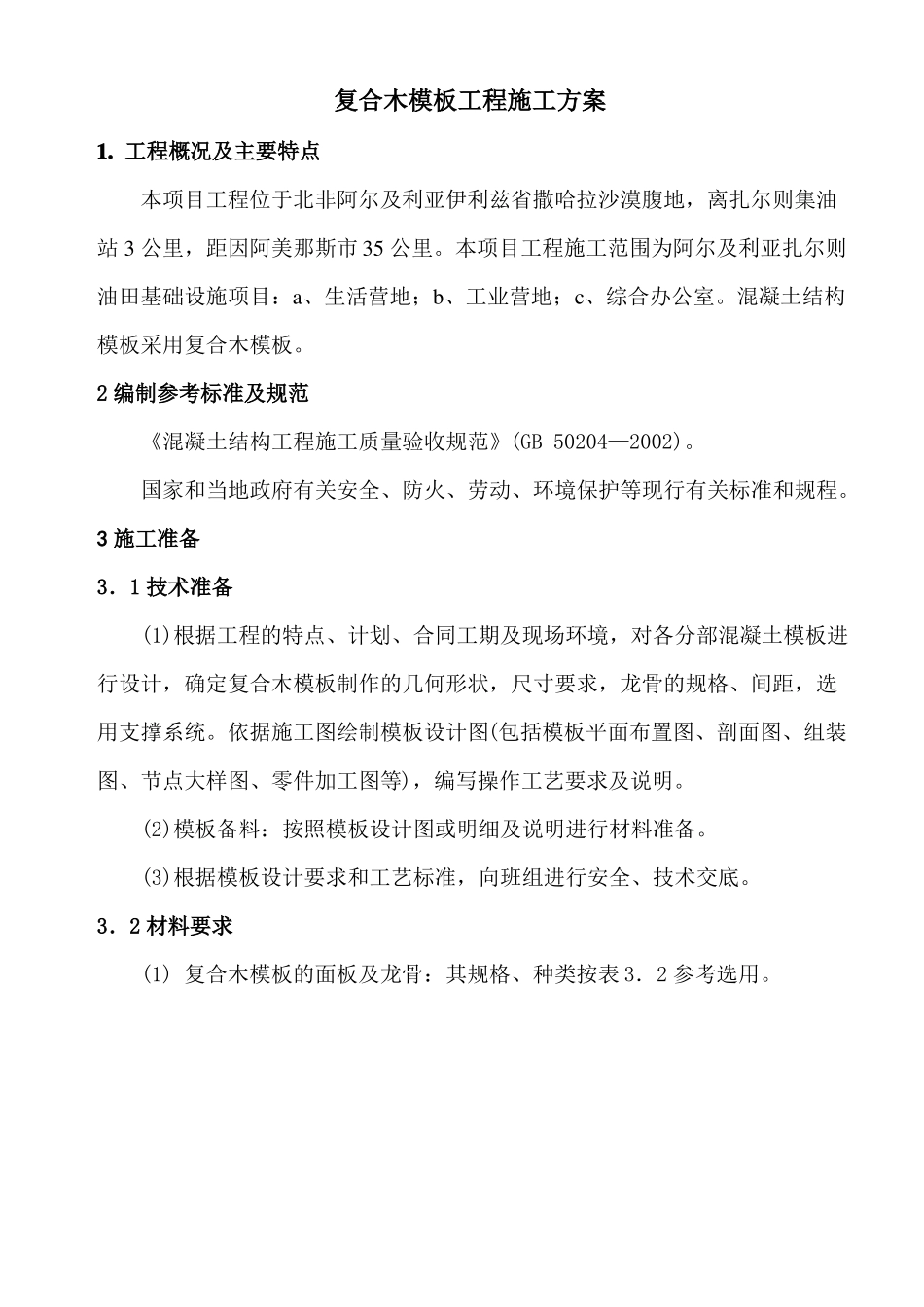

复合木模板工程施工方案:审核人:审批人:日期: 2008 年 1 月 10 日复合木模板工程施工方案1
工程概况及主要特点本项目工程位于北非阿尔及利亚伊利兹省撒哈拉沙漠腹地,离扎尔则集油站 3 公里,距因阿美那斯市 35 公里
本项目工程施工范围为阿尔及利亚扎尔则油田基础设施项目:a、生活营地;b、工业营地;c、综合办公室
混凝土结构模板采用复合木模板
2 编制参考标准及规范《混凝土结构工程施工质量验收规范》(GB 50204—2002)
国家和当地政府有关安全、防火、劳动、环境保护等现行有关标准和规程
3 施工准备3.1 技术准备 (1)根据工程的特点、计划、合同工期及现场环境,对各分部混凝土模板进行设计,确定复合木模板制作的几何形状,尺寸要求,龙骨的规格、间距,选用支撑系统
依据施工图绘制模板设计图(包括模板平面布置图、剖面图、组装图、节点大样图、零件加工图等),编写操作工艺要求及说明
(2)模板备料:按照模板设计图或明细及说明进行材料准备
(3)根据模板设计要求和工艺标准,向班组进行安全、技术交底

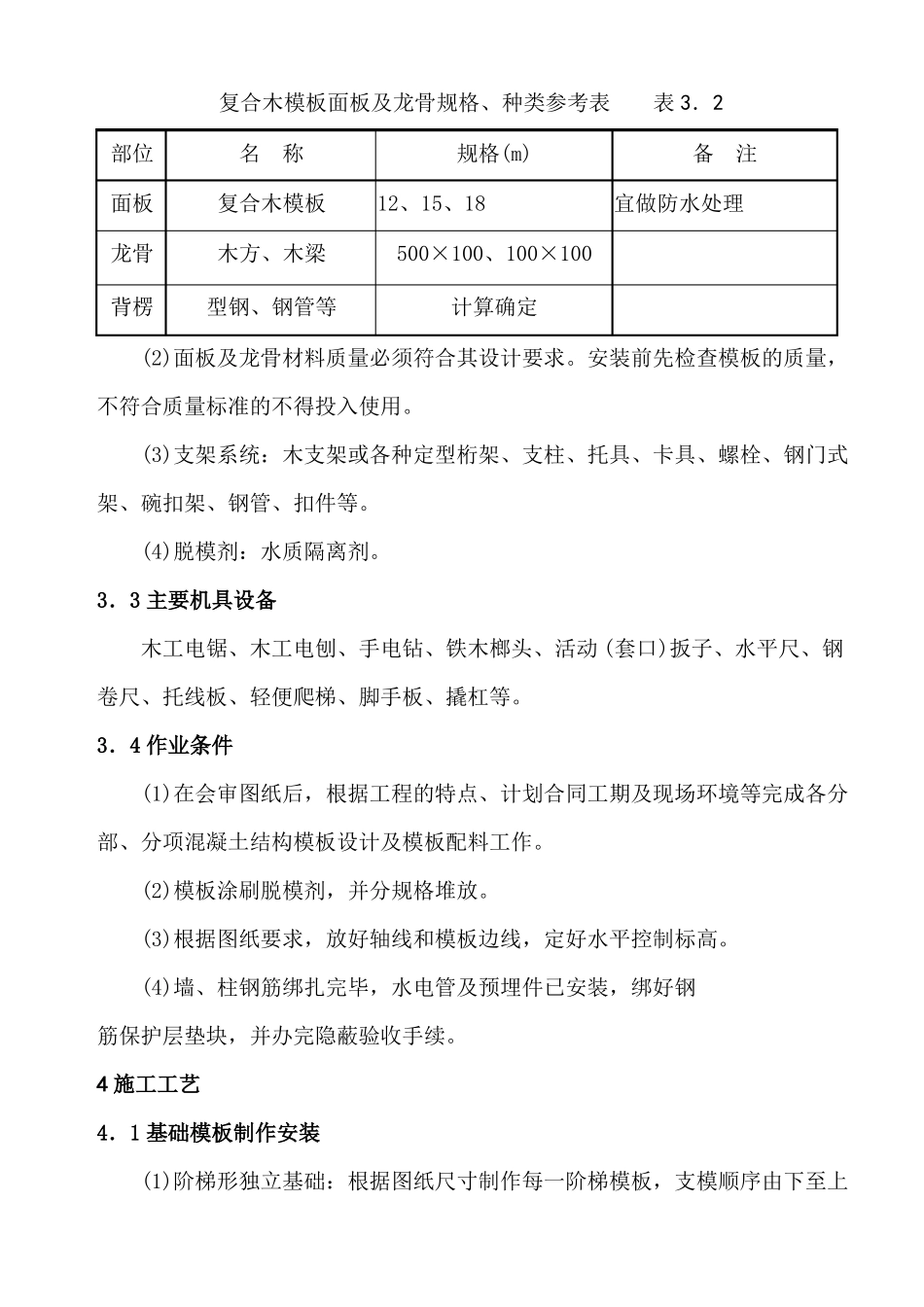

3.2 材料要求 (1) 复合木模板的面板及龙骨:其规格、种类按表 3.2 参考选用
复合木模板面板及龙骨规格、种类参考表表 3.2部位面板龙骨背楞名称复合木模板木方、木梁型钢、钢管等规格(m)12、15、18500×100、100×100计算确定备注宜做防水处理 (2)面板及龙骨材料质量必须符合其设计要求
安装前先检查模板的质量,不符合质量标准的不得投入使用
(3)支架系统:木支架或各种定型桁架、支柱、托具、卡具、螺栓、钢门式架、碗扣架、钢管、扣件等
(4)脱模剂:水质隔离剂
3.3 主要机具设备木工电锯、木工电刨、手电钻、铁木榔头、活动 (套口)扳子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、撬杠等
3.4 作业条件 (1)在会审图纸后,根据工程的特点、计划合
