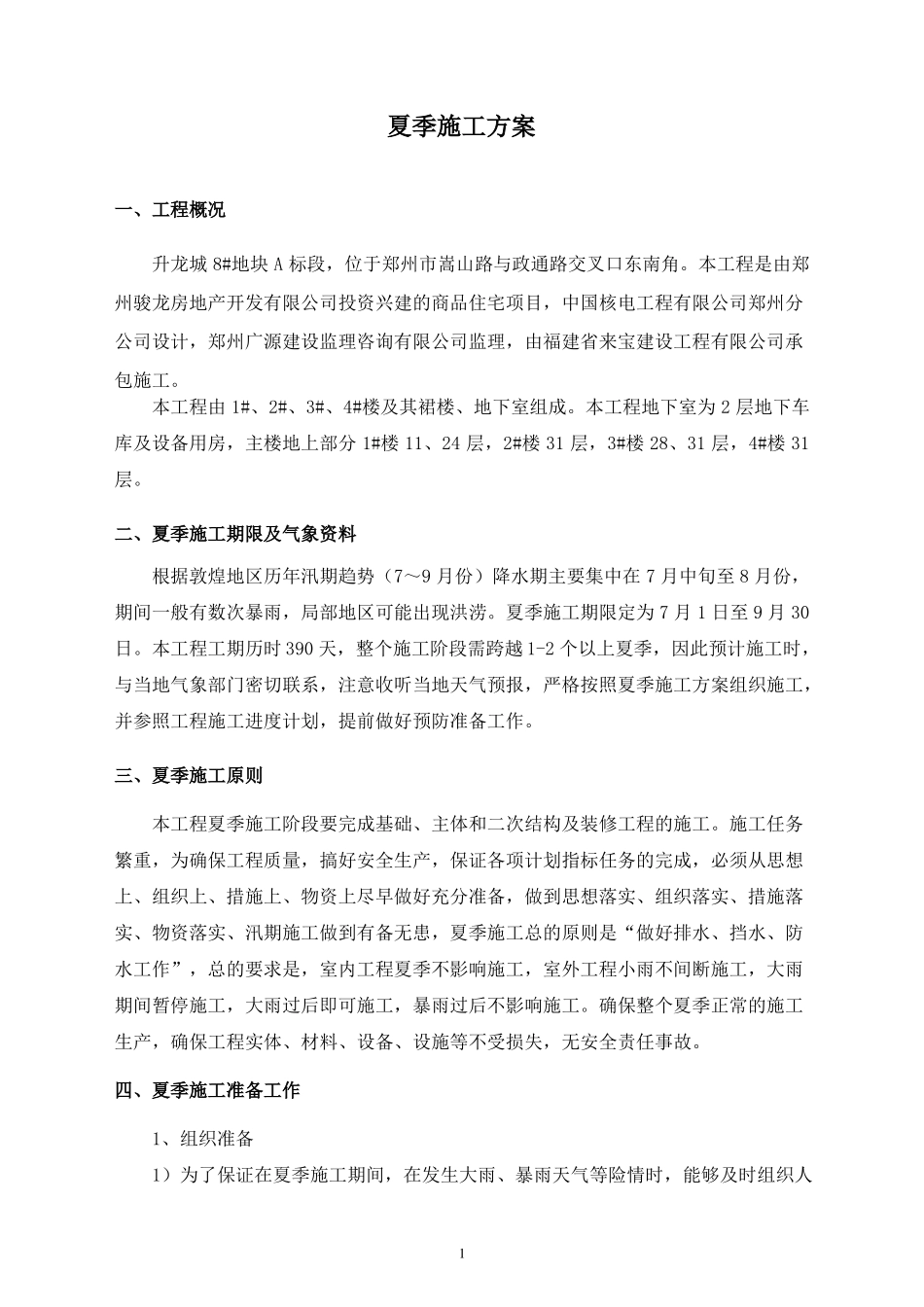

夏季施工方案一、工程概况升龙城 8#地块 A 标段,位于郑州市嵩山路与政通路交叉口东南角
本工程是由郑州骏龙房地产开发有限公司投资兴建的商品住宅项目,中国核电工程有限公司郑州分公司设计,郑州广源建设监理咨询有限公司监理,由福建省来宝建设工程有限公司承包施工
本工程由 1#、2#、3#、4#楼及其裙楼、地下室组成
本工程地下室为 2 层地下车库及设备用房,主楼地上部分 1#楼 11、24 层,2#楼 31 层,3#楼 28、31 层,4#楼 31层
二、夏季施工期限及气象资料根据敦煌地区历年汛期趋势(7~9 月份)降水期主要集中在 7 月中旬至 8 月份,期间一般有数次暴雨,局部地区可能出现洪涝
夏季施工期限定为 7 月 1 日至 9 月 30日
本工程工期历时 390 天,整个施工阶段需跨越 1-2 个以上夏季,因此预计施工时,与当地气象部门密切联系,注意收听当地天气预报,严格按照夏季施工方案组织施工,并参照工程施工进度计划,提前做好预防准备工作
三、夏季施工原则本工程夏季施工阶段要完成基础、主体和二次结构及装修工程的施工
施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,夏季施工总的原则是“做好排水、挡水、防水工作”,总的要求是,室内工程夏季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工
确保整个夏季正常的施工生产,确保工程实体、材料、设备、设施等不受损失,无安全责任事故
四、夏季施工准备工作1、组织准备1)为了保证在夏季施工期间,在发生大雨、暴雨天气等险情时,能够及时组织人1员进行抢险救灾,结合防汛工作,本项目部成立了以项目经理为组长,项目生产副经理、技术负责人及项目部主要管理人员为组员
