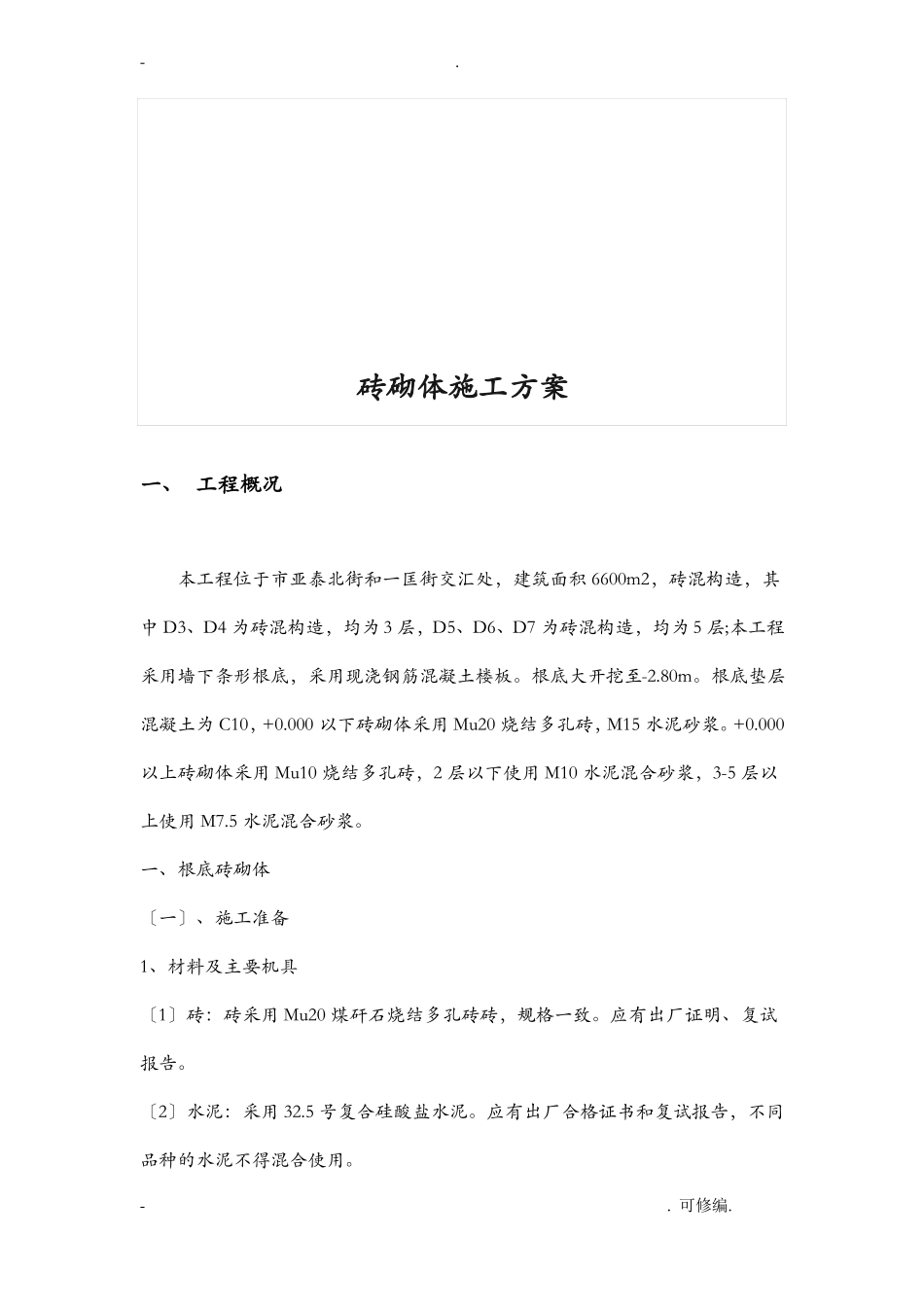

砖砌体施工方案一、 工程概况本工程位于市亚泰北街和一匡街交汇处,建筑面积 6600m2,砖混构造,其中 D3、D4 为砖混构造,均为 3 层,D5、D6、D7 为砖混构造,均为 5 层;本工程采用墙下条形根底,采用现浇钢筋混凝土楼板
根底大开挖至-2
根底垫层混凝土为 C10,+0
000 以下砖砌体采用 Mu20 烧结多孔砖,M15 水泥砂浆
000以上砖砌体采用 Mu10 烧结多孔砖,2 层以下使用 M10 水泥混合砂浆,3-5 层以上使用 M7
5 水泥混合砂浆
一、根底砖砌体〔一〕、施工准备1、材料及主要机具〔1〕砖:砖采用 Mu20 煤矸石烧结多孔砖砖,规格一致
应有出厂证明、复试报告
〔2〕水泥:采用 32
5 号复合硅酸盐水泥
应有出厂合格证书和复试报告,不同品种的水泥不得混合使用

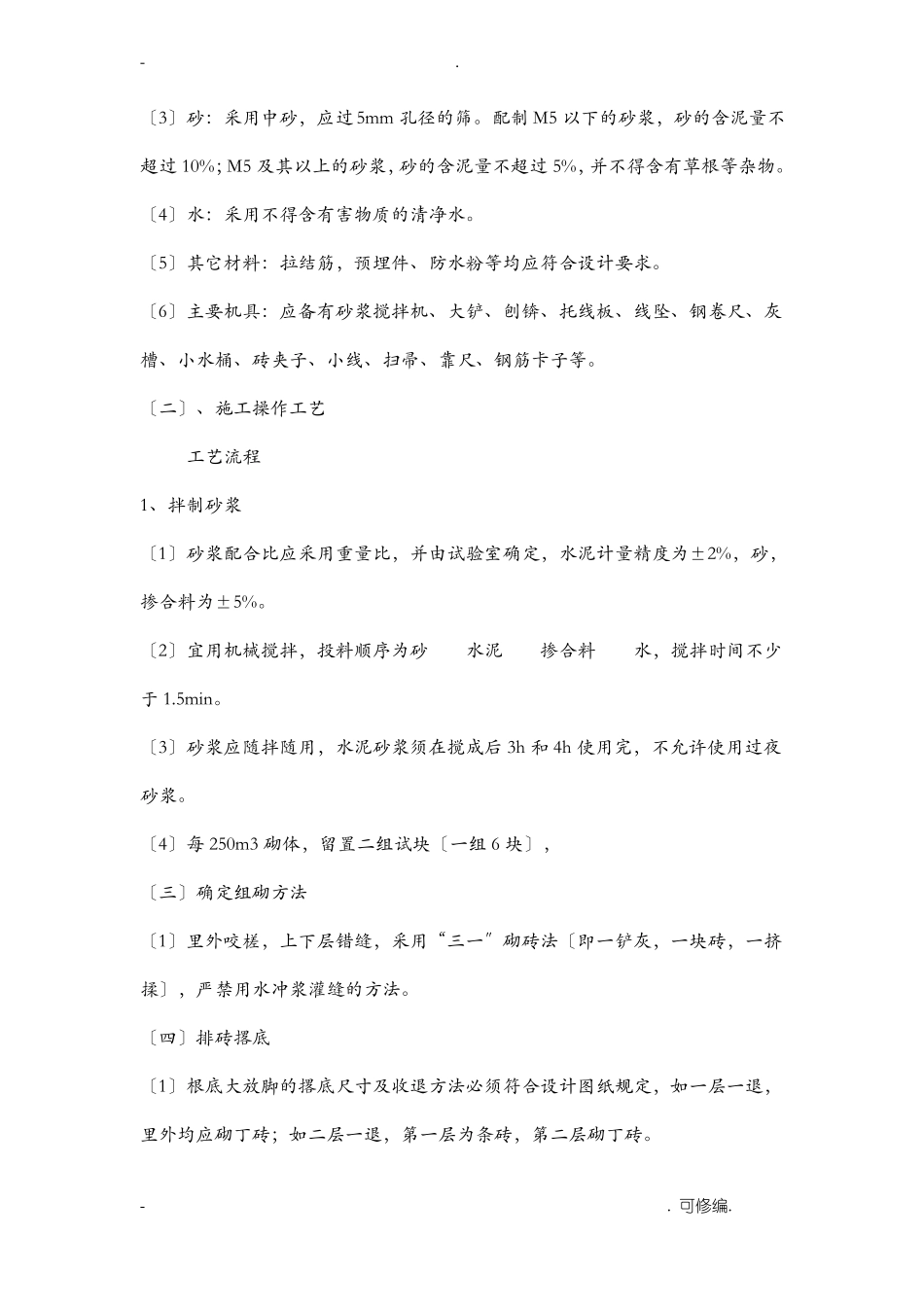

〔3〕砂:采用中砂,应过 5mm 孔径的筛
配制 M5 以下的砂浆,砂的含泥量不超过 10%;M5 及其以上的砂浆,砂的含泥量不超过 5%,并不得含有草根等杂物
〔4〕水:采用不得含有害物质的清净水
〔5〕其它材料:拉结筋,预埋件、防水粉等均应符合设计要求
〔6〕主要机具:应备有砂浆搅拌机、大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、扫帚、靠尺、钢筋卡子等
〔二〕、施工操作工艺工艺流程1、拌制砂浆〔1〕砂浆配合比应采用重量比,并由试验室确定,水泥计量精度为±2%,砂,掺合料为±5%
〔2〕宜用机械搅拌,投料顺序为砂水泥掺合料水,搅拌时间不少于 1
〔3〕砂浆应随拌随用,水泥砂浆须在搅成后 3h 和 4h 使用完,不允许使用过夜砂浆
〔4〕每 250m3 砌体,留置二组试块〔一组 6 块〕,〔三〕确定组砌方法〔1〕里外咬槎,上下层错缝,采用“三一〞砌砖法〔即一铲灰,一
