-地铁四号线二期工程
区间及车站土建施工第十标段施工专项方案编 制:复 核:审 核:审 批:可修编
大型机械设备进出场及安拆

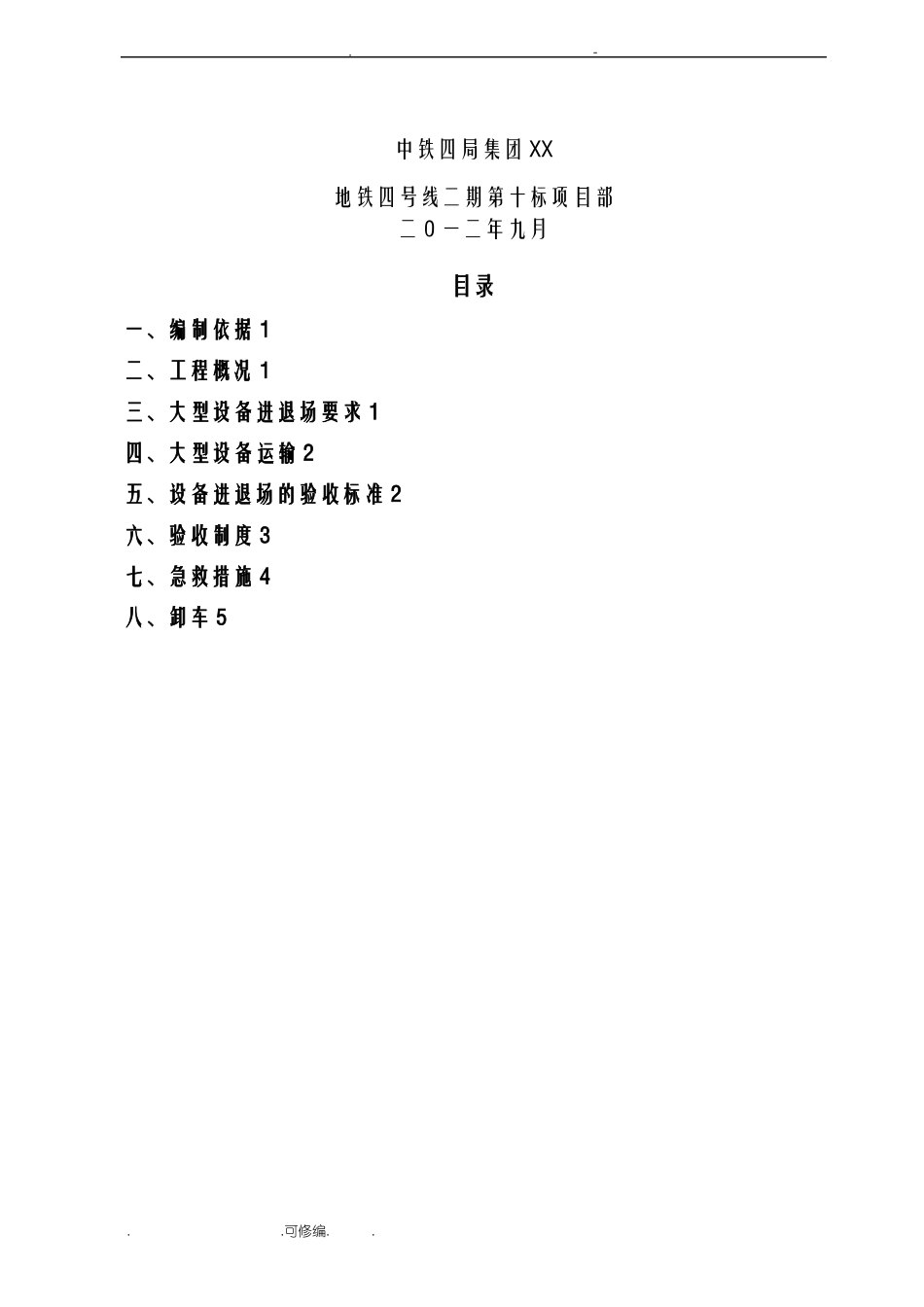

-中铁四局集团 XX地铁四号线二期第十标项目部二 0 一二年九月目录一、编制依据 1二、工程概况 1三、大型设备进退场要求 1四、大型设备运输 2五、设备进退场的验收标准 2六、验收制度 3七、急救措施 4八、卸车 5

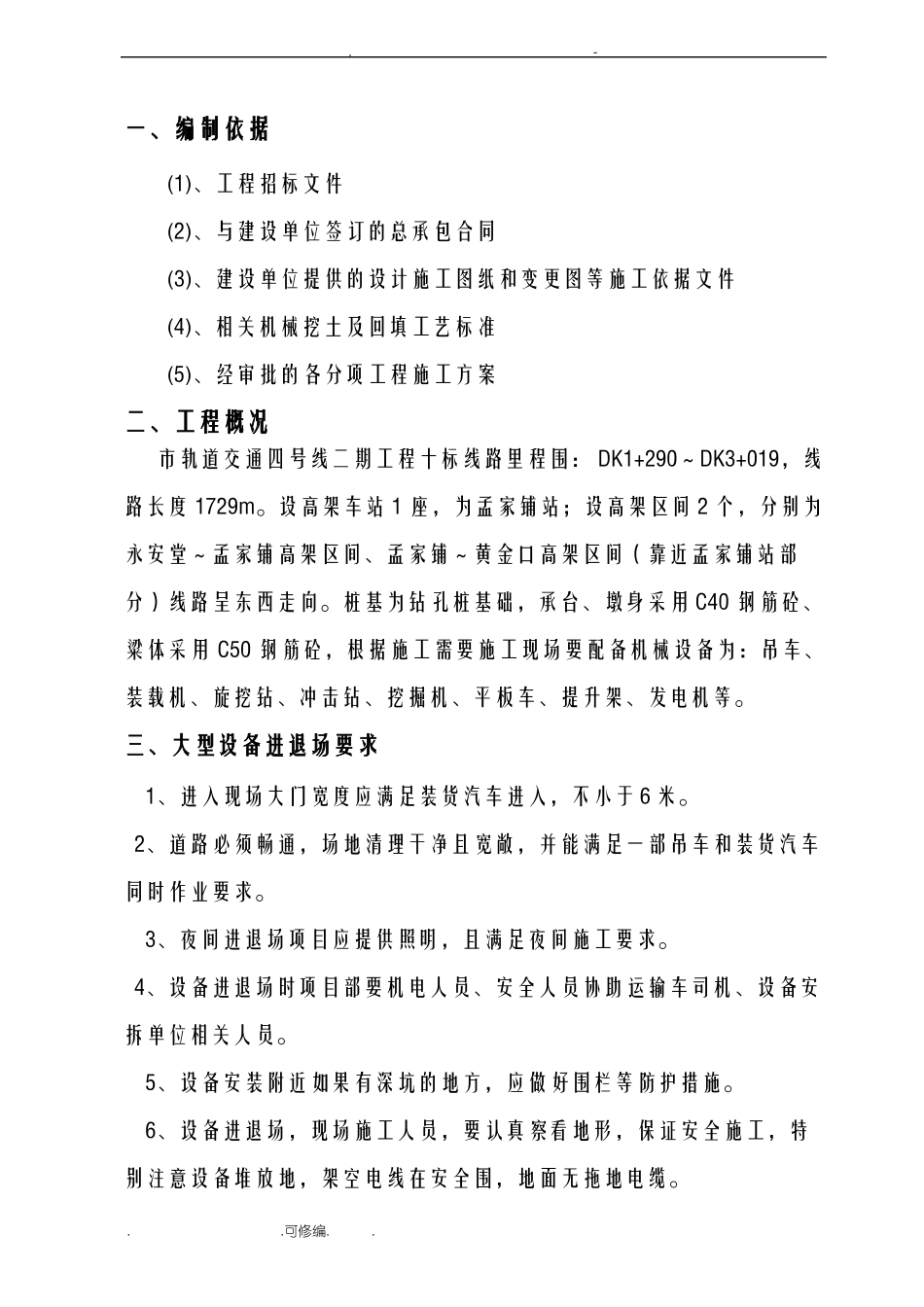

-一、编制依据(1)、工程招标文件(2)、与建设单位签订的总承包合同 (3)、建设单位提供的设计施工图纸和变更图等施工依据文件(4)、相关机械挖土及回填工艺标准(5)、经审批的各分项工程施工方案二、工程概况市轨道交通四号线二期工程十标线路里程围: DK1+290~DK3+019,线路长度 1729m
设高架车站 1 座,为孟家铺站;设高架区间 2 个,分别为永安堂~孟家铺高架区间、孟家铺~黄金口高架区间(靠近孟家铺站部分)线路呈东西走向
桩基为钻孔桩基础,承台、墩身采用 C40 钢筋砼、粱体采用 C50 钢筋砼,根据施工需要施工现场要配备机械设备为:吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等
三、大型设备进退场要求1、进入现场大门宽度应满足装货汽车进入,不小于 6 米
2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求
3、夜间进退场项目应提供照明,且满足夜间施工要求
4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员
5、设备安装附近如果有深坑的地方,应做好围栏等防护措施
6、设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全围,地面无拖地电缆
-四、大型设备运输根据项目部需用计划为主,具体时间由项目部确定
运输路线:介绍具体的路线
运输车到达项目门口
