大空间吊顶转换支撑施工工法工法特点1 解决了大空间吊杆长度大于 1
5 米时其"长细比"过大大,而导致受到水平向力或轴向压力时容易失衡的问题
2 吊顶内的灯具、管线等静态轻量设备(如:吊顶内管线等可以固定,但空调风管不可以)可以直接固定到此转换支撑系统结构上,无需单独设吊装支架,节约材料
3 常规吊顶反支撑的做法容易被吊顶内较大的设备管路等阻挡,支撑只能倾斜一定角度安装,但容易导致龙骨受力不均匀,在吊顶完成后影响平整度,本吊顶转换支撑在同一空间内是一个整体系统,有效与吊顶内设备结合避免冲突,形成的网格受力均匀,给轻钢龙骨吊顶的安装提供了一个良好的基层结构
范围用于顶面是天机板以及吊顶内空间大于 2
5 米以上的吊顶(例如:一层贵宾室以)
工艺原理根据吊顶龙骨的安装规律,采用槽钢及角钢骨架焊接的方式,在适当标高形成可以供龙骨生根的钢骨架网,将吊顶龙骨的生根点由原结构转换至设计标高处
转换支撑钢结构网格的设计尺寸可以根据实际吊顶龙骨的排布确定,一般横向角钢用于安装吊筋,间距在 900~1200mm,纵向方管支撑只起到系统稳定作用间距在2500~4000mm 之间,竖向角钢间距 1000~1500mm,竖向角钢通过角钢角码、膨胀螺栓与结构顶或圈梁连接

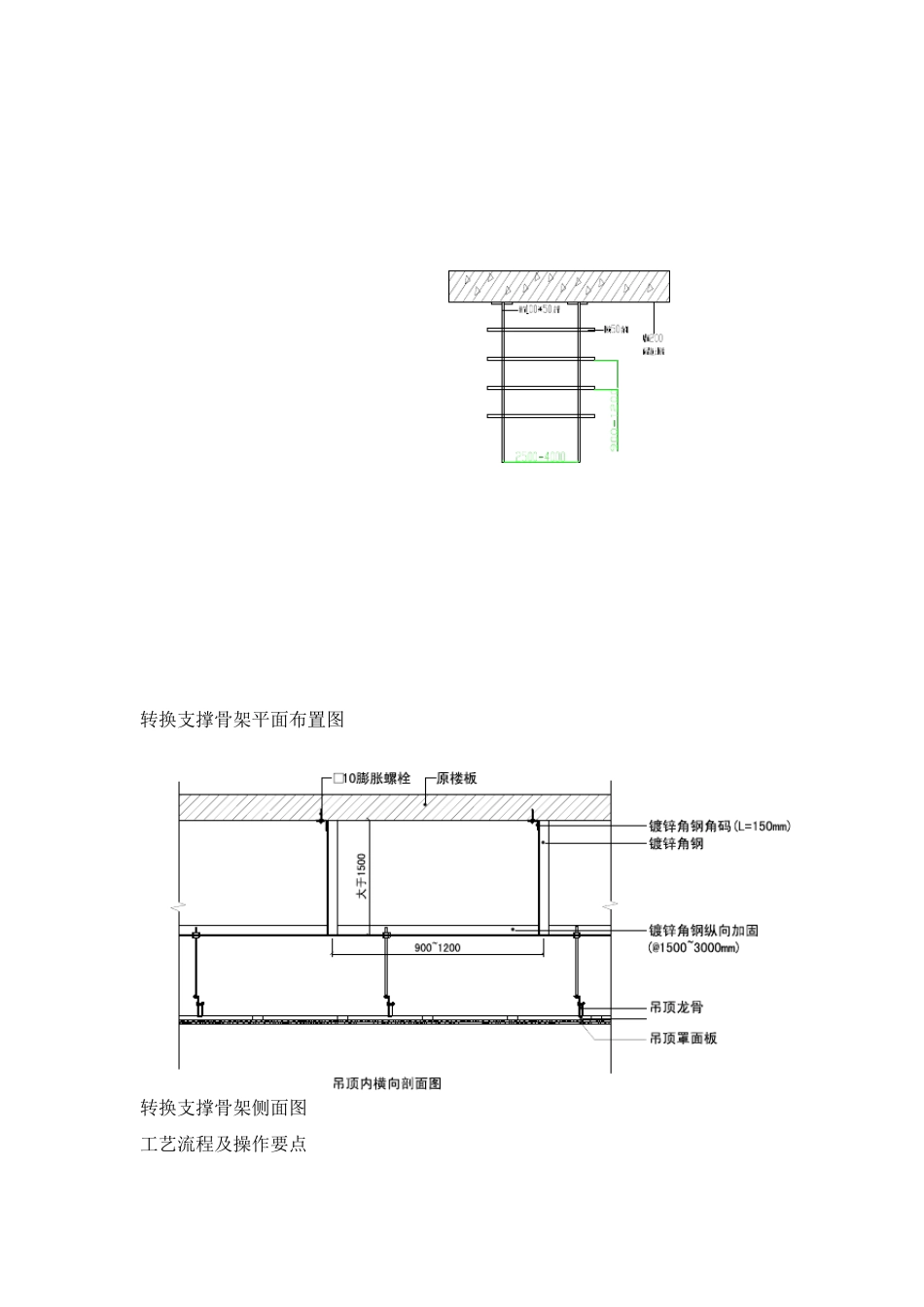

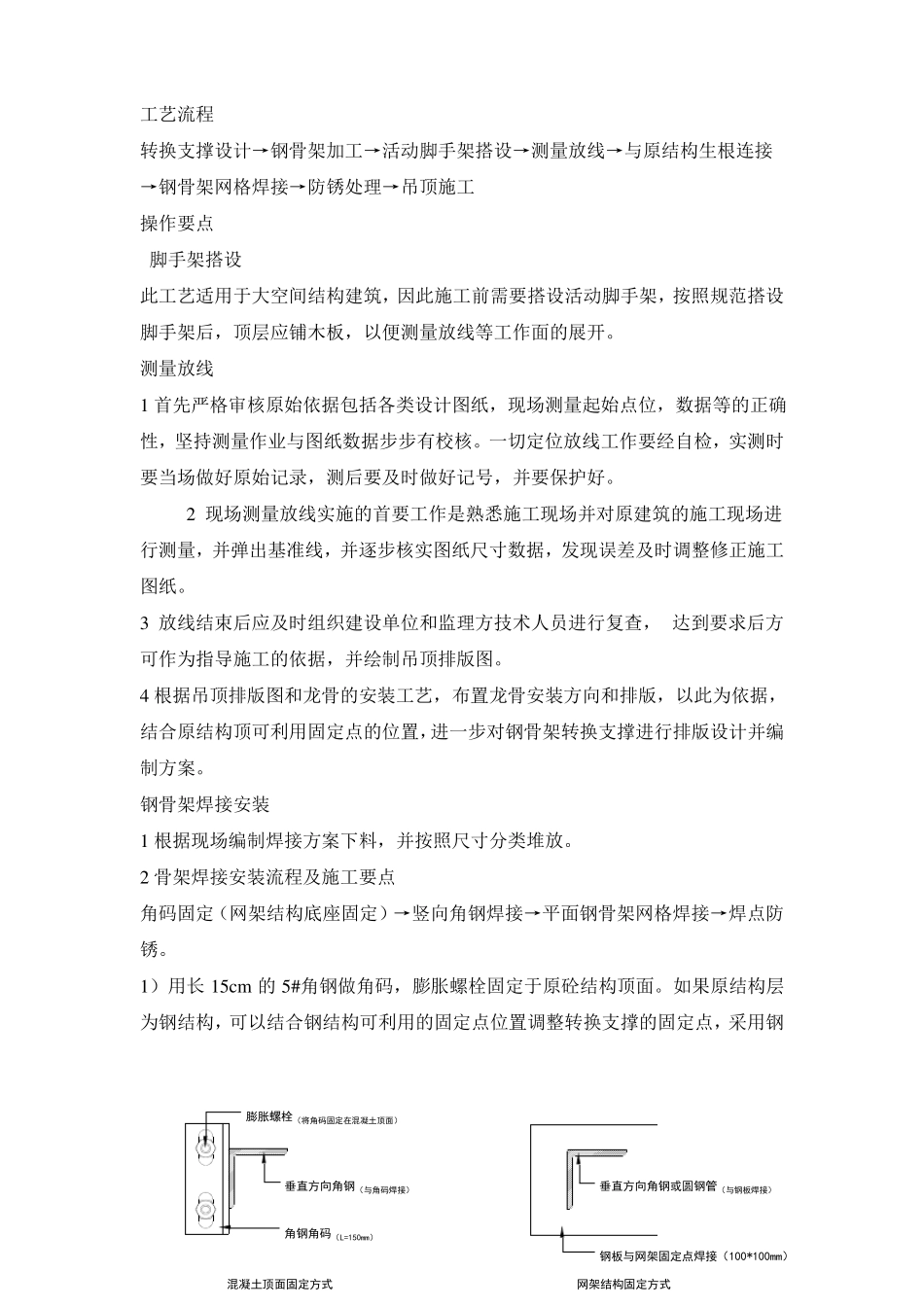

转换支撑骨架平面布置图转换支撑骨架侧面图工艺流程及操作要点工艺流程转换支撑设计→钢骨架加工→活动脚手架搭设→测量放线→与原结构生根连接→钢骨架网格焊接→防锈处理→吊顶施工操作要点脚手架搭设此工艺适用于大空间结构建筑,因此施工前需要搭设活动脚手架,按照规范搭设脚手架后,顶层应铺木板,以便测量放线等工作面的展开
测量放线1 首先严格审核原始依据包括各类设计图纸,现场测量起始点位,数据等的正确性,坚持测量作业与图纸数据步步有校核
一切定位放线工作要经自检,实测时要当场做好原始记录,测后要及时做好记号,并要保护好
2 现场测量放线实施的首要
