大跨度拱形干煤棚“弓”模型起步安装施工工法安徽电力建设第一工程公司张光伟梁君刘吉林李彬李洁1前言干煤棚,是火电厂中存储煤的一种大型库房
其要求跨度大、净空高,以满足存储和作业空间
干煤棚的主要作用就是在煤场上加盖,以防止煤炭下雨时受淋和刮风时污染环境,是一项节能和环保工程
目前干煤棚大跨度网壳结构安装有几种比较成熟的施工方案,但是这些方案各有优缺点,比如采用搭设脚手架方案、滑移方案、多机抬吊合拢方案等,从经济性、安全性和工期考虑,有些方案已经很少采用施工
近几年,大跨度干煤棚网壳结构在安装中也出现很多事故
所以寻求经济性、安全性和工期短的施工工法是保证工程顺利实施的关键,我公司致力于研究此类网壳的施工工法,通过安徽省国电宿州“上大压小” 2×350MW 热电工程干煤棚网架安装,阐述大跨度拱形干煤棚“弓”模型起步安装施工工法
本工法操作简单、技术先进,有明显的社会效益和经济效益
2工法特点2
1安全性高,本工法采用新的安装方法,标准跨采用地面拼装,以一端支座为轴心,另一端采用双吊车抬吊,逐单元拼装逐步抬升直至完成标准跨
其余跨采用空中散装
本工法不同于传统的搭设脚手架或滑移等方案,需要搭设脚手架、平整及硬化场地
因工法施工操作简单,高空作业少,对场地要求低,所以安全性高
2经济效益明显,标准跨安装主要为吊车投入,与常规施工方案相比其经济效益非常明显
3施工速度快,标准跨施工措施准备时间短,无需搭设脚手架或安装轨道滑移,可直接进行安装,其余跨采用空中散装工作面多,便于缩短工期
3适用范围适用于火电厂柱面网壳大跨度拱形干煤棚及其他工程类似模型网壳钢结构安装施工
4工艺原理取干煤棚中部五个柱距的网架单元作为标准跨,先施工标准跨,后在标准跨基础上采用空中散装方法安装其余跨

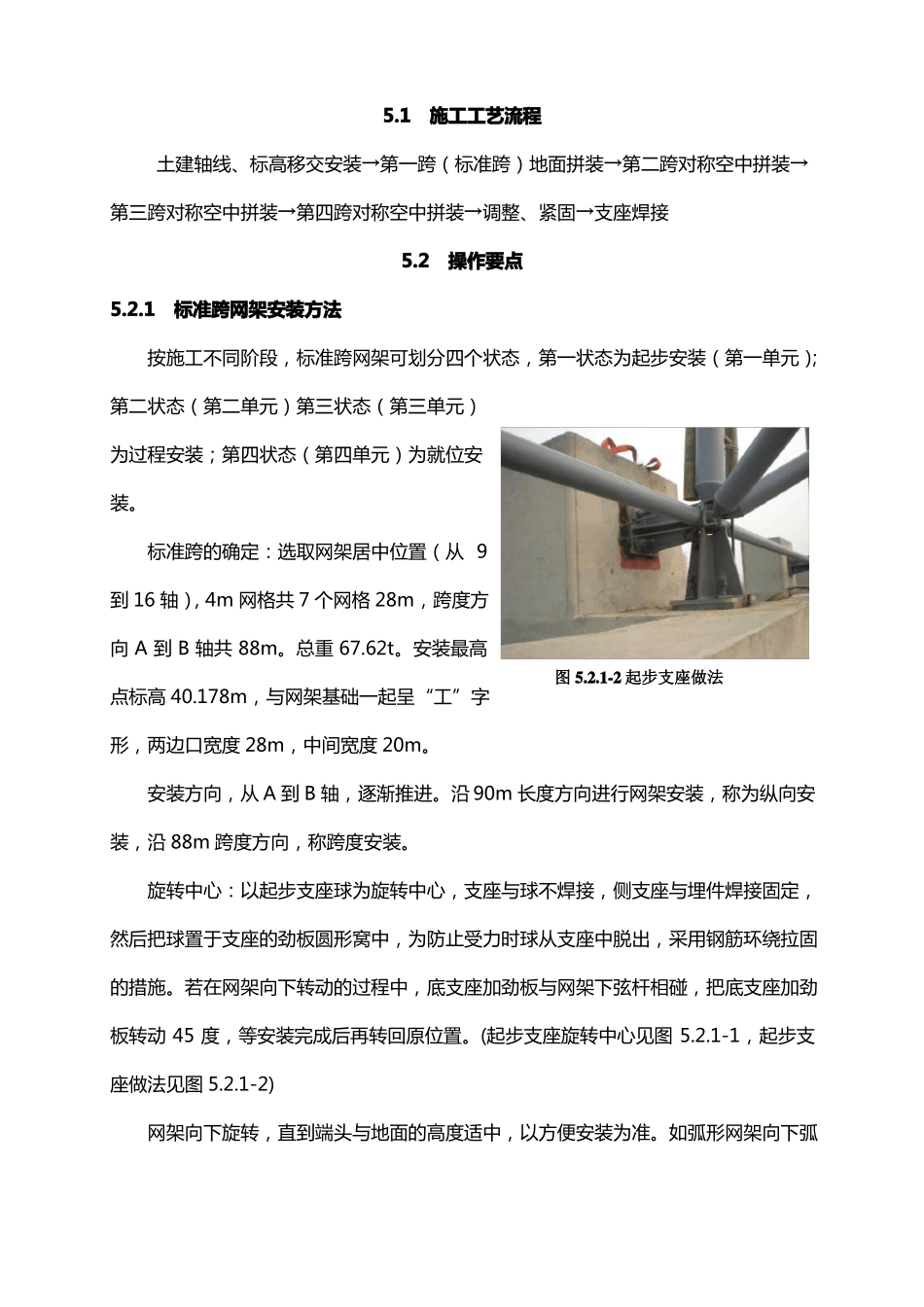

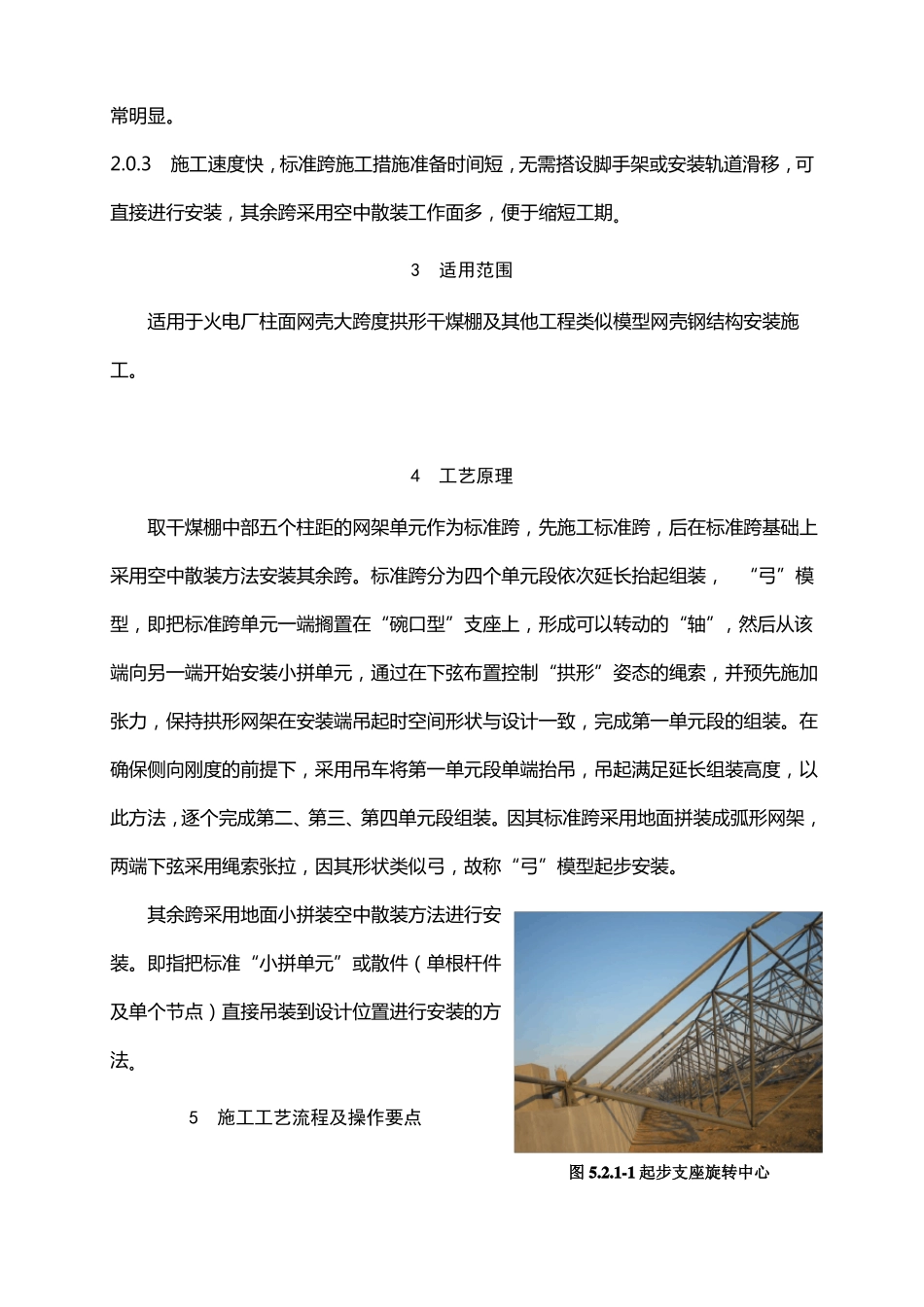

标准跨分为四个单元段依次延长抬起组装, “弓”模型,即把标准跨单元一端搁置在“碗口型”支座上
