2022 最新消防验收规范 最新料推荐 某某某某某某某项目消防工程已将进入全面联动调试阶段,即将进行消防验收
如何确保消防验收能够一次顺利通过,各单位在消防联动调试前应完成那些工作呢
一、机电施工单位应在消防联动调试前完成: 1、对所有消防电气设备本体进行带负载试验和配合进行消防联动试验
2、检查所有末端双电源的双电源切换在发电机供电状态下是否正常
3、配合进行消防泵和喷淋泵模拟故障状态下的备用泵自动投入实验
4、配合分别进行消防控制切除非消防电源和启动应急照明的实验
5、进行排烟风机入口280℃防火阀关断后停止风机运行的实验
进行排烟阀手动开启应自 动排烟风机的实验
6、检查各末端排烟口和加压送风口的风量,应满足消防规范要求
检查相关防烟防火阀在报警状态下是否关闭
7、检查报警区域内空调是否停止运行,送排风机是否停止运行
8、分别测试消防控制中心和消防水泵房专用接地板的接电阻,应满足消防规范要求
并提 供测试记录备查

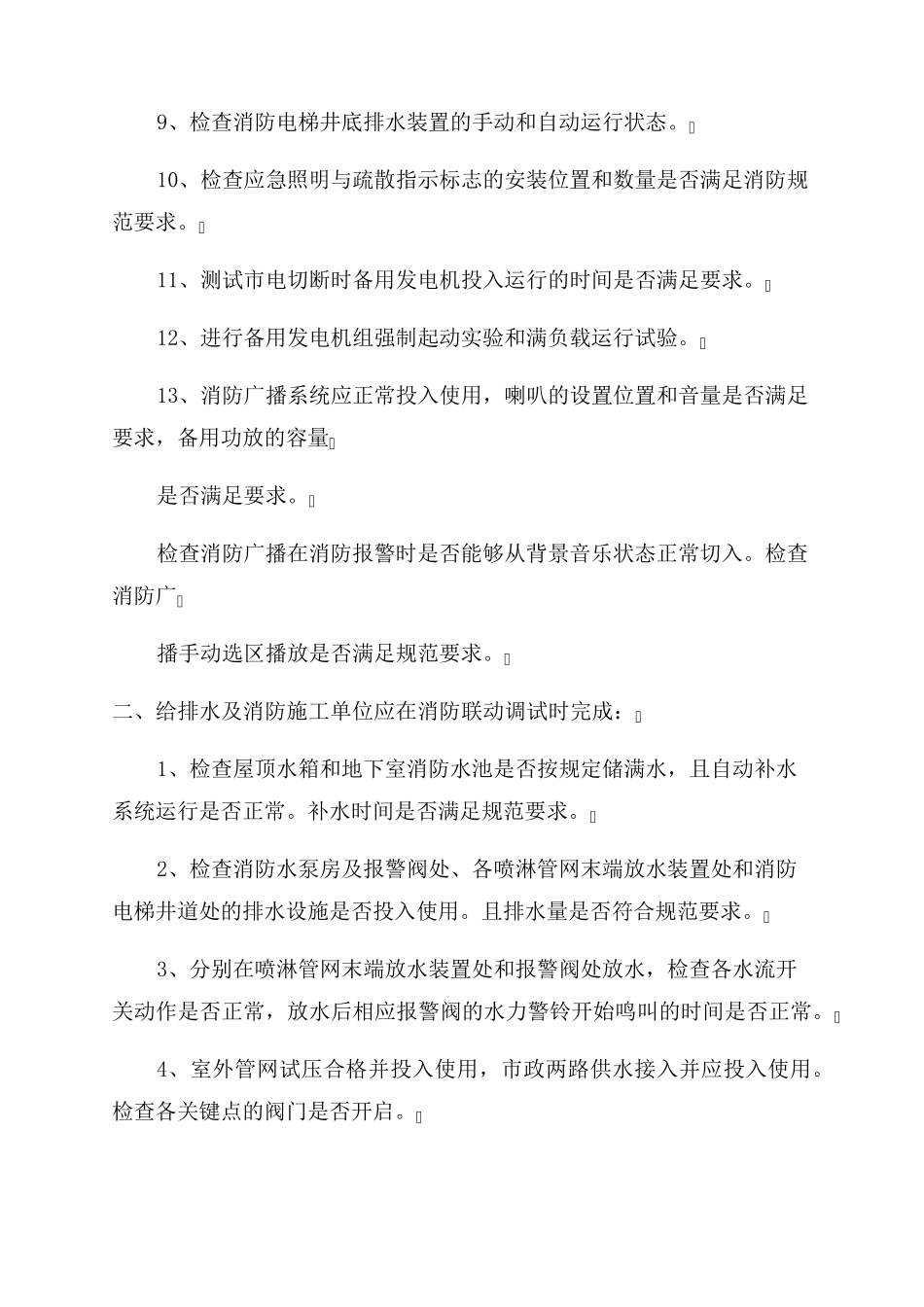

9、检查消防电梯井底排水装置的手动和自动运行状态
10、检查应急照明与疏散指示标志的安装位置和数量是否满足消防规范要求
11、测试市电切断时备用发电机投入运行的时间是否满足要求
12、进行备用发电机组强制起动实验和满负载运行试验
13、消防广播系统应正常投入使用,喇叭的设置位置和音量是否满足要求,备用功放的容量 是否满足要求
检查消防广播在消防报警时是否能够从背景音乐状态正常切入
检查消防广 播手动选区播放是否满足规范要求
二、给排水及消防施工单位应在消防联动调试时完成: 1、检查屋顶水箱和地下室消防水池是否按规定储满水,且自动补水系统运行是否正常
补水时间是否满足规范要求
2、检查消防水泵房及报警阀处、各喷淋管网末端放水装置处和消防电梯井道处的排水设施是否投入使用
且排水量是否符合规范要求

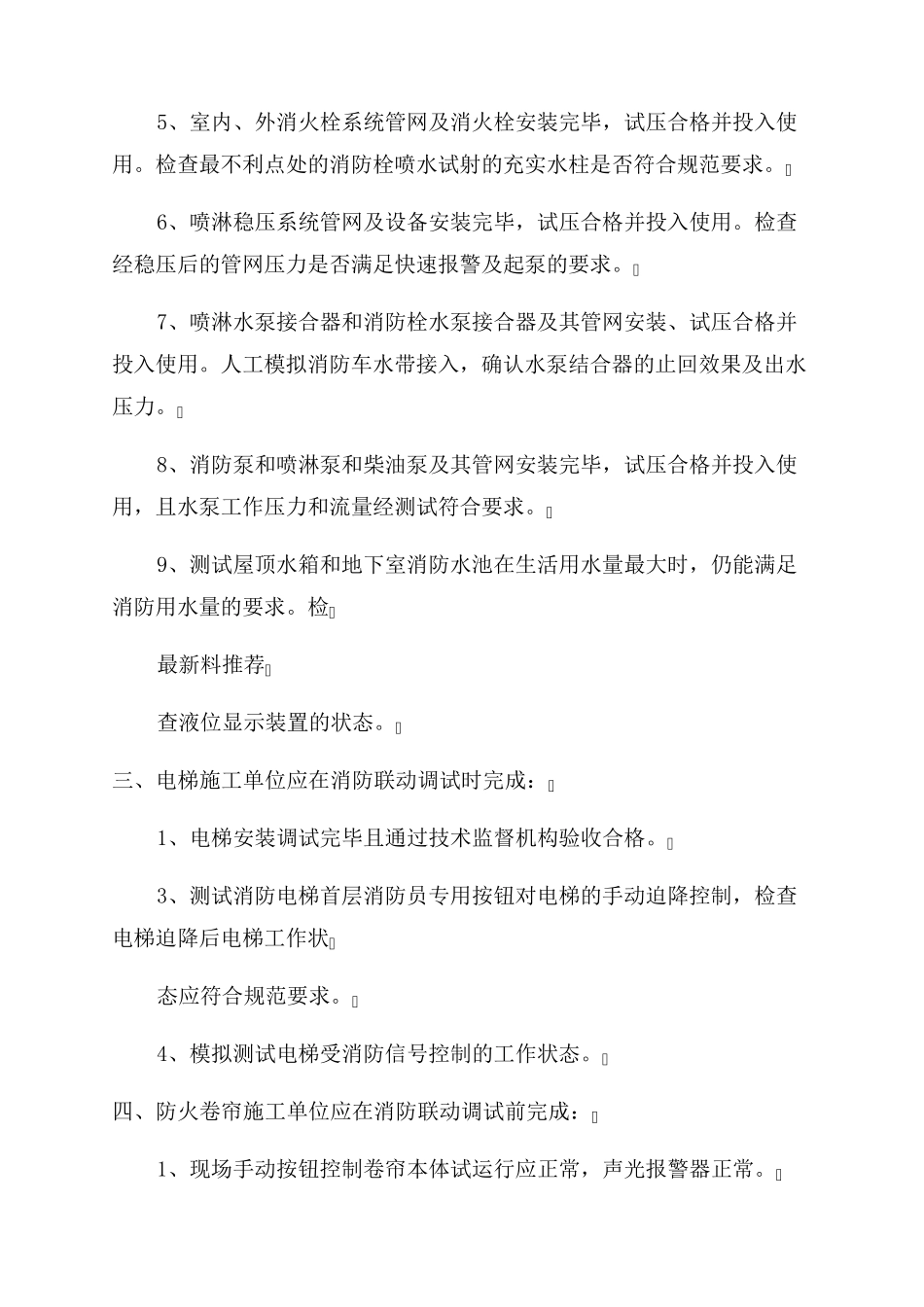

3、分别在喷淋管网末端放水装置处
