甘肃省电力公司检修公司 ******110kV*******工程现场管控 措施汇编 批 准: 审 核: 编 制: ******电力有限责任公司 ****年*月 存在五级及以上安全风险(特大型)工作 “三措一案”审批表(外单位) 单位:**********电力有限责任公司 填表日期: 2013 年 10 月 12 日 工作名称: *****110kV******电工程 计划工作时间:2013 年 10 月 14 日 08 时至 2013 年 11 月 16 日 20 时 参加工作班名称、工作负责人姓名、人数及主要工作内容: 1
变电一次安装由***等 10 人,完成***线设备安装、电缆敷设调试、引流线制作及架设
二次安装由****等 4 人,完成*****线间隔二次接线调试,与本间隔关联的110kV母差、故障录波、电能表、保护屏小母线接入
电气试验班****等 2 人,完成对***线间隔电气设备交接试验、整组传动

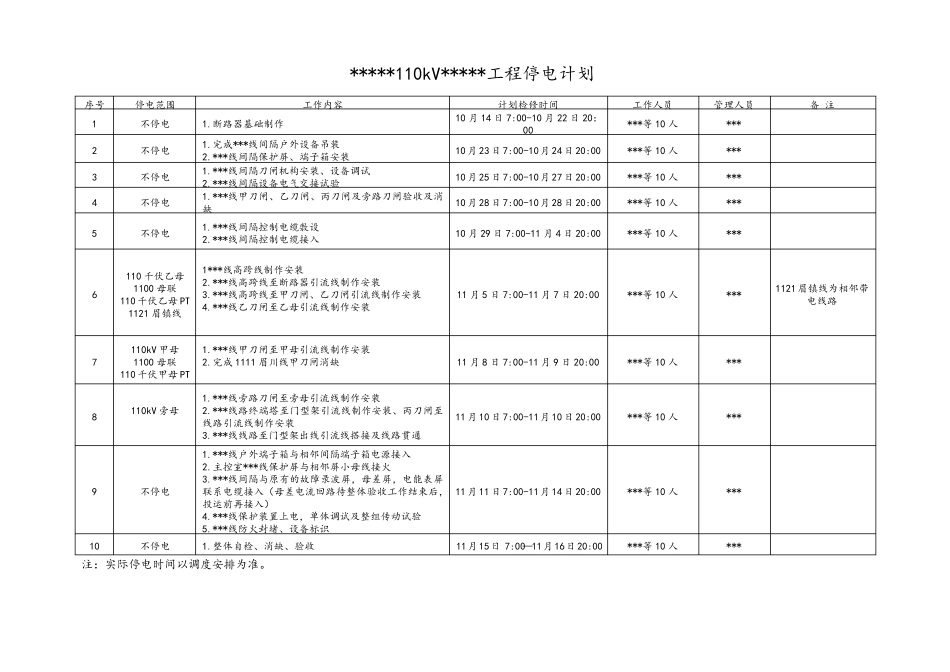

参加编制人员:*** 编制签名: 审核签名: 审定签名: 年 月 日 设备运维管理单位审核意见: 审核签名: 年 月 日 公司设备检修管理单位审核意见: 审核签名: 年 月 日 专家评审意见: 专家签名: 年 月 日 运维检修部审核意见: 专责签名: 负责人签名: 年 月 日 安全监察质量部审核意见: 专责签名: 负责人签名: 年 月 日 主管生产领导审批意见: 签 名: 年 月 日 总经理签发意见: 签 名: 年 月 日 省公司运维检修部意见: 签 名: 年 月 日 省公司安全监察质量部意见: 签 名: 年 月 日 *****110kV*****工 程 停 电 计 划 序 号 停 电 范 围 工 作 内 容 计 划 检 修 时 间 工 作 人 员 管 理 人 员 备 注 1 不 停 电 1
断 路 器 基 础 制 作 10 月 14 日 7:
