35T锅炉整体调试方案

35T锅炉整体调试方案_第1页
1/17
35T锅炉整体调试方案_第2页
2/17
35T锅炉整体调试方案_第3页
3/17

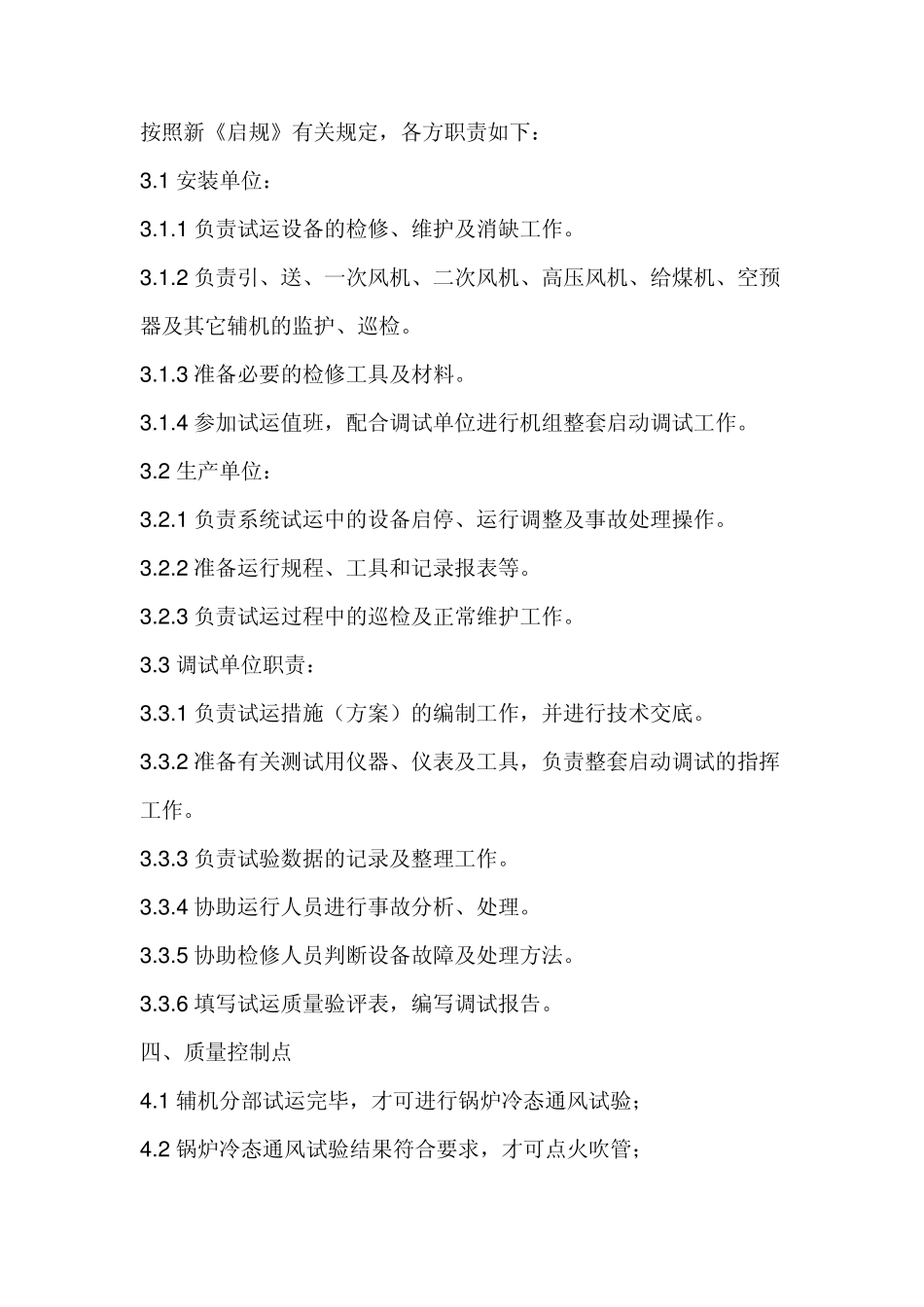

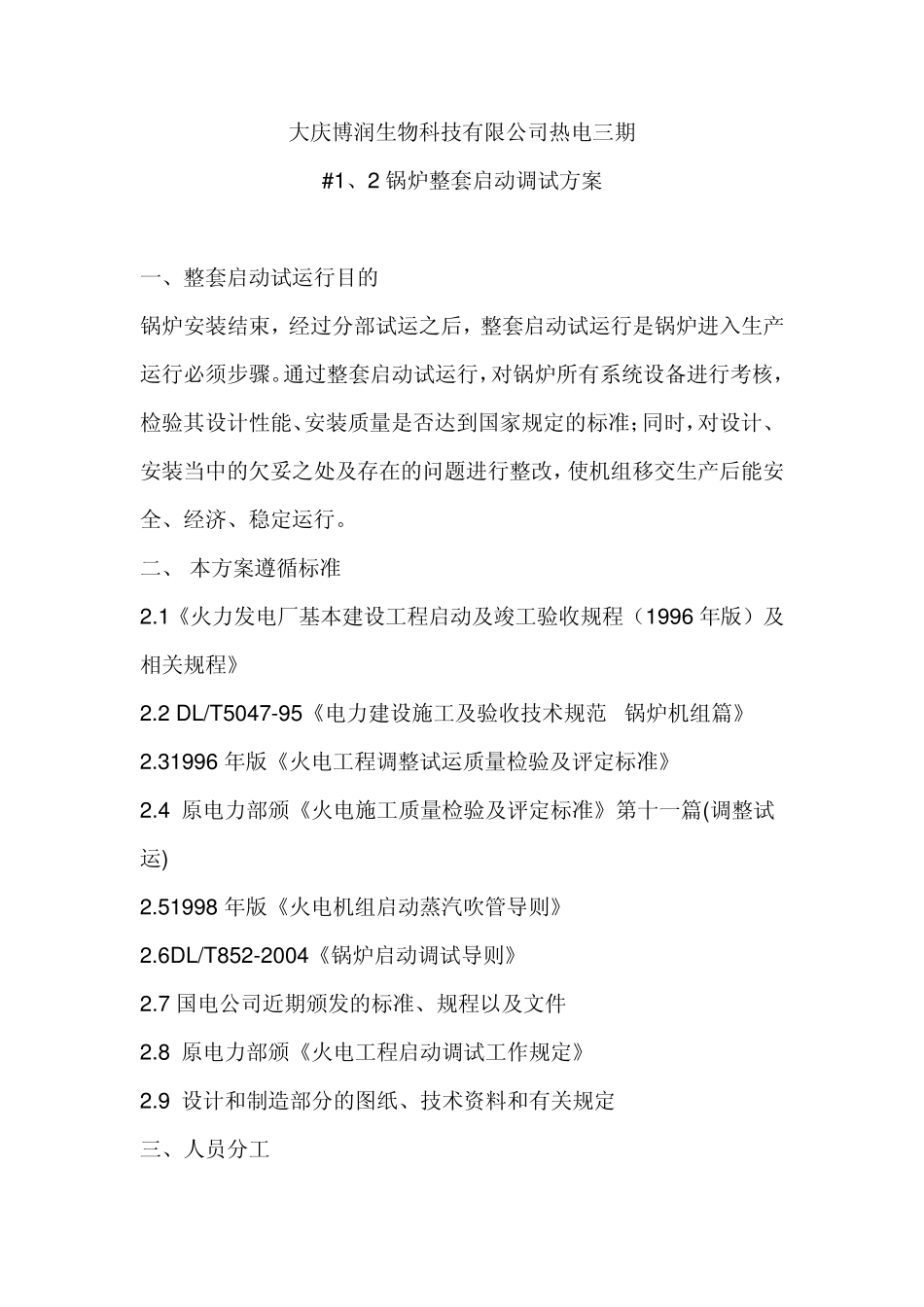

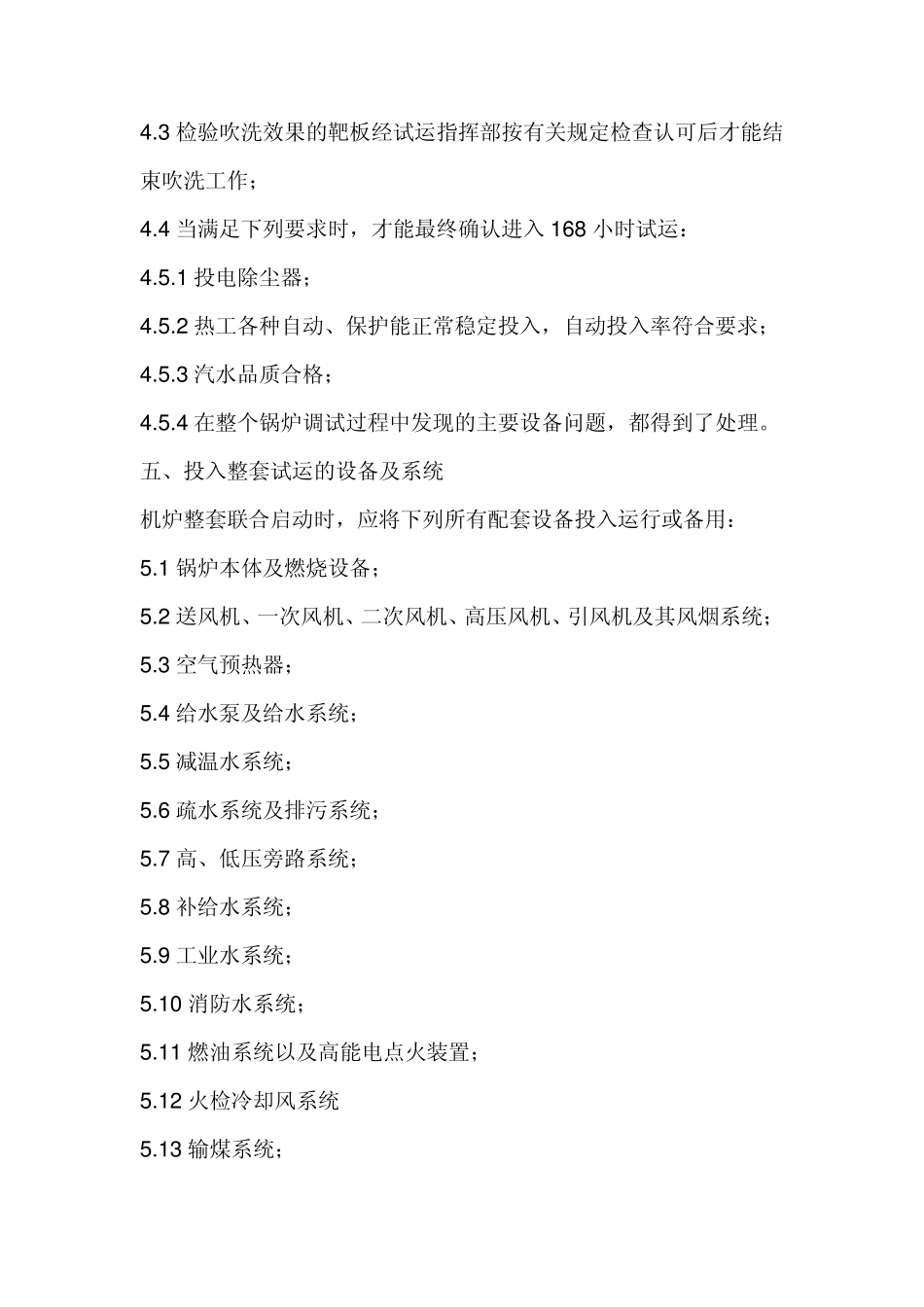

大庆博润生物科技有限公司热电三期 #1、2 锅炉整套启动调试方案 一、整套启动试运行目的 锅炉安装结束,经过分部试运之后,整套启动试运行是锅炉进入生产运行必须步骤。通过整套启动试运行,对锅炉所有系统设备进行考核,检验其设计性能、安装质量是否达到国家规定的标准;同时,对设计、安装当中的欠妥之处及存在的问题进行整改,使机组移交生产后能安全、经济、稳定运行。 二、 本方案遵循标准 2.1《火力发电厂基本建设工程启动及竣工验收规程(1996 年版)及相关规程》 2.2 DL/T5047-95《电力建设施工及验收技术规范 锅炉机组篇》 2.31996 年版《火电工程调整试运质量检验及评定标准》 2.4 原电力部颁《火电施工质量检验及评定标准》第十一篇(调整试运) 2.51998 年版《火电机组启动蒸汽吹管导则》 2.6DL/T852-2004《锅炉启动调试导则》 2.7 国电公司近期颁发的标准、规程以及文件 2.8 原电力部颁《火电工程启动调试工作规定》 2.9 设计和制造部分的图纸、技术资料和有关规定 三、人员分工 按照新《启规》有关规定,各方职责如下: 3 .1 安装单位: 3 .1 .1 负责试运设备的检修、维护及消缺工作。 3 .1 .2 负责引、送、一次风机、二次风机、高压风机、给煤机、空预器及其它辅机的监护、巡检。 3 .1 .3 准备必要的检修工具及材料。 3 .1 .4 参加试运值班,配合调试单位进行机组整套启动调试工作。 3 .2 生产单位: 3 .2 .1 负责系统试运中的设备启停、运行调整及事故处理操作。 3 .2 .2 准备运行规程、工具和记录报表等。 3 .2 .3 负责试运过程中的巡检及正常维护工作。 3 .3 调试单位职责: 3 .3 .1 负责试运措施(方案)的编制工作,并进行技术交底。 3 .3 .2 准备有关测试用仪器、仪表及工具,负责整套启动调试的指挥工作。 3 .3 .3 负责试验数据的记录及整理工作。 3 .3 .4 协助运行人员进行事故分析、处理。 3 .3 .5 协助检修人员判断设备故障及处理方法。 3 .3 .6 填写试运质量验评表,编写调试报告。 四、质量控制点 4 .1 辅机分部试运完毕,才可进行锅炉冷态通风试验; 4 .2 锅炉冷态通风试验结果符合要求,才可点火吹管; 4 .3 检验吹洗效果的靶板经试运指挥部按有关规定检查认可后才能结束吹洗工作; 4 .4 当满足下列要求时,才能最终确认进入1 6 8 小时试运: 4 .5 .1 投电除尘器; 4 .5 .2 热工各种自动、保护能正...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

35T锅炉整体调试方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
