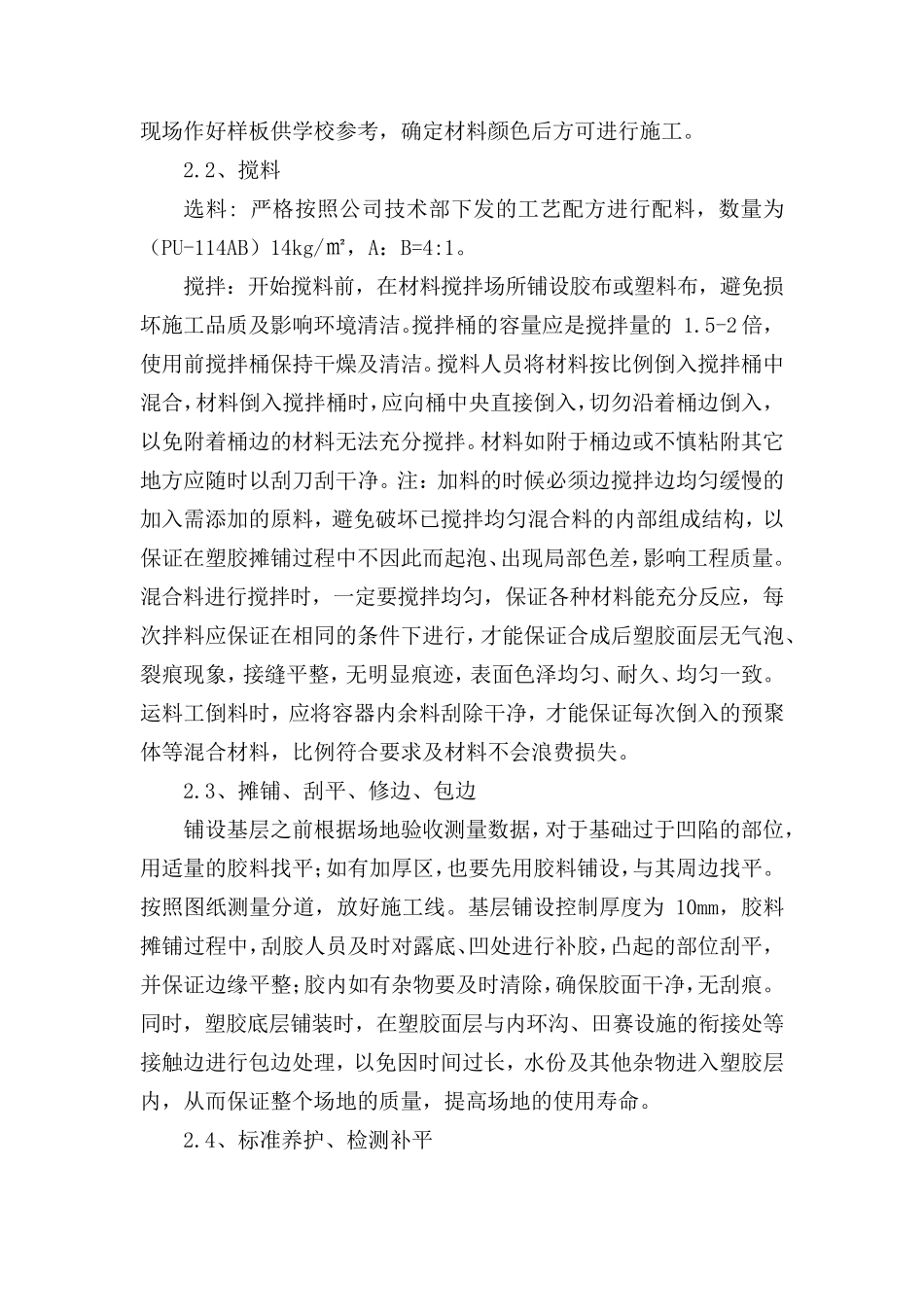

全 塑 型 塑 胶 面 层 施 工 方 法 基 础 达 到 要 求 后 , 进 行 塑 胶 面 层 的 摊 铺 。 为 增 强 塑 胶 面 层 与 基 础 的 黏接 性 、 更 好 的 控 制 场 地 的 坡 度 、 平 整 度 , 确 保 铺 设 的 质 量 , 我 公 司 采 用 二次 分 层 施 工 的 工 序 进 行 铺 设 。 整 个 场 地 塑 胶 面 层 的 铺 设 严 格 按 照 设 计 要 求进 行 施 工 。 根 据 本 工 程 实 际 情 况 , 塑 胶 摊 铺 遵 循 “ 先 里 后 外 “ 的 施 工 工 序 , 先 做两 半 圆 , 再 做 跑 道 , 后 做 辅 助 区 。 1、 塑 胶 面 层 铺 设 前 的 施 工 准 备 1.1、 测 量 放 样 、 确 定 施 工 范 围 施 工 队 进 场 后 , 用 经 过 校 准 后 的 经 纬 仪 对 运 动 场 的 位 置 进 行 放 样 , 复测 场 地 的 水 准 点 及 标 高 , 确 定 运 动 场 的 塑 胶 铺 装 施 工 范 围 。 1.2、 基 础 层 的 复 验 及 找 平 按 照 场 地 设 计 要 求 和 塑 胶 铺 设 工 艺 对 场 地 基 础 的 要 求 , 对 该 场 地 基 础进 行 复 核 , 包 括 测 量 场 地 平 整 度 、 坡 度 是 否 符 合 室 外 运 动 场 的 规 定 , 同 时在铺 设 塑 胶 面 层 之前 , 基 础 必须有足够的 保 养期。 检测 基 础 层 的 平 整 度 采 用3m 直尺检测 基 础 层 的 最大凹陷程 度 。 3m 直尺的 尺长精度 为 ±3mm, 尺的 底面 平 直无缺陷, 0-25mm 塞尺, 塞尺精度 为±1mm。 将3m 直尺轻放 于任何相邻两 点 之间, 用 塞尺测 量 最大局 部 凹陷不 超过 3mm, 即 为 合 格 点 。 每 100 ㎡ 内 测 量 不 少 于5 个 测 量 点 数 。 合 格 点 数 与总 测 量 点 数 之比 即 为 平 整 度 合 格 率 。 合 格 率 应 不 低 于85% 。 基 础 若 有油 渍 , 脆 化 处 或 凸 处 应 铲 除 或 磨 除 , 凹处 用 同 种 材 料 进 行 补平 , 若 是 裂 缝 应 用 材 料 填 补 , 若 裂 缝 较 细 小 时应 加 宽 加 深 后 再 ...
