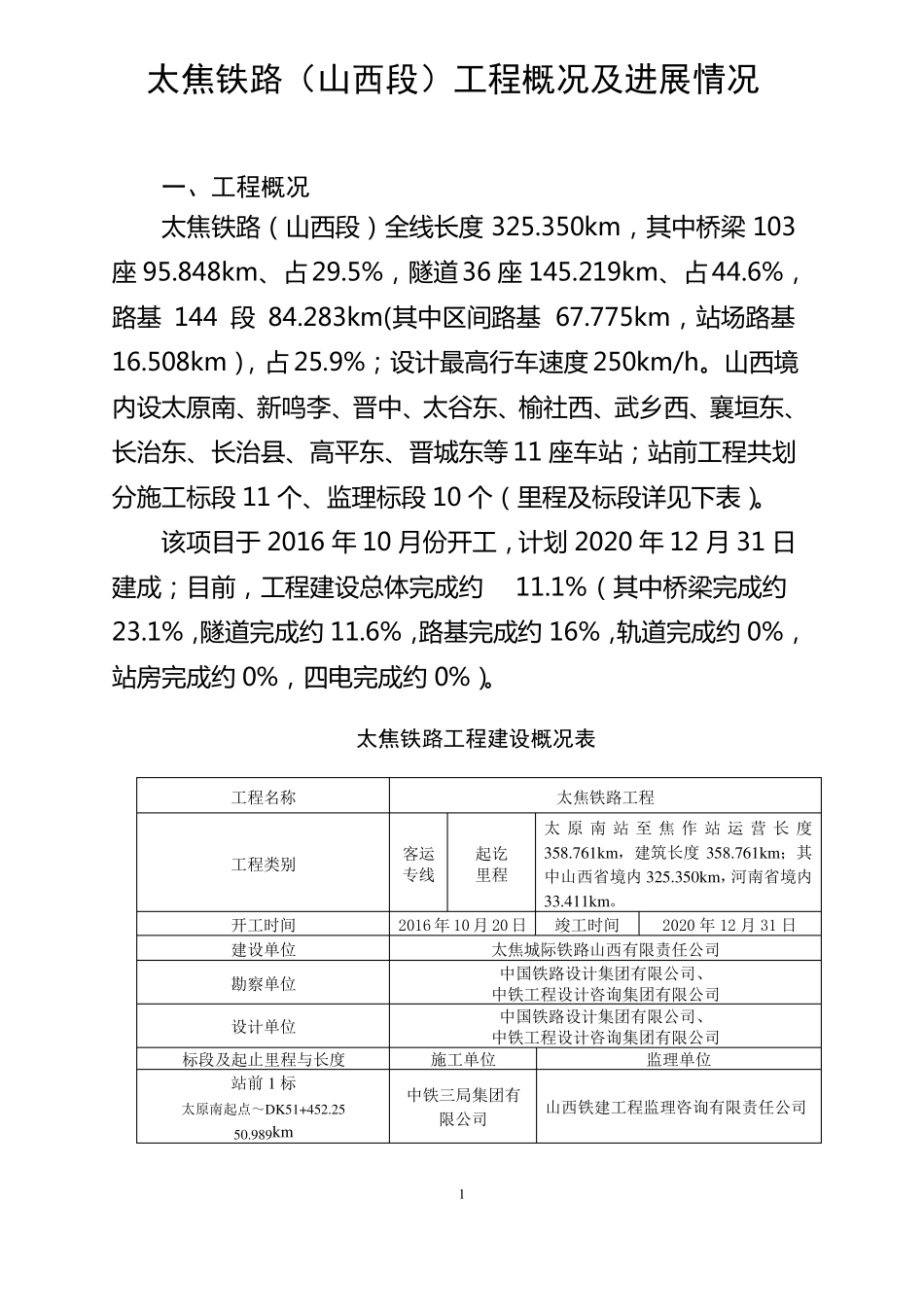

太焦铁路(山西段)工程概况及进展情况一、工程概况太焦铁路(山西段)全线长度 325
350km,其中桥梁 103座 95
848km、占 29
5%,隧道 36 座 145
219km、占 44
6%,路基 144 段 84
283km(其中区间路基 67
775km,站场路基16
508km),占 25
9%;设计最高行车速度 250km/h

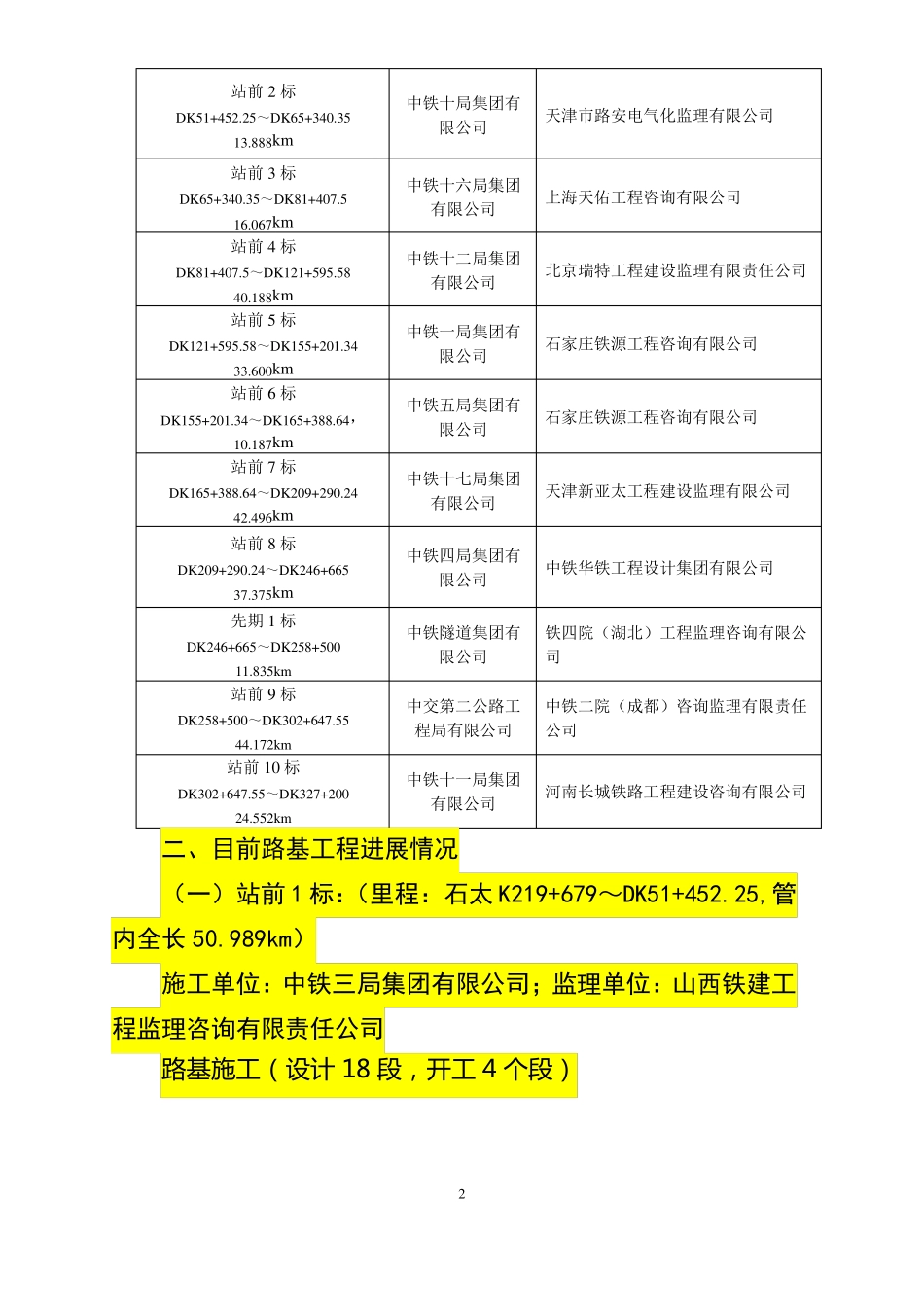

山西境内设太原南、新鸣李、晋中、太谷东、榆社西、武乡西、襄垣东、长治东、长治县、高平东、晋城东等 11 座车站;站前工程共划分施工标段 11 个、监理标段 10 个(里程及标段详见下表)
该项目于 2016 年 10 月份开工,计划 2020 年 12 月 31 日建成;目前,工程建设总体完成约11
1%(其中桥梁完成约23
1%,隧道完成约 11
6%,路基完成约 16%,轨道完成约 0%,站房完成约 0%,四电完成约 0%)

太焦铁路工程建设概况表工程名称太焦铁路工程太 原 南 站 至 焦 作 站 运 营 长 度358
761km,建筑长度 358
761km;其客运起讫专线里程中山西省境内 325
350km,河南省境内33
2016 年 10 月 20 日竣工时间2020 年 12 月 31 日太焦城际铁路山西有限责任公司中国铁路设计集团有限公司、中铁工程设计咨询集团有限公司中国铁路设计集团有限公司、中铁工程设计咨询集团有限公司施工单位监理单位中铁三局集团有限公司山西铁建工程监理咨询有限责任公司工程类别开工时间建设单位勘察单位设计单位标段及起止里程与长度站前 1 标太原南起点~DK51+452
989km1站前 2 标DK51+452
25~DK65+340
888km中铁十局集团有限公司天津市路安电气化监理有限公司站前 3 标DK65+340
35~DK81+407
067km中铁十
