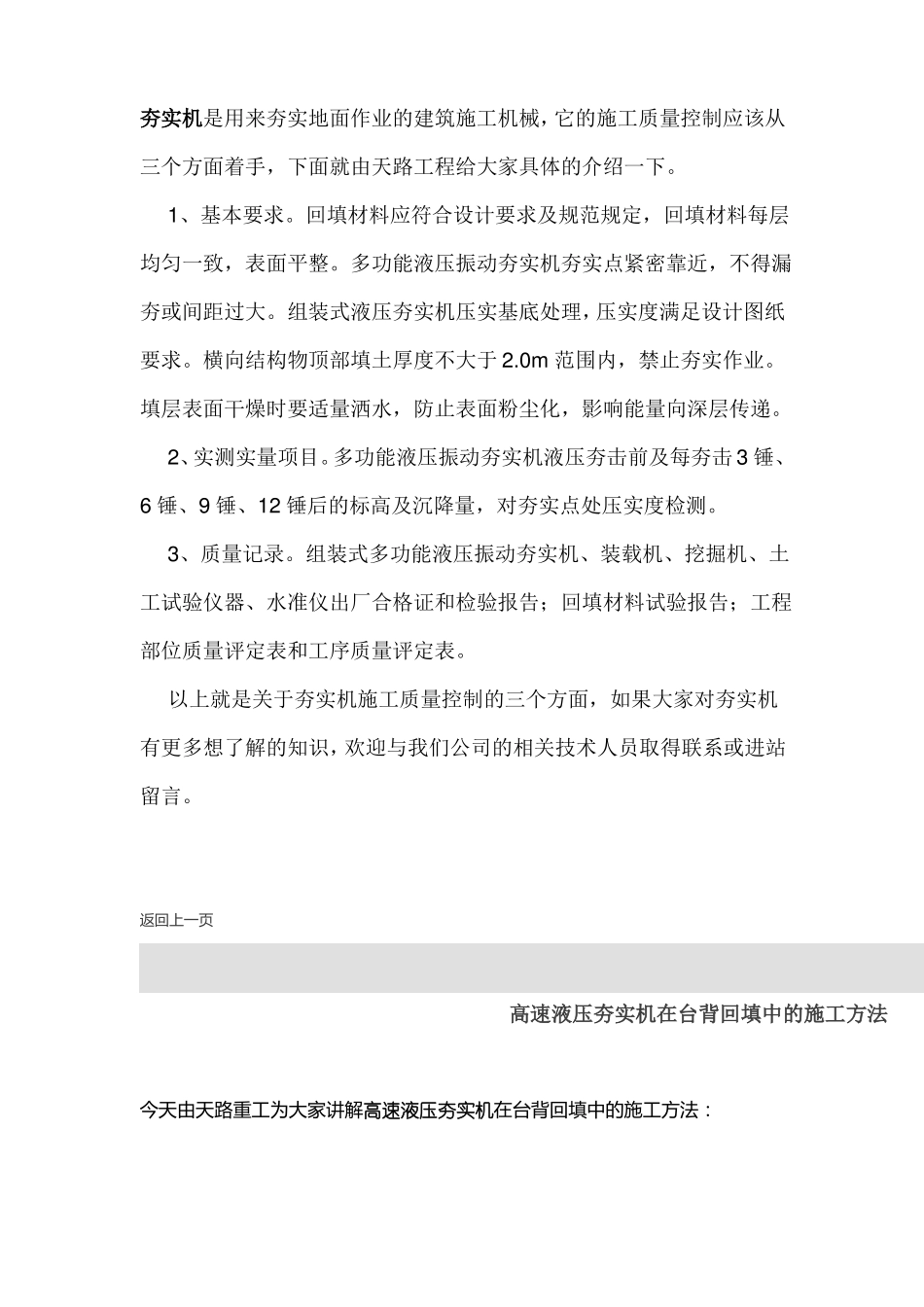

夯实机是用来夯实地面作业的建筑施工机械,它的施工质量控制应该从三个方面着手,下面就由天路工程给大家具体的介绍一下
1、基本要求
回填材料应符合设计要求及规范规定,回填材料每层均匀一致,表面平整
多功能液压振动夯实机夯实点紧密靠近,不得漏夯或间距过大
组装式液压夯实机压实基底处理,压实度满足设计图纸要求
横向结构物顶部填土厚度不大于 2
0m 范围内,禁止夯实作业
填层表面干燥时要适量洒水,防止表面粉尘化,影响能量向深层传递
2、实测实量项目
多功能液压振动夯实机液压夯击前及每夯击 3 锤、6 锤、9 锤、12 锤后的标高及沉降量,对夯实点处压实度检测
3、质量记录
组装式多功能液压振动夯实机、装载机、挖掘机、土工试验仪器、水准仪出厂合格证和检验报告;回填材料试验报告;工程部位质量评定表和工序质量评定表
以上就是关于夯实机施工质量控制的三个方面,如果大家对夯实机有更多想了解的知识,欢迎与我们公司的相关技术人员取得联系或进站留言

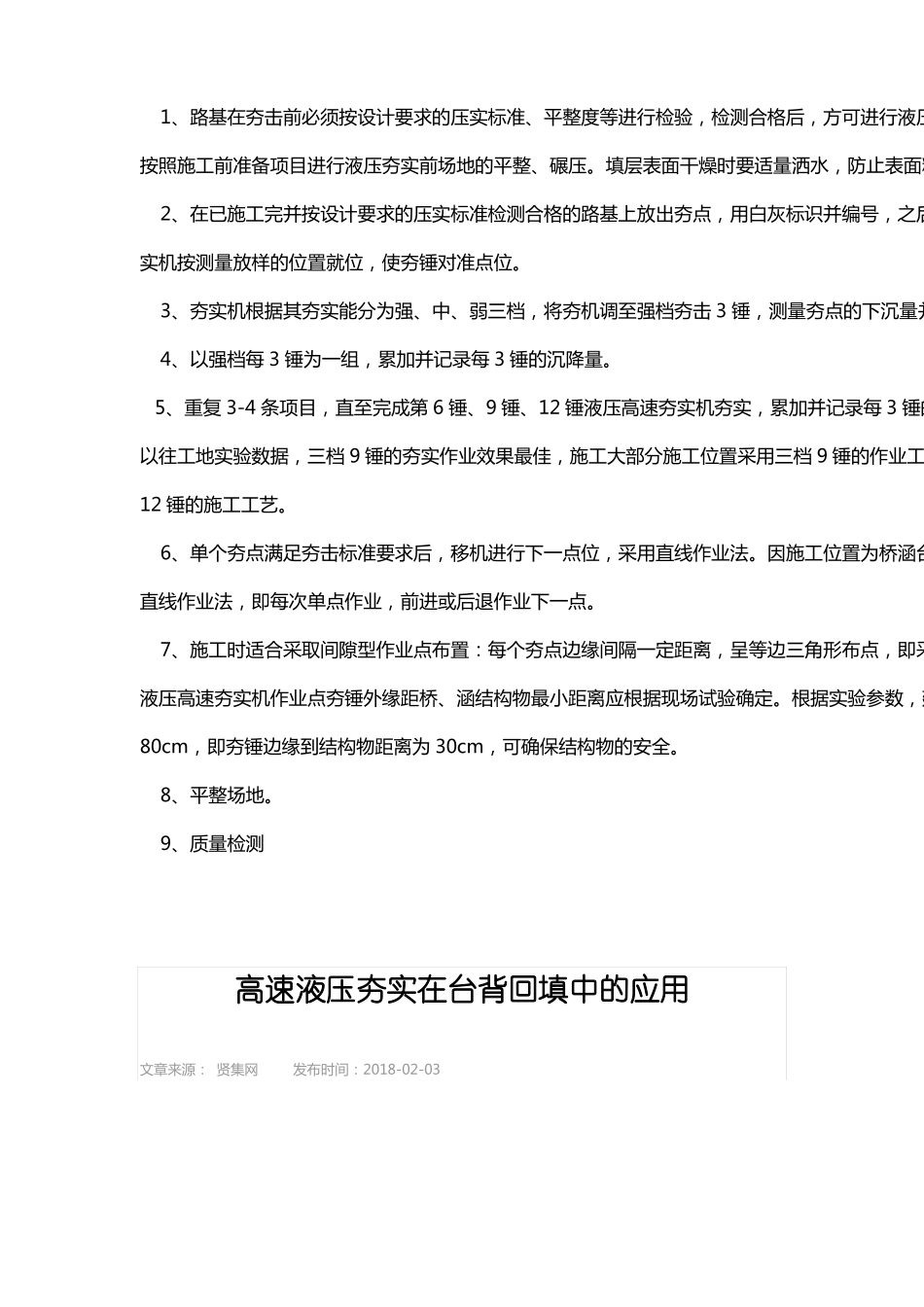

返回上一页高速液压夯实机在台背回填中的施工方法今天由天路重工为大家讲解高速液压夯实机在台背回填中的施工方法:1、路基在夯击前必须按设计要求的压实标准、平整度等进行检验,检测合格后,方可进行液压按照施工前准备项目进行液压夯实前场地的平整、碾压
填层表面干燥时要适量洒水,防止表面粉2、在已施工完并按设计要求的压实标准检测合格的路基上放出夯点,用白灰标识并编号,之后实机按测量放样的位置就位,使夯锤对准点位
3、夯实机根据其夯实能分为强、中、弱三档,将夯机调至强档夯击 3 锤,测量夯点的下沉量并4、以强档每 3 锤为一组,累加并记录每 3 锤的沉降量

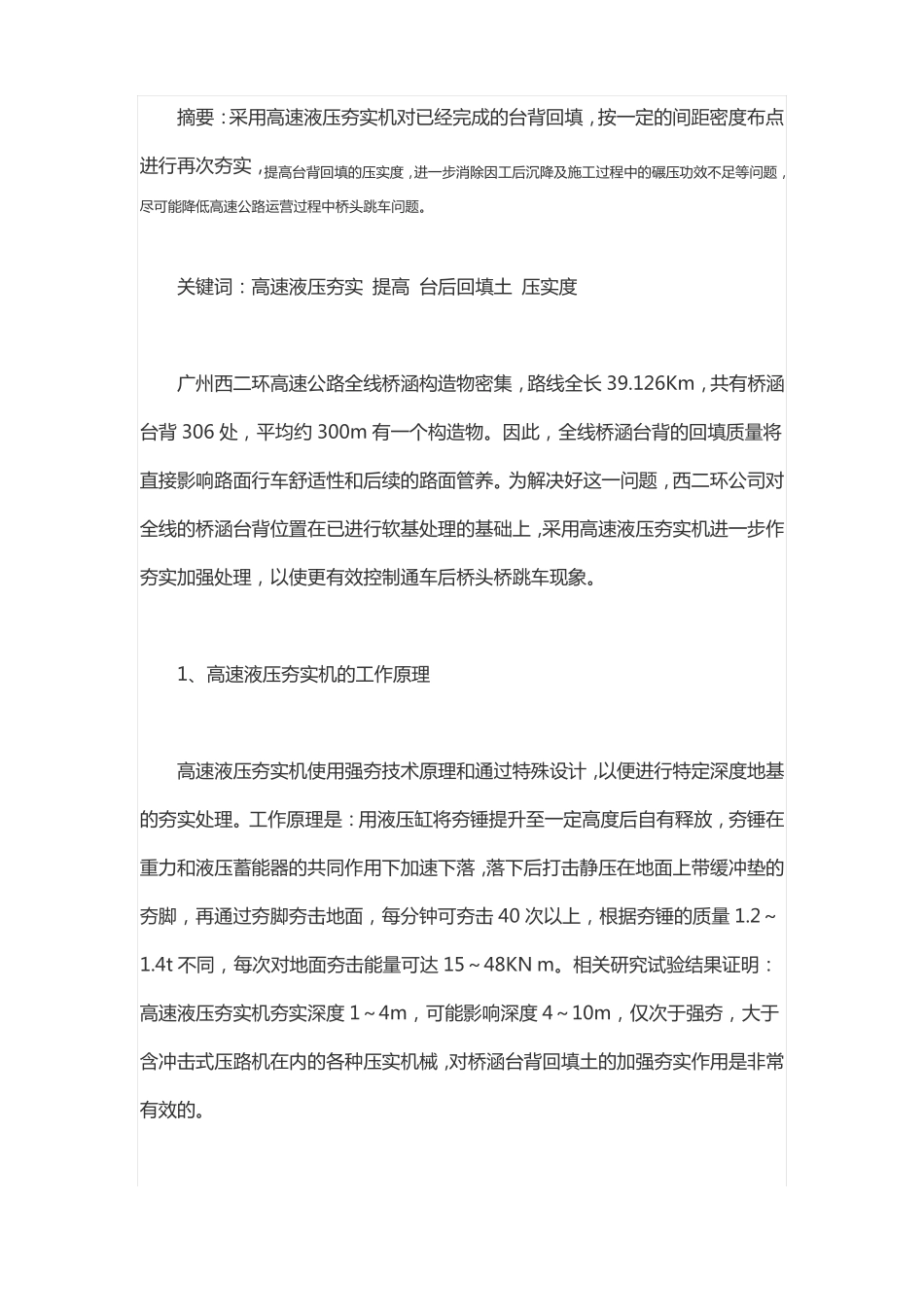

5、重复 3-4 条项目,直至完成第 6 锤、9 锤、12 锤液压高速夯实机夯实,累加并记录每 3 锤的以往工地实验数据,三档 9 锤的夯实作业效果最佳,施工大部分施工位置采用三档 9 锤的作业工12 锤的施工工
