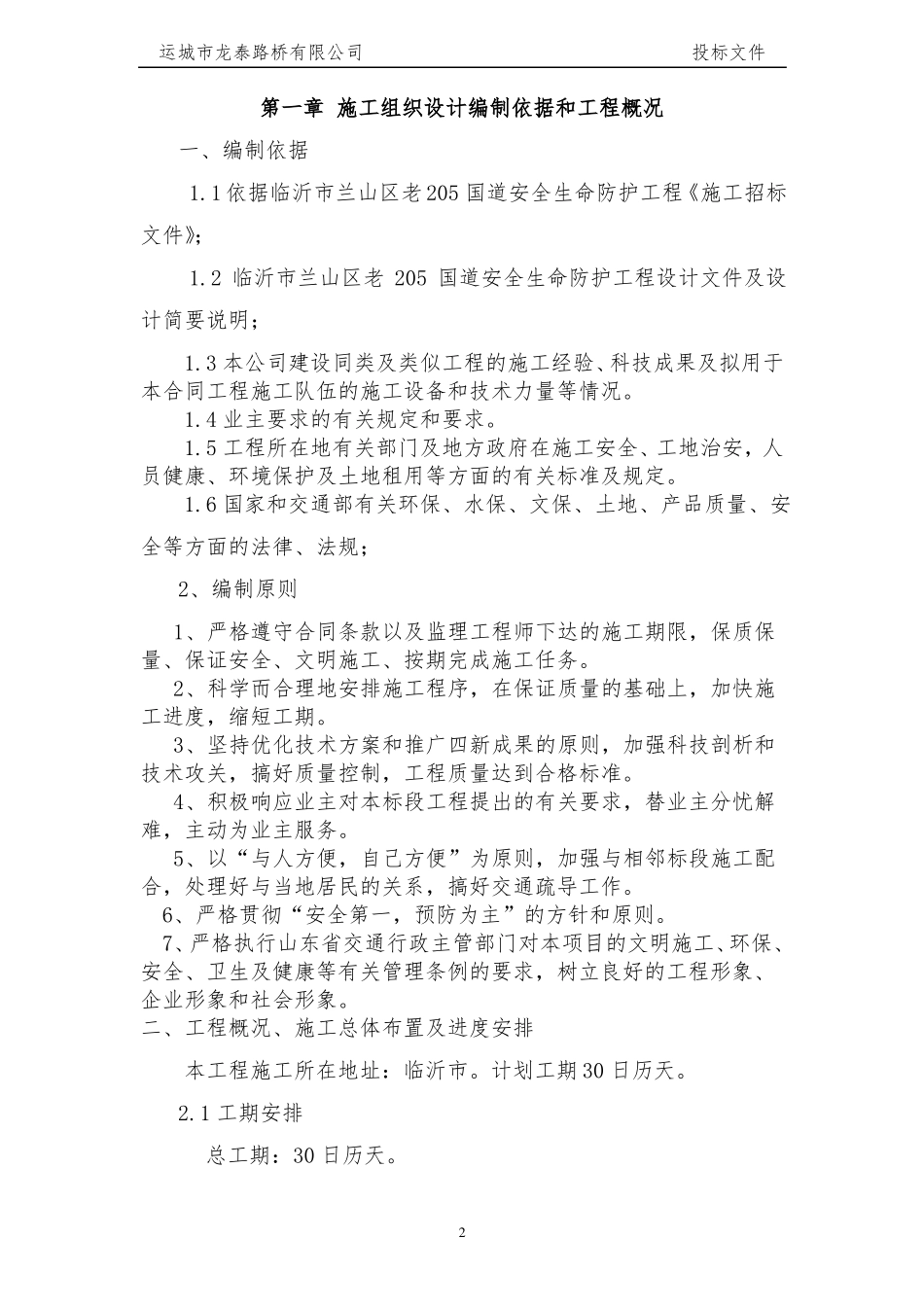

目录第一章 施工组织设计编制依据和工程概况第二章 设备、人员动员周期和设备、人员、材料运到施工现场的方法第三章 施工总平面布置第四章 主要工程项目的施工方案、施工方法第五章 各分项工程的施工顺序第六章 确保工程质量和工期的措施第七章 重要(关键)和难点工程的施工方案、方法及措施第八章 冬季和雨季的施工安排第九章 安全保证体系第十章 其他应说明事项附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时用地计划附表八外供电力需求计划表附表九合同用款估价表1运城市龙泰路桥有限公司投标文件第一章 施工组织设计编制依据和工程概况一、编制依据 1.1 依据临沂市兰山区老 205 国道安全生命防护工程《施工招标文件》; 1.2 临沂市兰山区老 205 国道安全生命防护工程设计文件及设计简要说明; 1.3 本公司建设同类及类似工程的施工经验、科技成果及拟用于本合同工程施工队伍的施工设备和技术力量等情况。 1.4 业主要求的有关规定和要求。 1.5 工程所在地有关部门及地方政府在施工安全、工地治安,人员健康、环境保护及土地租用等方面的有关标准及规定。 1.6 国家和交通部有关环保、水保、文保、土地、产品质量、安全等方面的法律、法规;2、编制原则 1、严格遵守合同条款以及监理工程师下达的施工期限,保质保量、保证安全、文明施工、按期完成施工任务。 2、科学而合理地安排施工程序,在保证质量的基础上,加快施工进度,缩短工期。 3、坚持优化技术方案和推广四新成果的原则,加强科技剖析和技术攻关,搞好质量控制,工程质量达到合格标准。 4、积极响应业主对本标段工程提出的有关要求,替业主分忧解难,主动为业主服务。 5、以“与人方便,自己方便”为原则,加强与相邻标段施工配合,处理好与当地居民的关系,搞好交通疏导工作。 6、严格贯彻“安全第一,预防为主”的方针和原则。 7、严格执行山东省交通行政主管部门对本项目的文明施工、环保、安全、卫生及健康等有关管理条例的要求,树立良好的工程形象、企业形象和社会形象。二、工程概况、施工总体布置及进度安排本工程施工所在地址:临沂市。计划工期 30 日历天。2.1 工期安排总工期:30 日历天。2运城市龙泰路桥有限公司投标文件拟开工日期:2016 年 11 月 5 日,拟竣工日期:2016 年 12 月,具体以监理工程师(或业...
