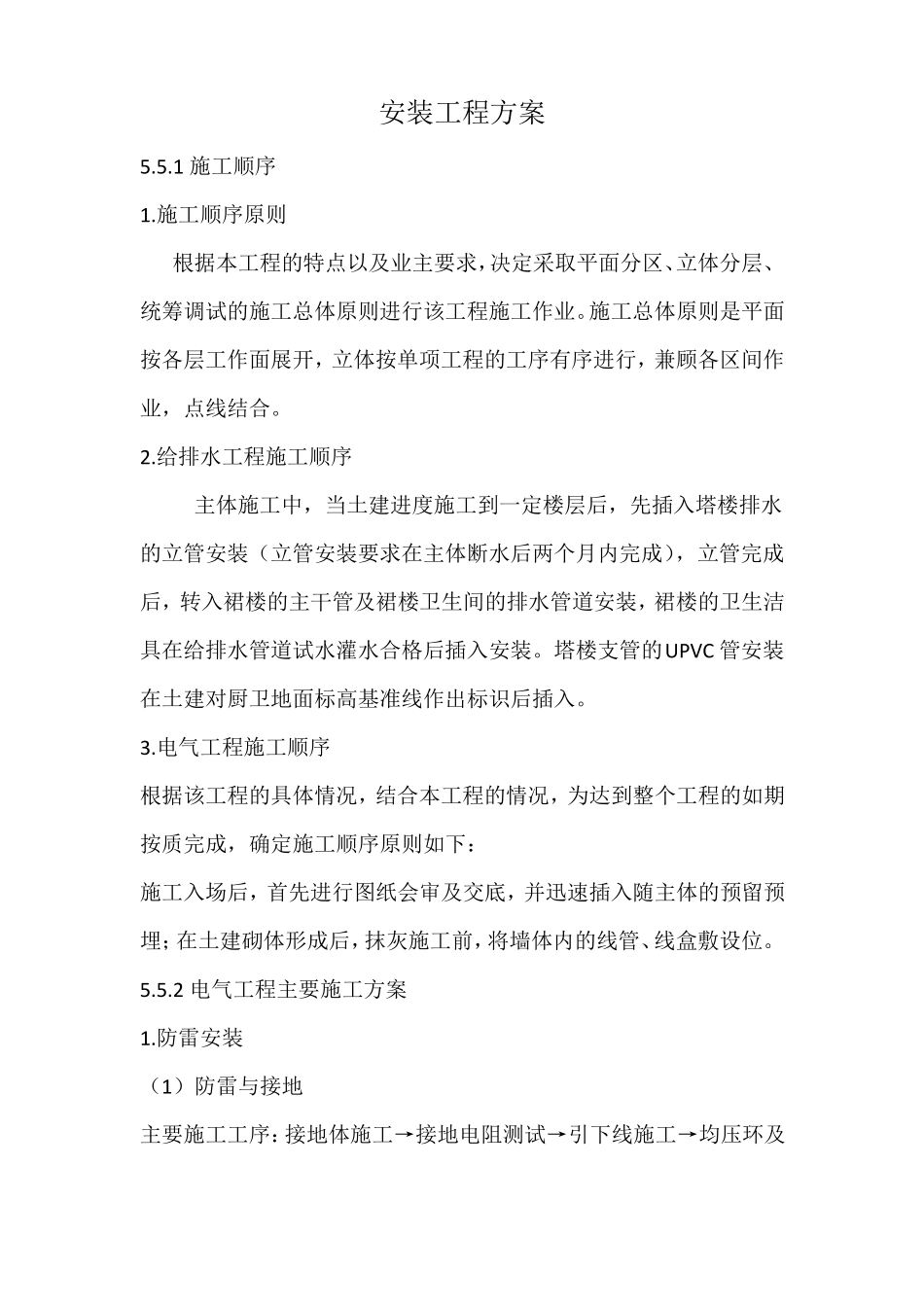

安装工程方案5
1 施工顺序1
施工顺序原则根据本工程的特点以及业主要求,决定采取平面分区、立体分层、统筹调试的施工总体原则进行该工程施工作业
施工总体原则是平面按各层工作面展开,立体按单项工程的工序有序进行,兼顾各区间作业,点线结合
给排水工程施工顺序主体施工中,当土建进度施工到一定楼层后,先插入塔楼排水的立管安装(立管安装要求在主体断水后两个月内完成),立管完成后,转入裙楼的主干管及裙楼卫生间的排水管道安装,裙楼的卫生洁具在给排水管道试水灌水合格后插入安装
塔楼支管的UPVC 管安装在土建对厨卫地面标高基准线作出标识后插入
电气工程施工顺序根据该工程的具体情况,结合本工程的情况,为达到整个工程的如期按质完成,确定施工顺序原则如下:施工入场后,首先进行图纸会审及交底,并迅速插入随主体的预留预埋;在土建砌体形成后,抹灰施工前,将墙体内的线管、线盒敷设位
2 电气工程主要施工方案1

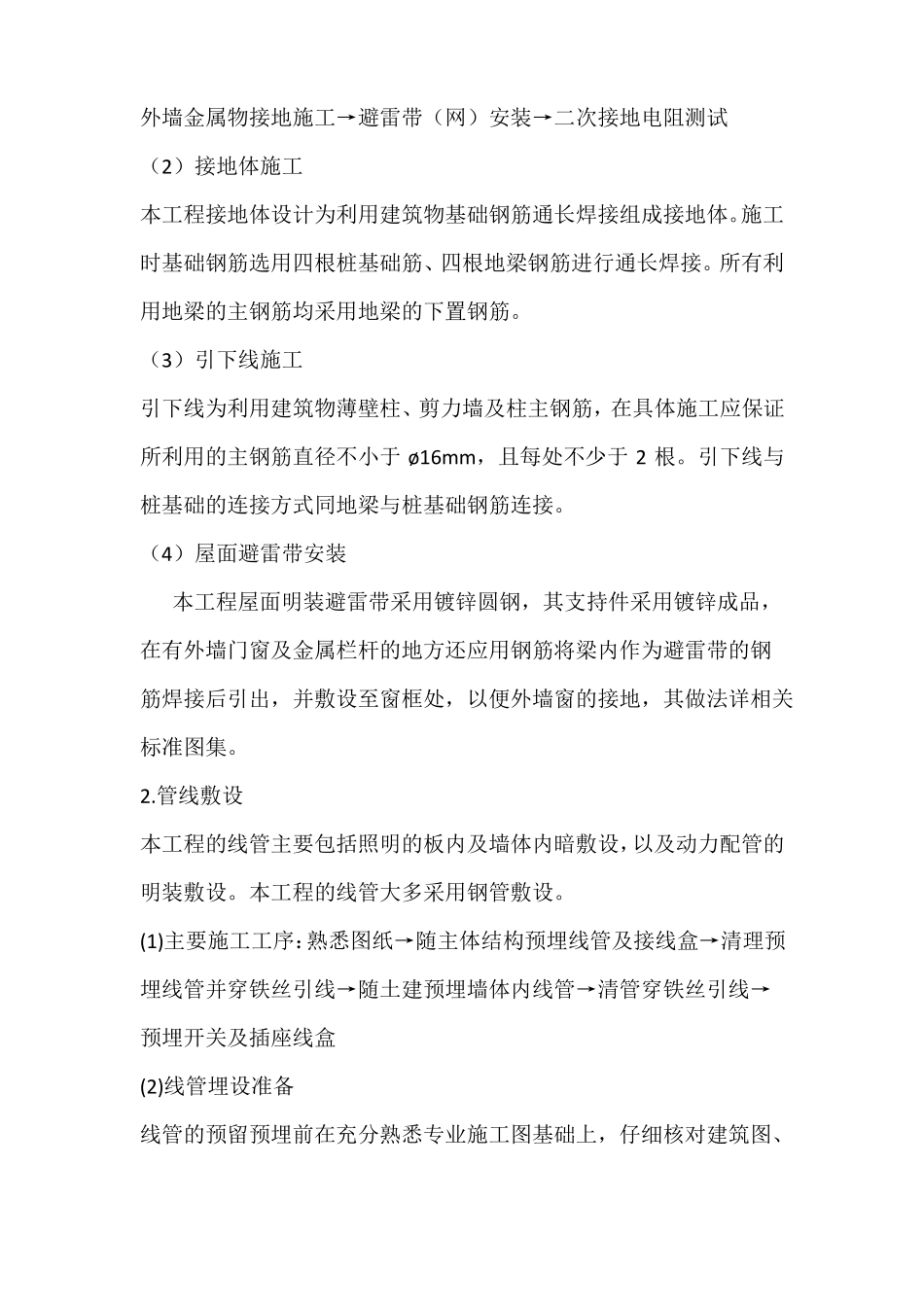

防雷安装(1)防雷与接地主要施工工序:接地体施工→接地电阻测试→引下线施工→均压环及外墙金属物接地施工→避雷带(网)安装→二次接地电阻测试(2)接地体施工本工程接地体设计为利用建筑物基础钢筋通长焊接组成接地体
施工时基础钢筋选用四根桩基础筋、四根地梁钢筋进行通长焊接
所有利用地梁的主钢筋均采用地梁的下置钢筋
(3)引下线施工引下线为利用建筑物薄壁柱、剪力墙及柱主钢筋,在具体施工应保证所利用的主钢筋直径不小于 ø16mm,且每处不少于 2 根
引下线与桩基础的连接方式同地梁与桩基础钢筋连接
(4)屋面避雷带安装本工程屋面明装避雷带采用镀锌圆钢,其支持件采用镀锌成品,在有外墙门窗及金属栏杆的地方还应用钢筋将梁内作为避雷带的钢筋焊接后引出,并敷设至窗框处,以便外墙窗的接地,其做法详相关标准图集

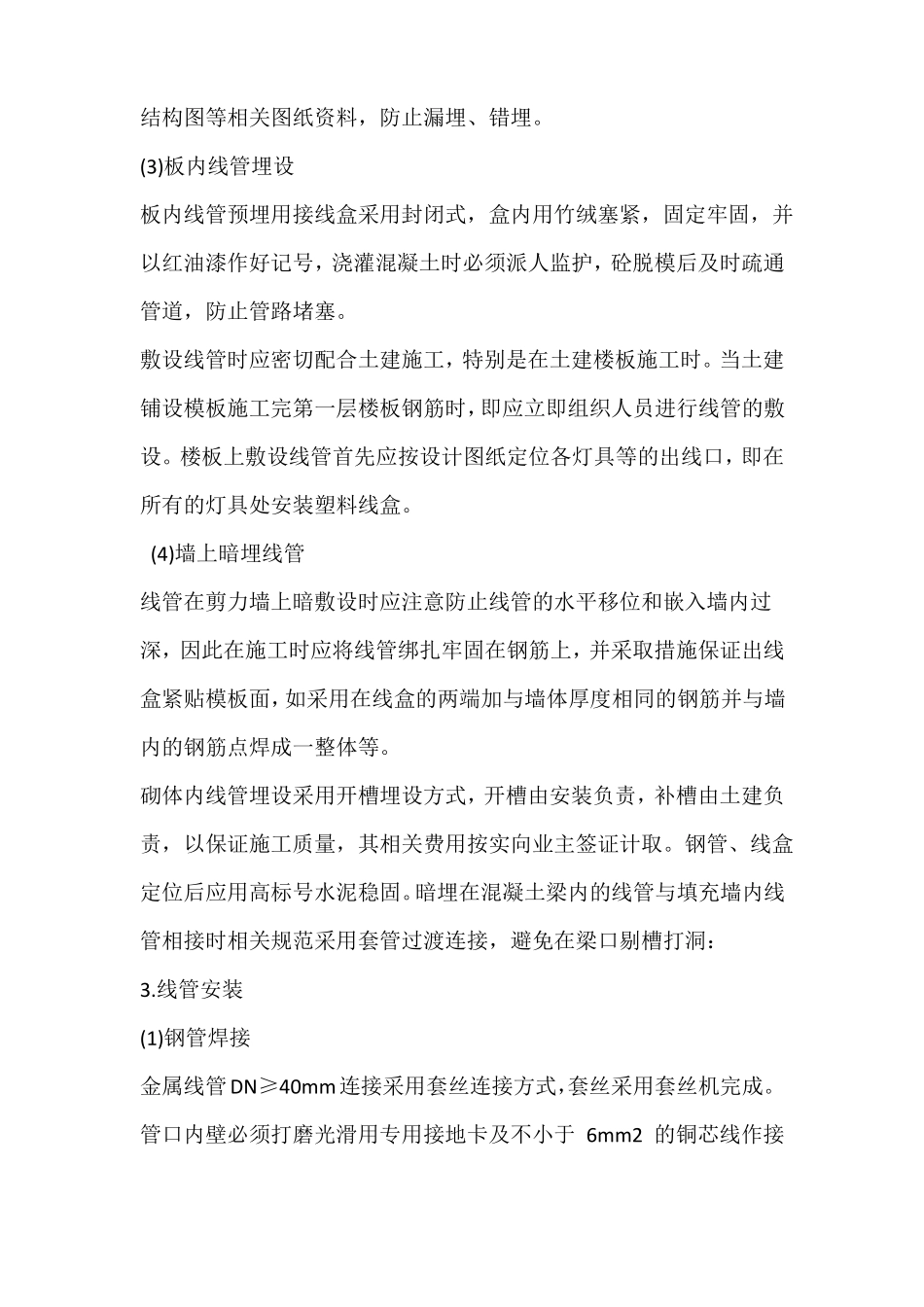

管线敷设本工程的线管主要包括照明的板内及墙体内暗敷设,以及动力配管的明装敷设
