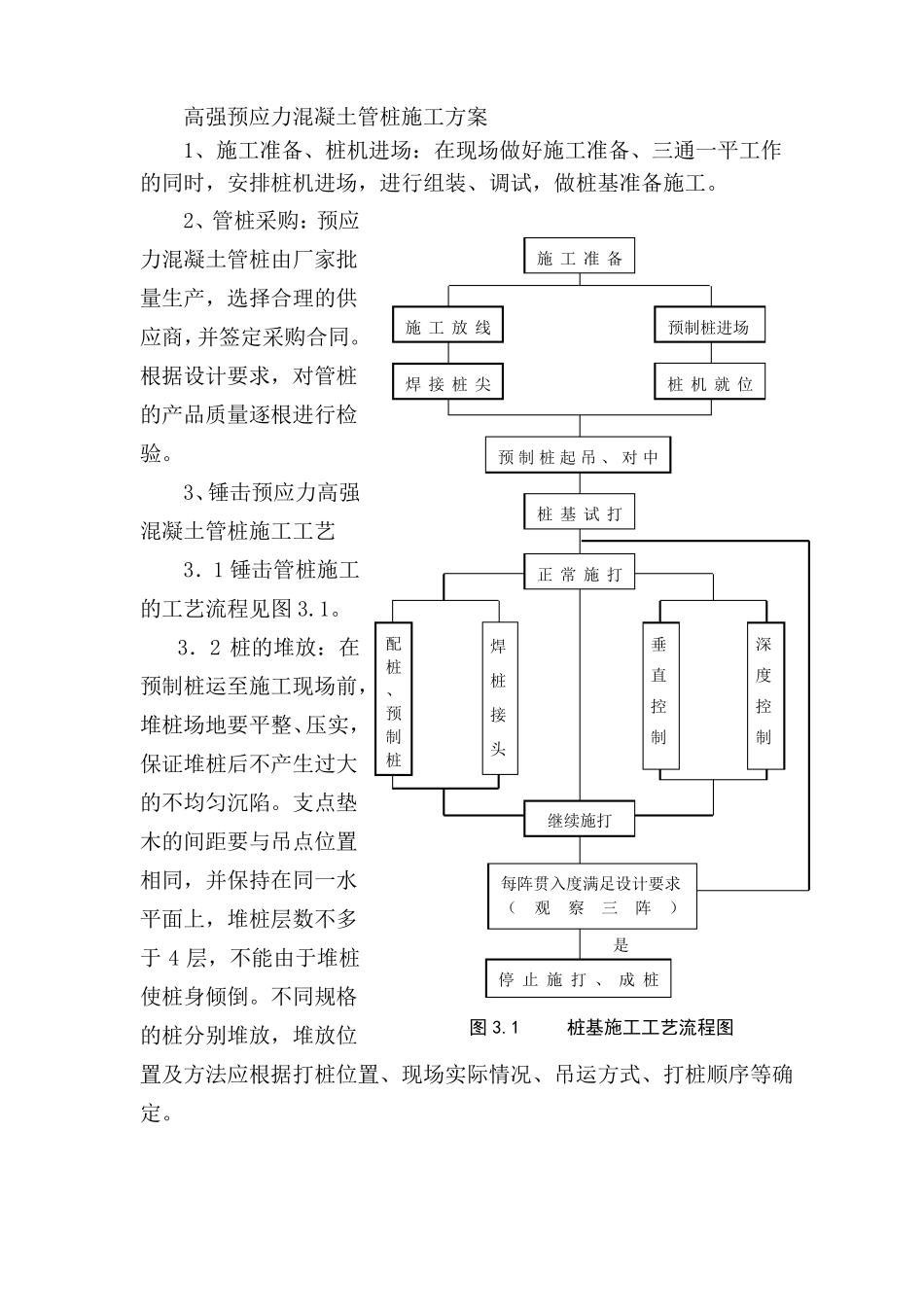

高强预应力混凝土管桩施工方案1、施工准备、桩机进场:在现场做好施工准备、三通一平工作的同时,安排桩机进场,进行组装、调试,做桩基准备施工。2、管桩采购:预应力混凝土管桩由厂家批量生产,选择合理的供应商,并签定采购合同。根据设计要求,对管桩的产品质量逐根进行检验。3、锤击预应力高强混凝土管桩施工工艺3.1 锤击管桩施工的工艺流程见图 3.1。配桩预制桩运至施工现场前, 、预堆桩场地要平整、压实,制桩焊桩接头正 常 施 打预 制 桩 起 吊 、 对 中桩 基 试 打施 工 放 线焊 接 桩 尖预制桩进场桩 机 就 位施 工 准 备3.2 桩的堆放:在垂直控制深度控制保证堆桩后不产生过大的不均匀沉陷。支点垫木的间距要与吊点位置相同,并保持在同一水平面上,堆桩层数不多继续施打每阵贯入度满足设计要求(观察三阵)是停 止 施 打 、 成 桩于 4 层,不能由于堆桩使桩身倾倒。不同规格的桩分别堆放,堆放位图 3.1桩基施工工艺流程图置及方法应根据打桩位置、现场实际情况、吊运方式、打桩顺序等确定。3.3 桩位放线:桩位放线应根据场地控制桩进行施放,桩位放线时应根据设计要求,首先确定桩的位置相对坐标,将桩中心位置用木桩打入地面下 50cm,再在木桩上将桩中心点放出,用生石灰线将桩径圈定,由于打桩时振动较大,所以,桩位放置不能一次放数个桩位,要根据控制线放护桩,然后用护桩引测,施打一根,放一根桩位线,护桩距桩机应保持一定距离,太近时则影响桩位的准确。护桩应采取保护措施,桩锤桩帽钢丝绳钢丝绳管桩桩中心线导轨打桩机经纬仪图 3.2两台经纬仪检测桩机及管桩垂直防止扰动。3.4 桩机就位:桩机设备进场后,先进行安装调试,然后移至桩位处就位。桩架安装就位后应垂直平稳。在桩机移至桩位对中后,用 2 台经纬仪对桩机进行垂直度调正,使导杆垂直,打桩期间经常检查,随时保证导杆的垂直度。见图 3.2。自然地坪预制管桩桩架枕木桩位3.5 预制桩起吊当桩机就位后,利用桩本身携带的垂直提升工具将已焊接好图 3.3管桩起吊示意图桩尖的桩身缓缓吊起,当桩身离开地面并垂直于地面后,将桩帽缓缓套入桩上端部,并将桩尖对准施放的桩位木桩。检查桩身垂直时,开始打桩,见图 3.3。吊桩时,采用两点起吊法,保证桩身垂直, 便于桩尖对准桩位;当 1 根钢丝绳拉断时,另 1 根可起保险作用,详见图 3.3。3.6 桩基施打:当桩对中完毕,桩身垂直时,开始桩基施打,当锤放置于...
