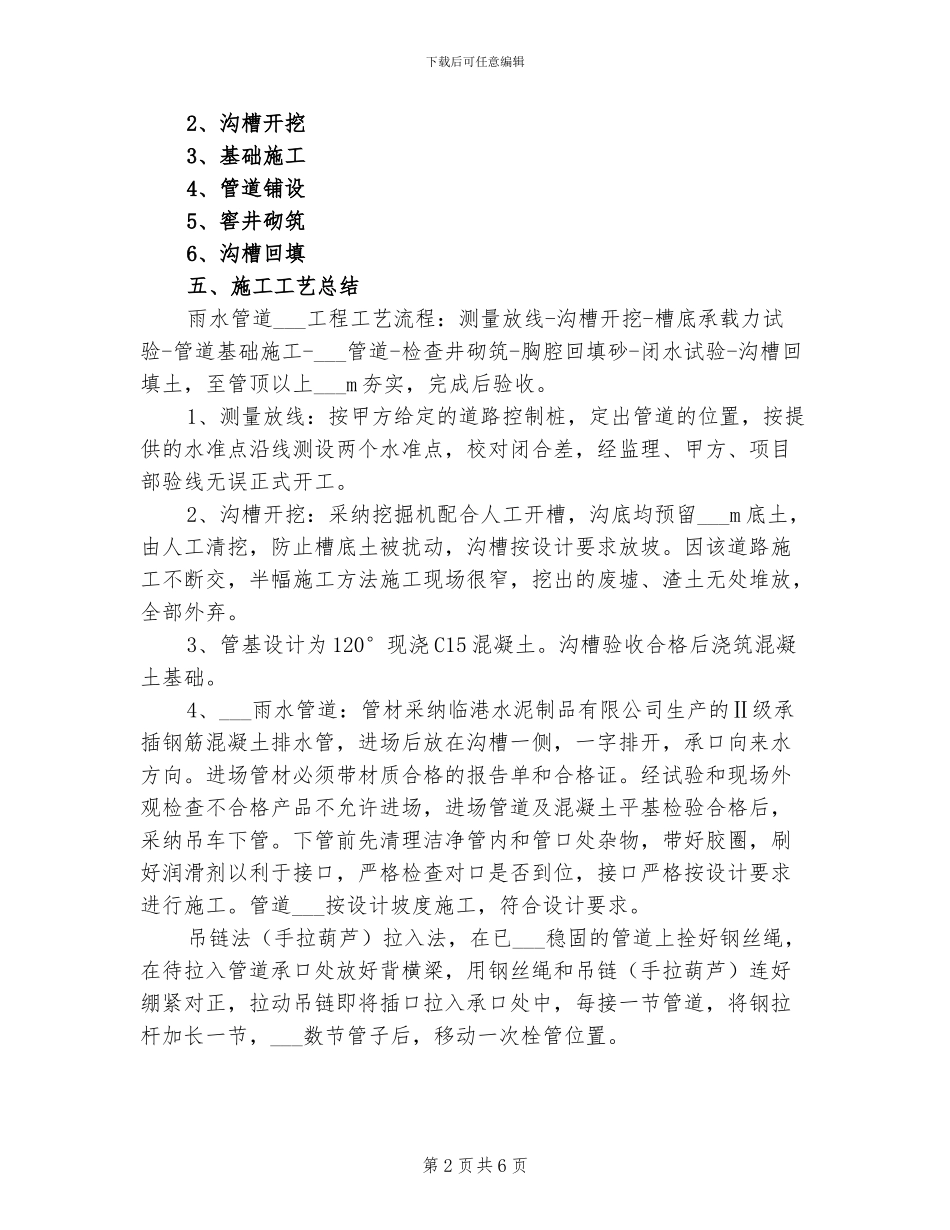

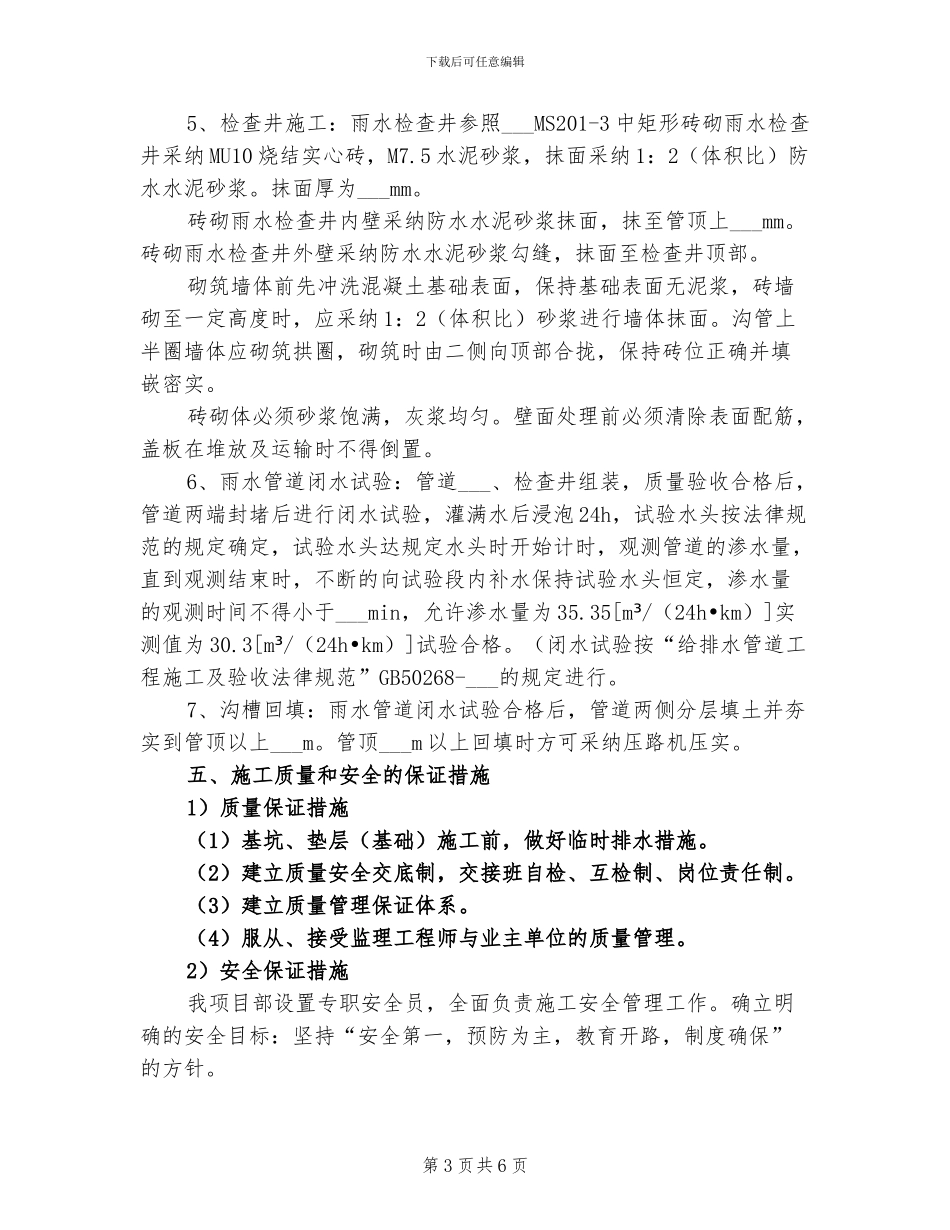

下载后可任意编辑2024 年雨水管道样板段施工总结经驻地监理组同意,___二期二标段项目经理部以规划近期实施的Y___27、Y___34、Y______处新建雨水支管为样板段进行施工.一、概况本次实施的是规划近期施工的雨水管道支管工程,位于现状非机动车道外侧,考虑到本次开挖深度约___m,土质为粉质黏土,由于开挖深度较浅且土质情况良好,拟采纳放坡开挖,坡比根据《给水排水管道工程施工及验收法律规范》GB50268—___中要求的:深度在___m以内沟槽边坡最陡坡度,粉质黏土按坡顶有动载考虑为 1:0.67。___年___月___日,在监理工程师的指导下,我部对雨水工程样板段进行了首件工程施工。二、施工目的通过试验段施工,猎取有关施工控制数据,总结经验指导以后雨水工程施工的全面开展。取得沟槽开挖宽度、沟底混凝土基础高程控制、沟底原状地面承载力、承插管道的___、钢筋混凝土雨水检查井的___、回填材料压实密度的试验与数据等各项控制参数,用以指导以后的施工工作。三、施工准备1、施工队伍进场后,及时测量放样,准确放出管位轴线和土方开挖边线。2、机械设备与材料抓紧落实进场,所需的管材、挖机、汽车吊、小型电动夯机等机械设备等必须准备齐全,要满足法律规范设计要求。D600-D800 管采纳柔性接头 II 级钢筋混凝土承插管,环刚度不小于 8KN/m2.3、选定施工材料供应厂商,在保证质量并能通过试验检测合格的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。4、管道施工前进行仔细的技术质量安全交底,分工明确,责任到人。四、施工方法、工艺1、测量放样第 1 页共 6 页下载后可任意编辑2、沟槽开挖3、基础施工4、管道铺设5、窖井砌筑6、沟槽回填五、施工工艺总结雨水管道___工程工艺流程:测量放线-沟槽开挖-槽底承载力试验-管道基础施工-___管道-检查井砌筑-胸腔回填砂-闭水试验-沟槽回填土,至管顶以上___m 夯实,完成后验收。1、测量放线:按甲方给定的道路控制桩,定出管道的位置,按提供的水准点沿线测设两个水准点,校对闭合差,经监理、甲方、项目部验线无误正式开工。2、沟槽开挖:采纳挖掘机配合人工开槽,沟底均预留___m 底土,由人工清挖,防止槽底土被扰动,沟槽按设计要求放坡。因该道路施工不断交,半幅施工方法施工现场很窄,挖出的废墟、渣土无处堆放,全部外弃。3、管基设计为 120°现浇 C15 混凝土。沟槽验收合格后浇筑混凝土基础。4、___雨水管道:管材采纳临港水泥制品有限公司生产的Ⅱ级承插钢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年雨水管道样板段施工总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
