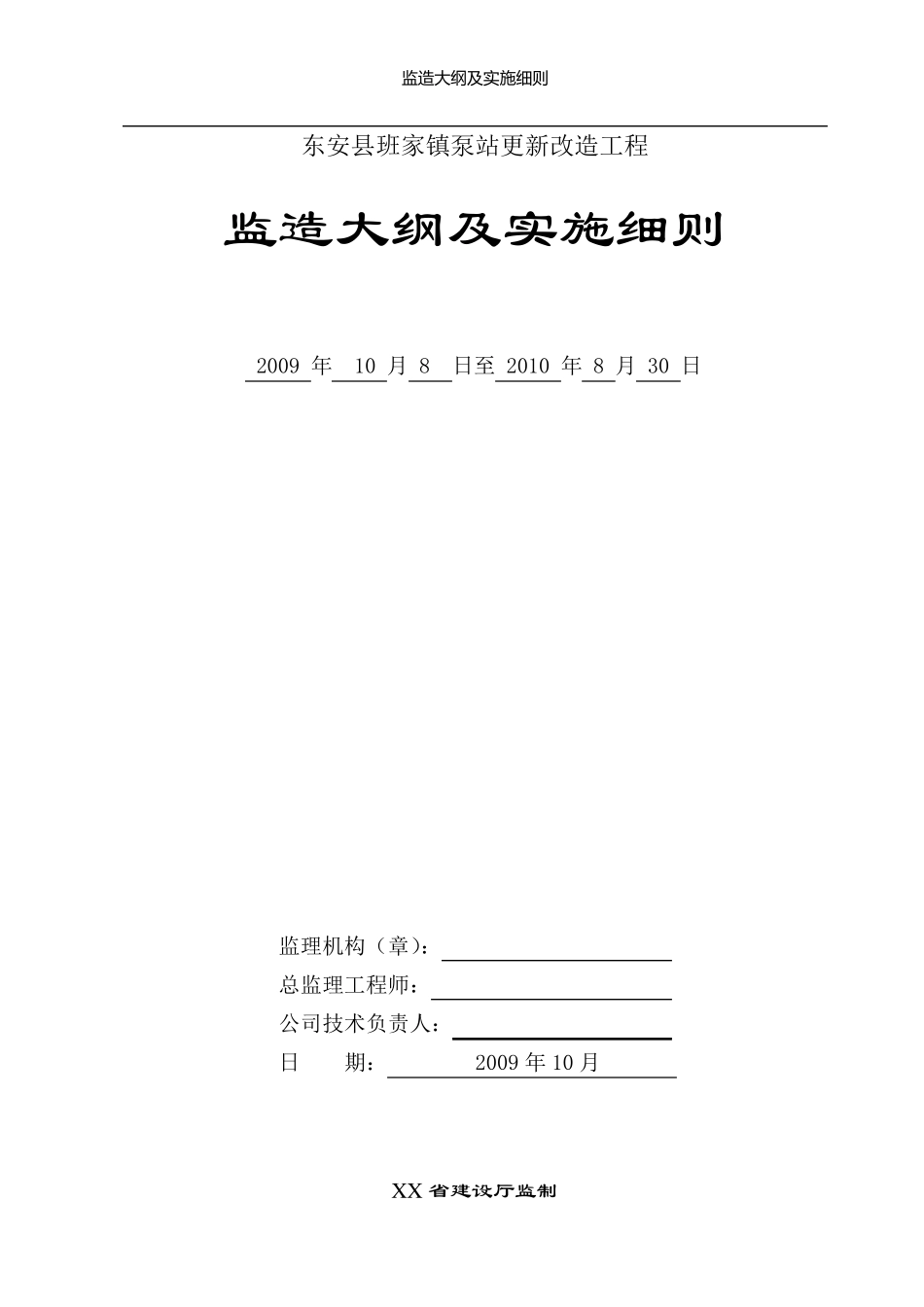

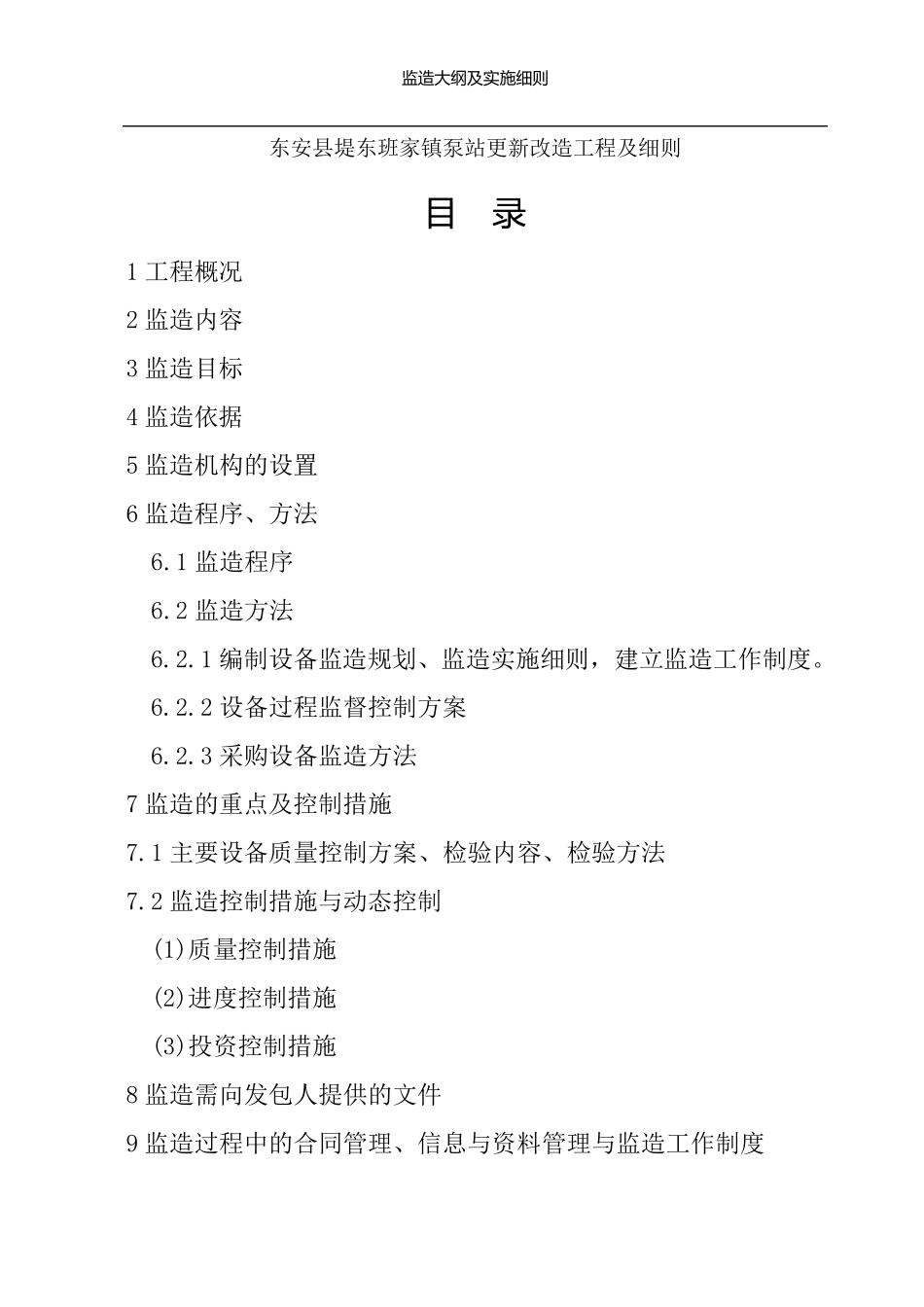

监 造 大 纲 及 实 施 细 则 东安县班家镇泵站更新改造工程 监造大纲及实施细则 2009 年 10 月 8 日至 2010 年 8 月 30 日 监理机构(章): 总监理工程师: 公司技术负责人: 日 期: 2009 年 10 月 X X 省建设厅监制 监 造 大 纲 及 实 施 细 则 东安县堤东班家镇泵站更新改造工程及细则 目 录 1 工程概况 2 监造内容 3 监造目标 4 监造依据 5 监造机构的设置 6 监造程序、方法 6
1 监造程序 6
2 监造方法 6
1 编制设备监造规划、监造实施细则,建立监造工作制度
2 设备过程监督控制方案 6
3 采购设备监造方法 7 监造的重点及控制措施 7
1 主要设备质量控制方案、检验内容、检验方法 7
2 监造控制措施与动态控制 (1)质量控制措施 (2)进度控制措施 (3)投资控制措施 8 监造需向发包人提供的文件 9 监造过程中的合同管理、信息与资料管理与监造工作制度 监 造 大 纲 及 实 施 细 则 10 金属结构设备制造监造质量控制管理办法 10
1 总则 10
2 前期质量控制 10
3 过程质量控制 10
4 后期质量控制 10
5 信息管理 监 造 大 纲 及 实 施 细 则 东安县堤东班家镇泵站更新改造工程 监造规划及实施细则 一、工程概况: 本工程主要机电设备有:1200ZLB-125 型立式轴流泵5 台套,配套YSL5003-12 型异步电动机 5 台,SCB-10/0
4KV-1250KVA 和 SCB-10、0
4KV-100KVA 干式变压器各一台,10tLD 型单梁桥式起重机 1 台套,若干配电箱
本工程主要金属结构有:LHG-4000*6500 型回转式格栅清污机 5 台套;叠梁式检修门一套及其配套 3 吨电动葫芦 1 台套;双向止水铸铁镶铜闸门2 扇;配 10 吨暗
