1 =========================工程(一标段) C20 砼 路 肩 施 工 方 案 重庆市======(集团)有限公司 =========================工程 (一标段)项目经理部 二 O 一三年四月十三日 2 C20 砼 路 肩 施 工方案 一、工程概况 由我司承建的==============工程(一标段),全长6

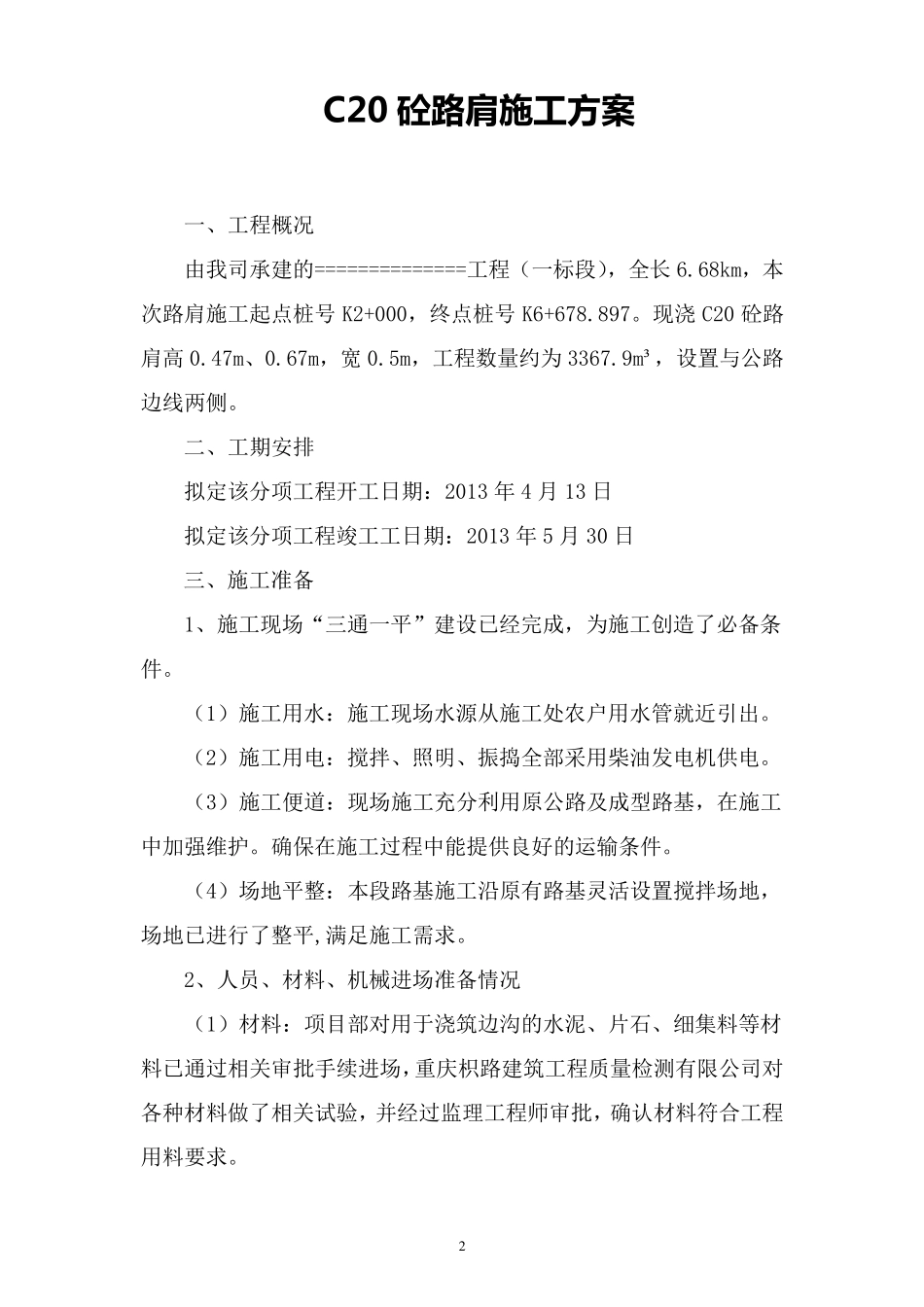

68km,本次路肩施工起点桩号K2+000,终点桩号K6+678
现浇C20 砼路肩高0
67m,宽0
5m,工程数量约为3367
9m³,设置与公路边线两侧
二、工期安排 拟定该分项工程开工日期:2013 年4 月13 日 拟定该分项工程竣工工日期:2013 年5 月30 日 三、施工准备 1、施工现场“三通一平”建设已经完成,为施工创造了必备条件
(1)施工用水:施工现场水源从施工处农户用水管就近引出
(2)施工用电:搅拌、照明、振捣全部采用柴油发电机供电
(3)施工便道:现场施工充分利用原公路及成型路基,在施工中加强维护
确保在施工过程中能提供良好的运输条件
(4)场地平整:本段路基施工沿原有路基灵活设置搅拌场地,场地已进行了整平,满足施工需求
2、人员、材料、机械进场准备情况 (1)材料:项目部对用于浇筑边沟的水泥、片石、细集料等材料已通过相关 审 批 手 续 进场,重 庆 枳 路建筑工程质 量检 测 有限 公司对各 种 材料做 了相关 试 验 ,并 经过监 理 工程师 审 批 ,确认 材料符 合 工程用料要 求

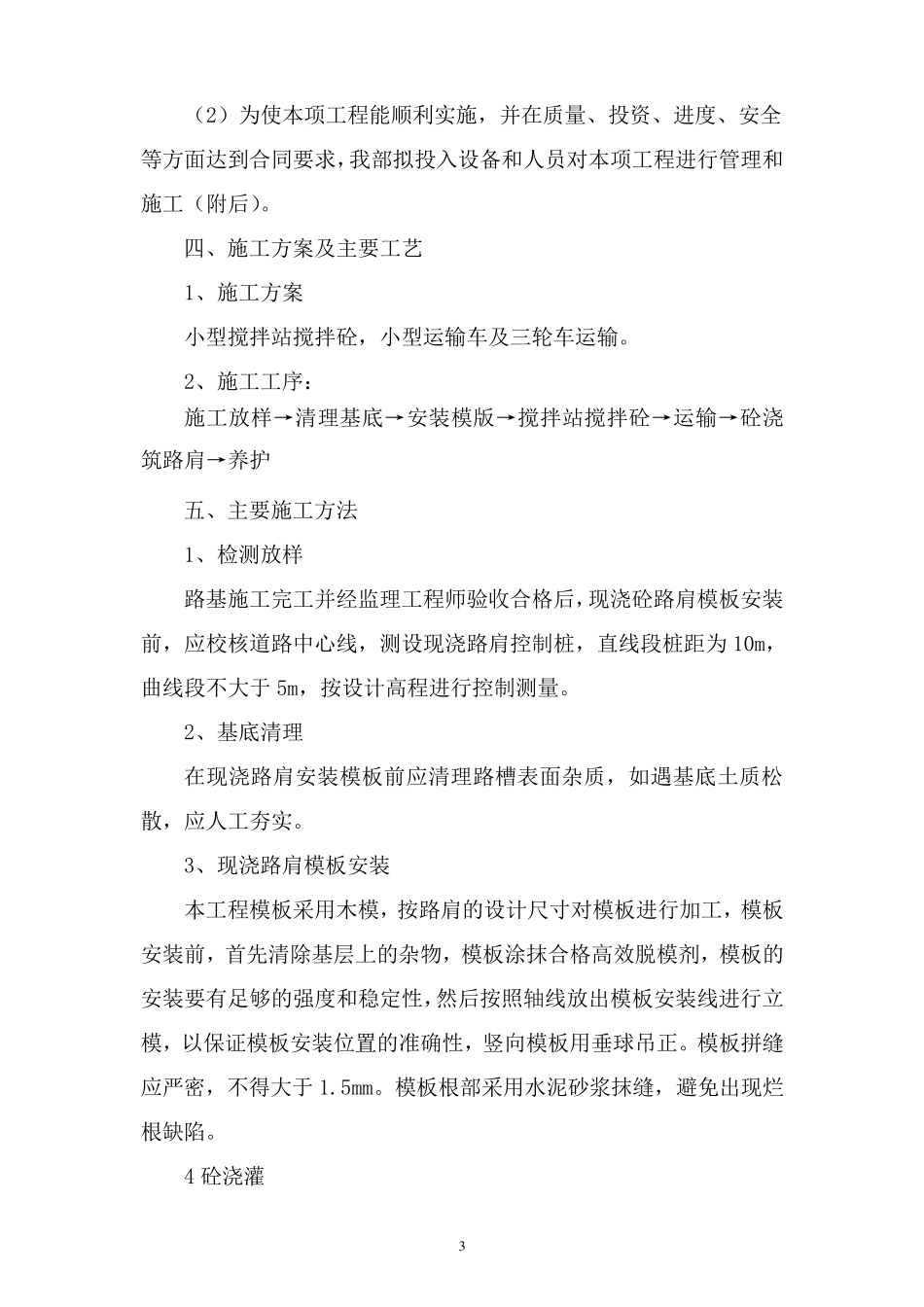

3 (2)为使本项工程能顺利实施,并在质量、投资、进度、安全等方面达到合同要求,我部拟投入设备和人员对本项工程进行管理和施工(附后)
四、施工方案及主要工艺 1、施工方案 小型搅拌站搅拌砼,小型运输车及三轮车运输
2、施工工序: 施工放样→清理基底→安装模版→搅拌站
