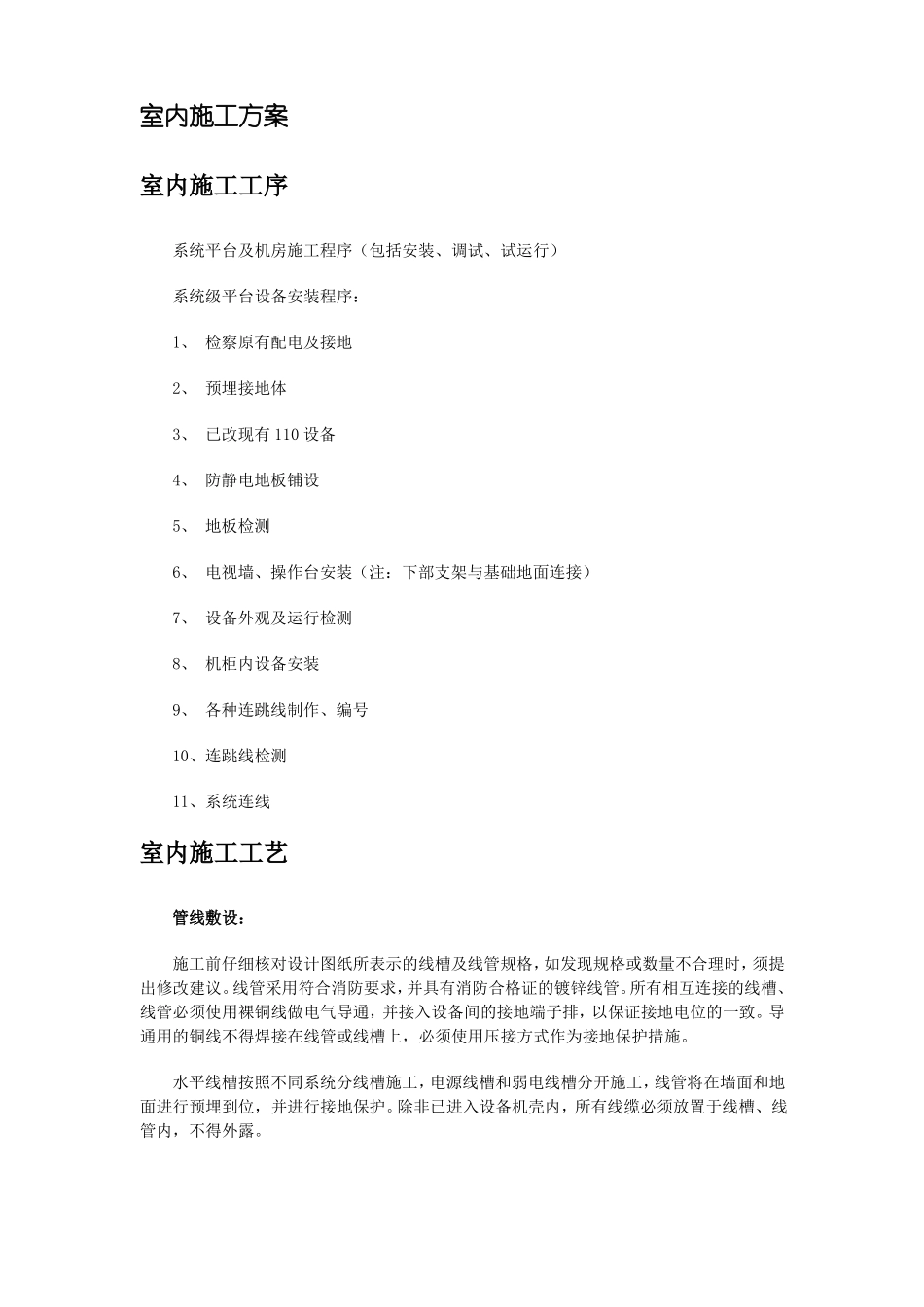

室内施工方案

室内施工方案_第1页
1/7
室内施工方案_第2页
2/7
室内施工方案_第3页
3/7

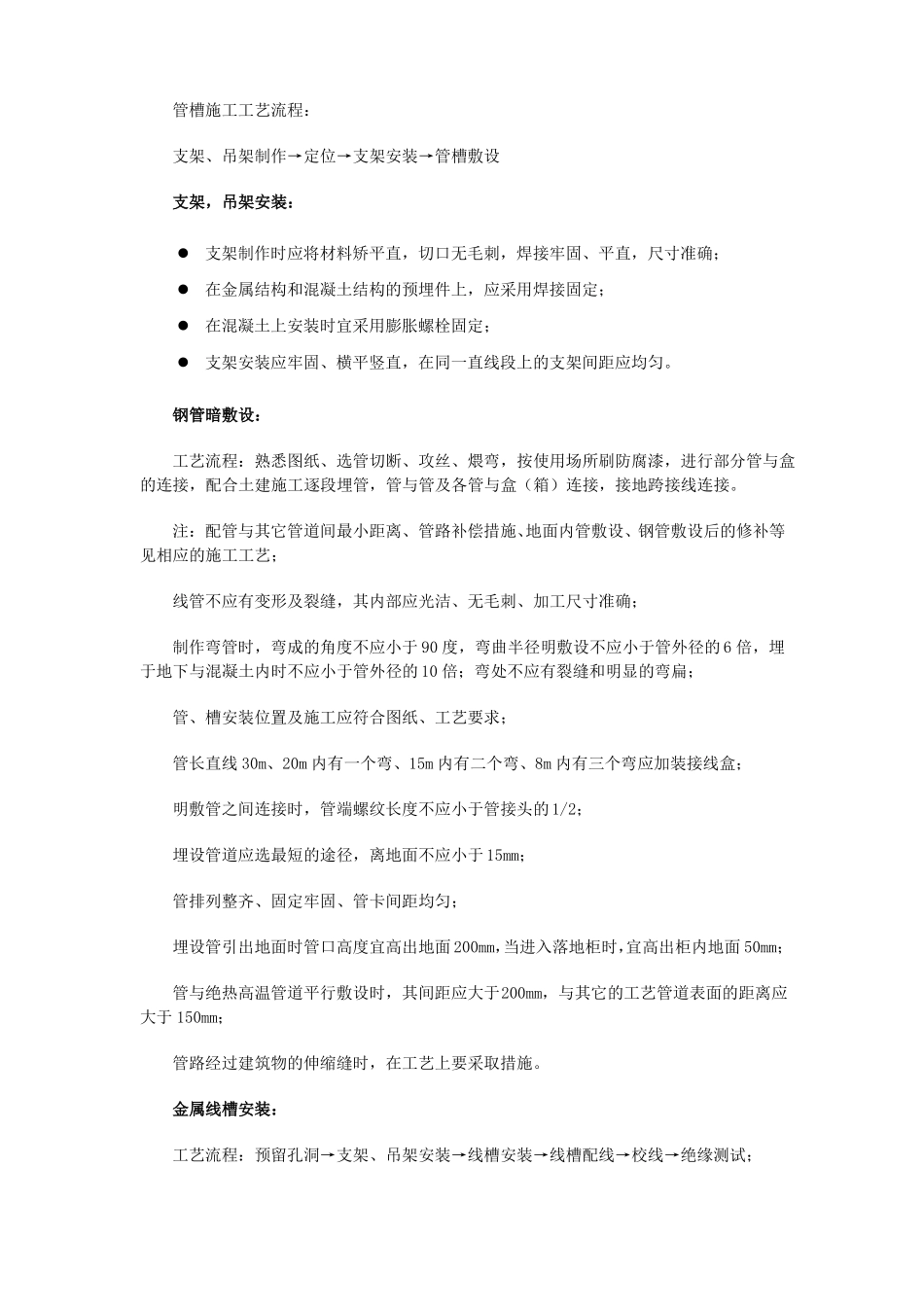

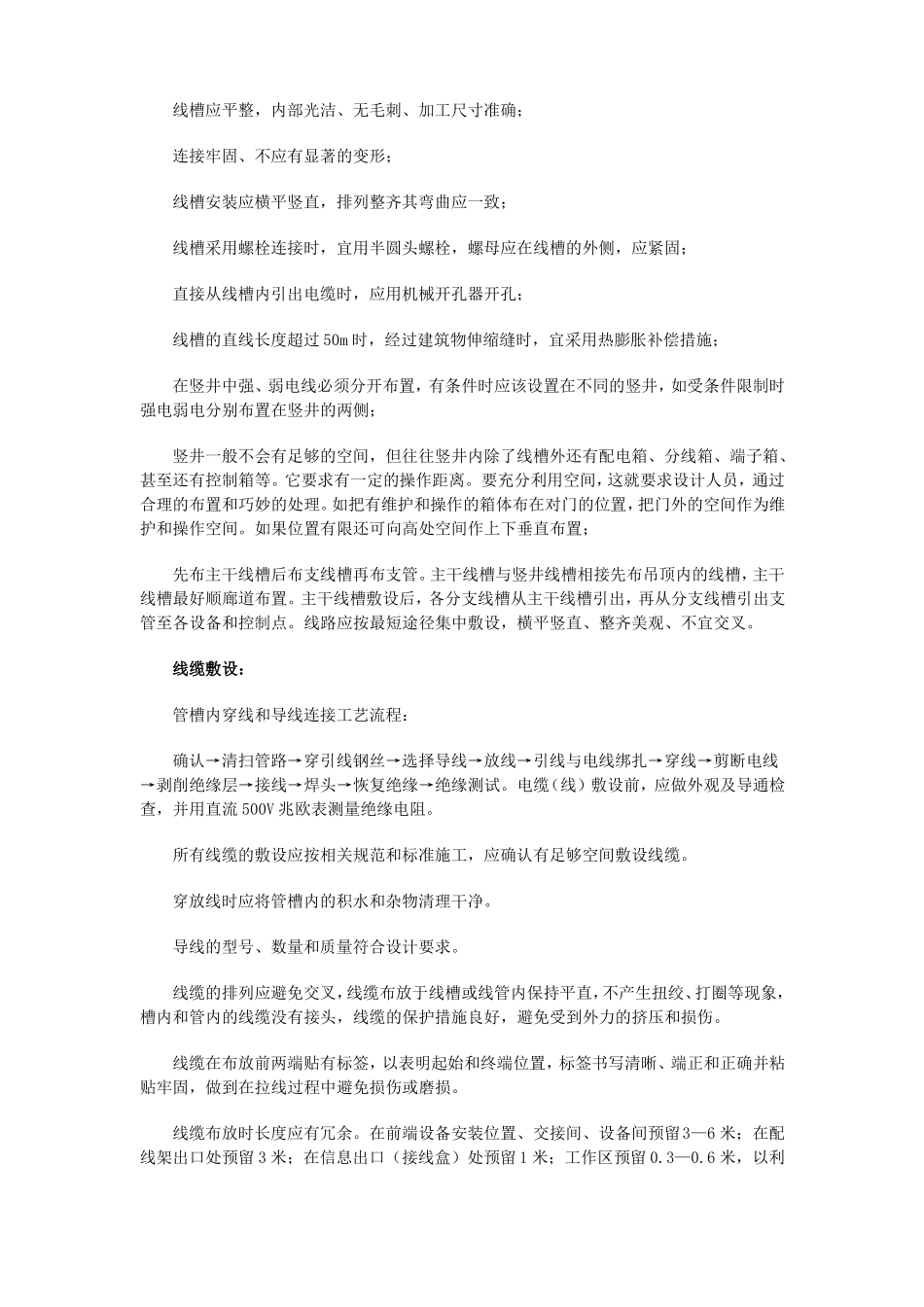

室内施工方案室内施工工序系统平台及机房施工程序(包括安装、调试、试运行)系统级平台设备安装程序:1、 检察原有配电及接地2、 预埋接地体3、 已改现有 110 设备4、 防静电地板铺设5、 地板检测6、 电视墙、操作台安装(注:下部支架与基础地面连接)7、 设备外观及运行检测8、 机柜内设备安装9、 各种连跳线制作、编号10、连跳线检测11、系统连线室内施工工艺管线敷设:施工前仔细核对设计图纸所表示的线槽及线管规格,如发现规格或数量不合理时,须提出修改建议。线管采用符合消防要求,并具有消防合格证的镀锌线管。所有相互连接的线槽、线管必须使用裸铜线做电气导通,并接入设备间的接地端子排,以保证接地电位的一致。导通用的铜线不得焊接在线管或线槽上,必须使用压接方式作为接地保护措施。水平线槽按照不同系统分线槽施工,电源线槽和弱电线槽分开施工,线管将在墙面和地面进行预埋到位,并进行接地保护。除非已进入设备机壳内,所有线缆必须放置于线槽、线管内,不得外露。管槽施工工艺流程:支架、吊架制作→定位→支架安装→管槽敷设支架,吊架安装:支架制作时应将材料矫平直,切口无毛刺,焊接牢固、平直,尺寸准确;在金属结构和混凝土结构的预埋件上,应采用焊接固定;在混凝土上安装时宜采用膨胀螺栓固定;支架安装应牢固、横平竖直,在同一直线段上的支架间距应均匀。钢管暗敷设:工艺流程:熟悉图纸、选管切断、攻丝、煨弯,按使用场所刷防腐漆,进行部分管与盒的连接,配合土建施工逐段埋管,管与管及各管与盒(箱)连接,接地跨接线连接。注:配管与其它管道间最小距离、管路补偿措施、地面内管敷设、钢管敷设后的修补等见相应的施工工艺;线管不应有变形及裂缝,其内部应光洁、无毛刺、加工尺寸准确;制作弯管时,弯成的角度不应小于 90 度,弯曲半径明敷设不应小于管外径的 6 倍,埋于地下与混凝土内时不应小于管外径的 10 倍;弯处不应有裂缝和明显的弯扁;管、槽安装位置及施工应符合图纸、工艺要求;管长直线 30m、20m 内有一个弯、15m 内有二个弯、8m 内有三个弯应加装接线盒;明敷管之间连接时,管端螺纹长度不应小于管接头的1/2;埋设管道应选最短的途径,离地面不应小于 15mm;管排列整齐、固定牢固、管卡间距均匀;埋设管引出地面时管口高度宜高出地面 200mm,当进入落地柜时,宜高出柜内地面 50mm;管与绝热高温管道平行敷设时,其间距应大于200mm,与其它的工艺管道表面的距...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室内施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
