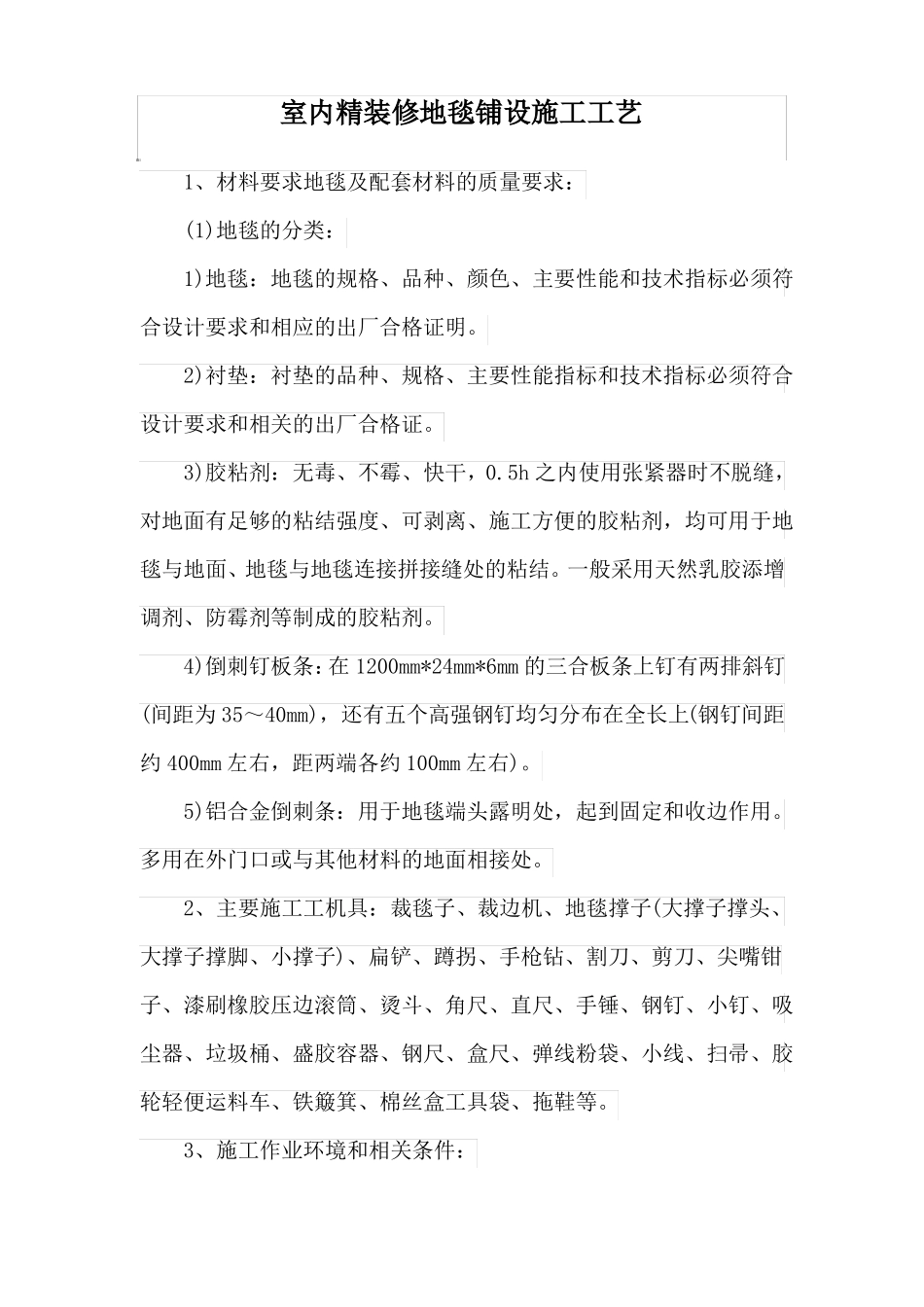

室内精装修地毯铺设施工工艺1、材料要求地毯及配套材料的质量要求:(1)地毯的分类:1)地毯:地毯的规格、品种、颜色、主要性能和技术指标必须符合设计要求和相应的出厂合格证明
2)衬垫:衬垫的品种、规格、主要性能指标和技术指标必须符合设计要求和相关的出厂合格证
3)胶粘剂:无毒、不霉、快干,0
5h 之内使用张紧器时不脱缝,对地面有足够的粘结强度、可剥离、施工方便的胶粘剂,均可用于地毯与地面、地毯与地毯连接拼接缝处的粘结
一般采用天然乳胶添增调剂、防霉剂等制成的胶粘剂
4)倒刺钉板条:在 1200mm*24mm*6mm 的三合板条上钉有两排斜钉(间距为 35~40mm),还有五个高强钢钉均匀分布在全长上(钢钉间距约 400mm 左右,距两端各约 100mm 左右)
5)铝合金倒刺条:用于地毯端头露明处,起到固定和收边作用
多用在外门口或与其他材料的地面相接处
2、主要施工工机具:裁毯子、裁边机、地毯撑子(大撑子撑头、大撑子撑脚、小撑子)、扁铲、蹲拐、手枪钻、割刀、剪刀、尖嘴钳子、漆刷橡胶压边滚筒、烫斗、角尺、直尺、手锤、钢钉、小钉、吸尘器、垃圾桶、盛胶容器、钢尺、盒尺、弹线粉袋、小线、扫帚、胶轮轻便运料车、铁簸箕、棉丝盒工具袋、拖鞋等

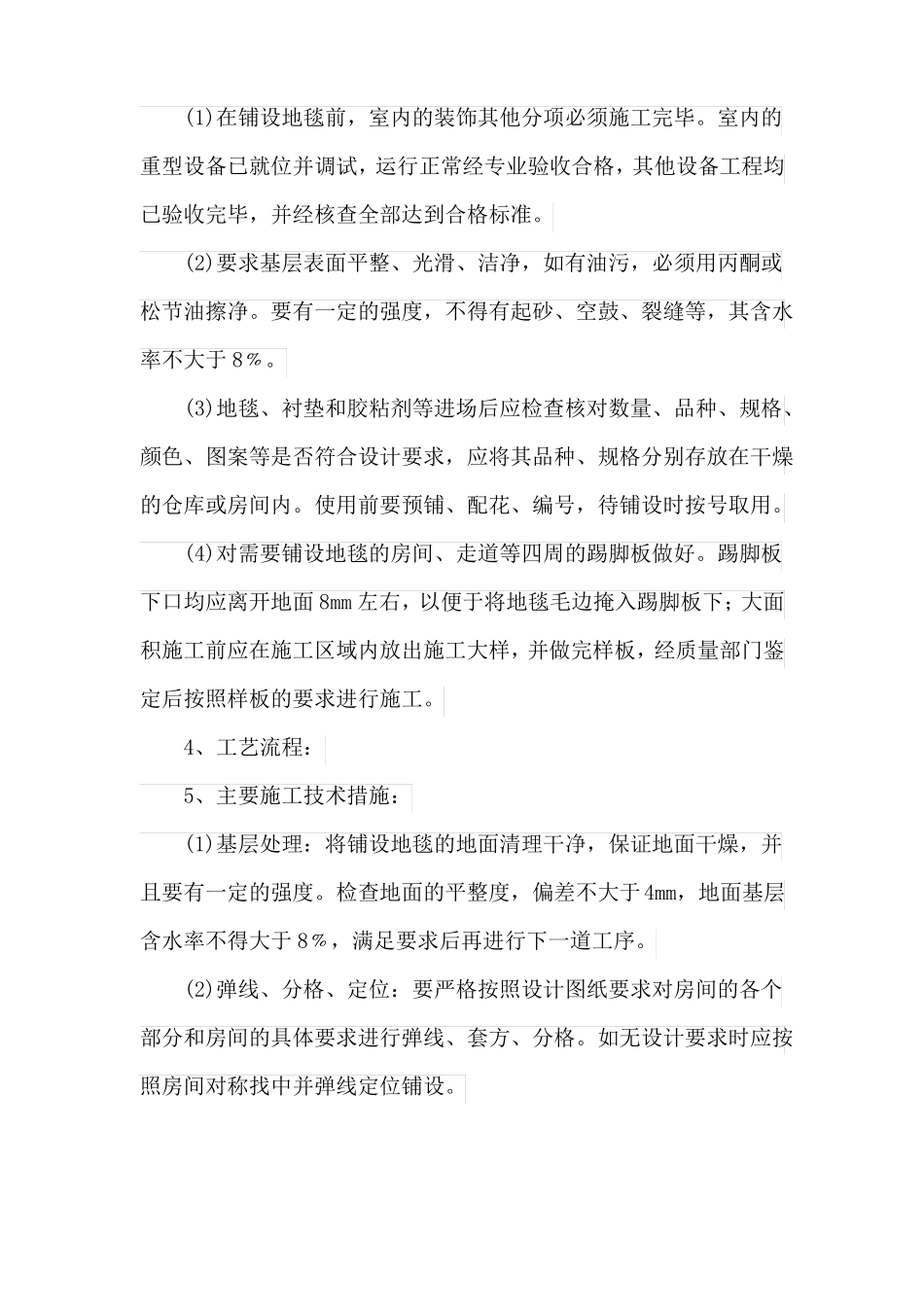

3、施工作业环境和相关条件:(1)在铺设地毯前,室内的装饰其他分项必须施工完毕
室内的重型设备已就位并调试,运行正常经专业验收合格,其他设备工程均已验收完毕,并经核查全部达到合格标准
(2)要求基层表面平整、光滑、洁净,如有油污,必须用丙酮或松节油擦净
要有一定的强度,不得有起砂、空鼓、裂缝等,其含水率不大于 8﹪
(3)地毯、衬垫和胶粘剂等进场后应检查核对数量、品种、规格、颜色、图案等是否符合设计要求,应将其品种、规格分别存放在干燥的仓库或房间内
使用前要预铺、配花、编号,待铺设时按号取用

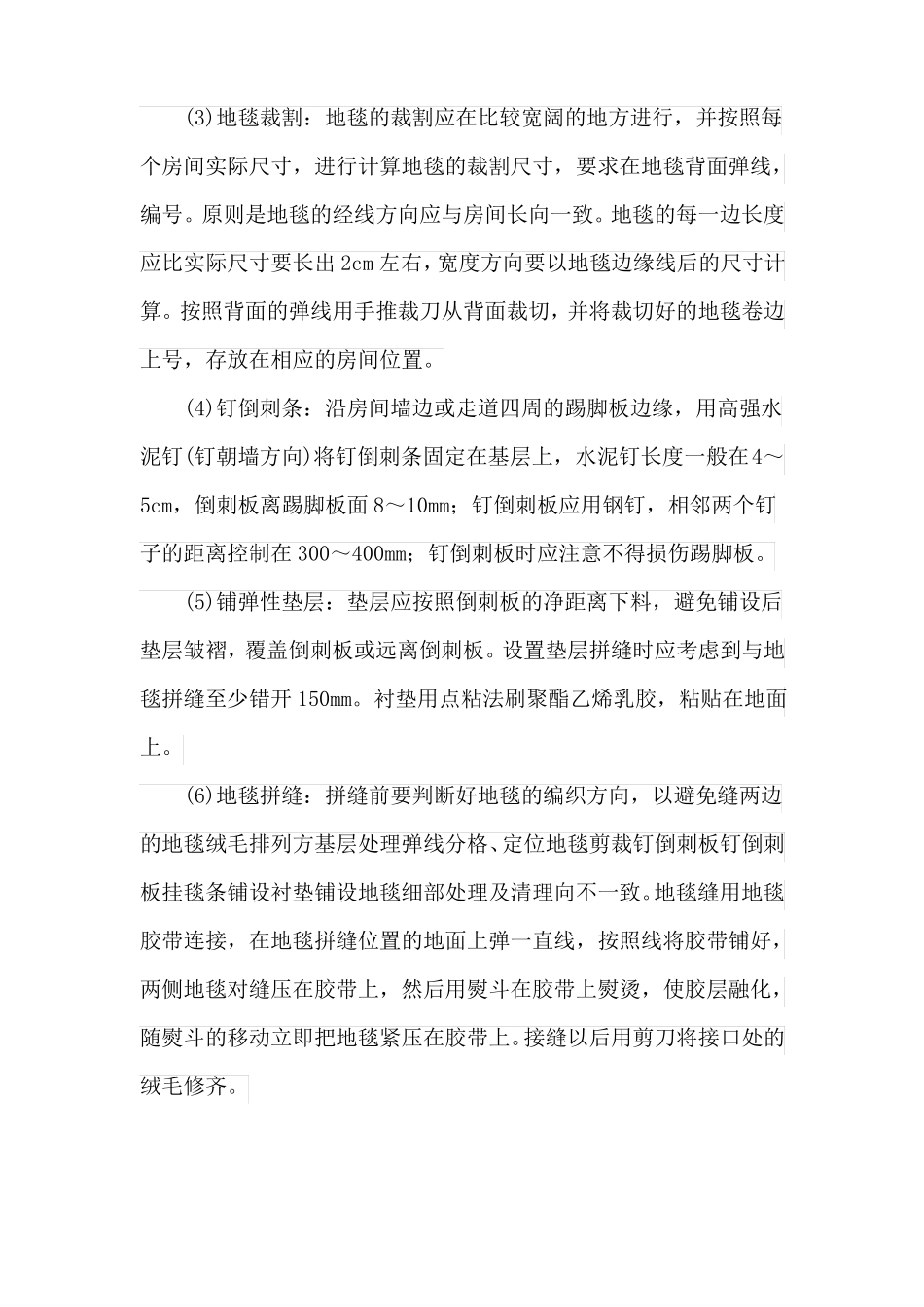

(4)对需要铺设地毯的房间、走道等四周的踢脚板做好
