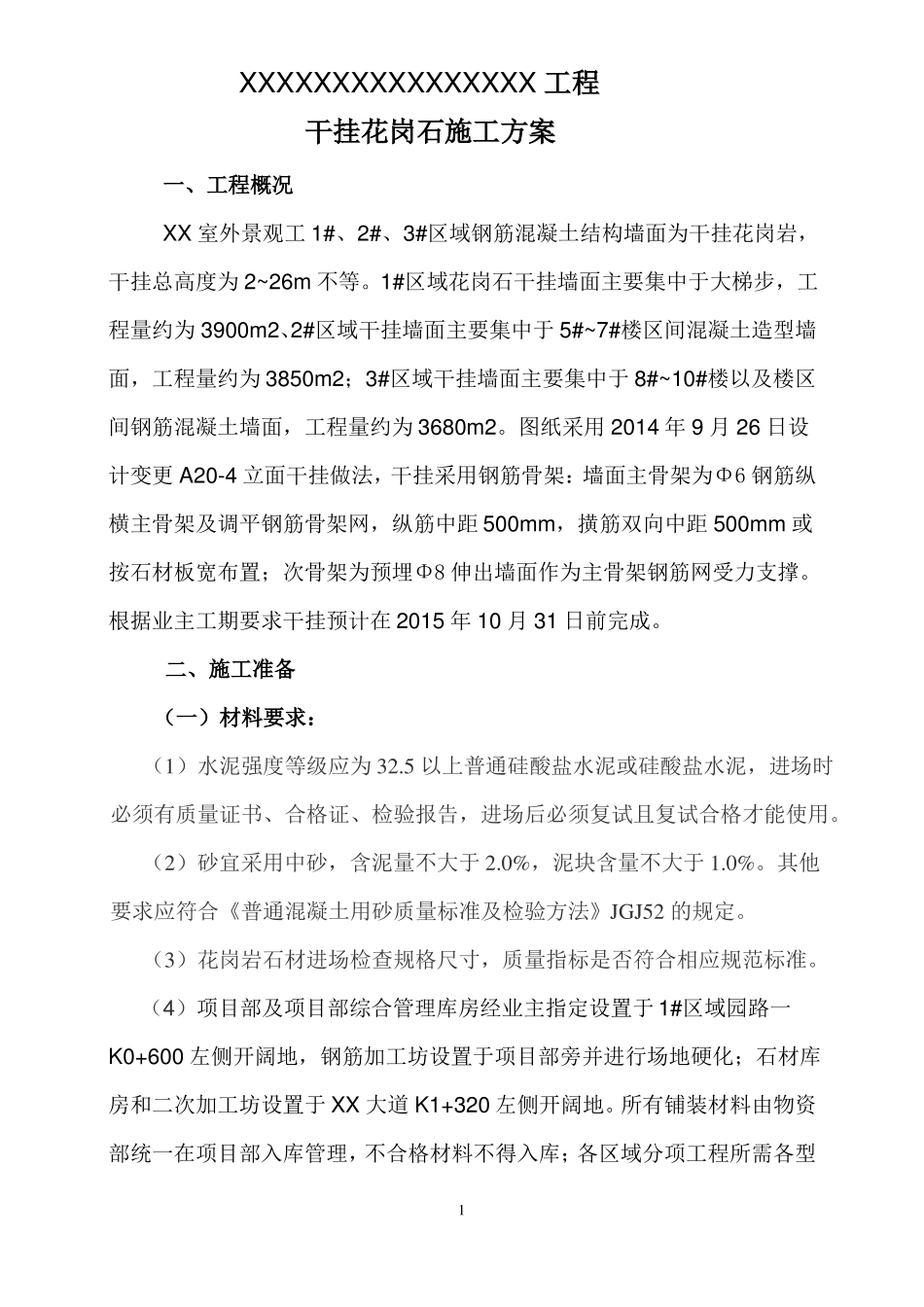

XXXXXXXXXXXXXXXX 工程干挂花岗石施工方案一、工程概况XX 室外景观工 1#、2#、3#区域钢筋混凝土结构墙面为干挂花岗岩,干挂总高度为 2~26m 不等
1#区域花岗石干挂墙面主要集中于大梯步,工程量约为 3900m2、2#区域干挂墙面主要集中于 5#~7#楼区间混凝土造型墙面,工程量约为 3850m2;3#区域干挂墙面主要集中于 8#~10#楼以及楼区间钢筋混凝土墙面,工程量约为 3680m2
图纸采用 2014 年 9 月 26 日设计变更 A20-4 立面干挂做法,干挂采用钢筋骨架:墙面主骨架为Φ6 钢筋纵横主骨架及调平钢筋骨架网,纵筋中距 500mm,撗筋双向中距 500mm 或按石材板宽布置;次骨架为预埋Φ8 伸出墙面作为主骨架钢筋网受力支撑
根据业主工期要求干挂预计在 2015 年 10 月 31 日前完成
二、施工准备(一)材料要求:(1)水泥强度等级应为 32
5 以上普通硅酸盐水泥或硅酸盐水泥,进场时必须有质量证书、合格证、检验报告,进场后必须复试且复试合格才能使用
(2)砂宜采用中砂,含泥量不大于 2
0%,泥块含量不大于 1
其他要求应符合《普通混凝土用砂质量标准及检验方法》JGJ52 的规定
(3)花岗岩石材进场检查规格尺寸,质量指标是否符合相应规范标准
(4)项目部及项目部综合管理库房经业主指定设置于 1#区域园路一K0+600 左侧开阔地,钢筋加工坊设置于项目部旁并进行场地硬化;石材库房和二次加工坊设置于 XX 大道 K1+320 左侧开阔地

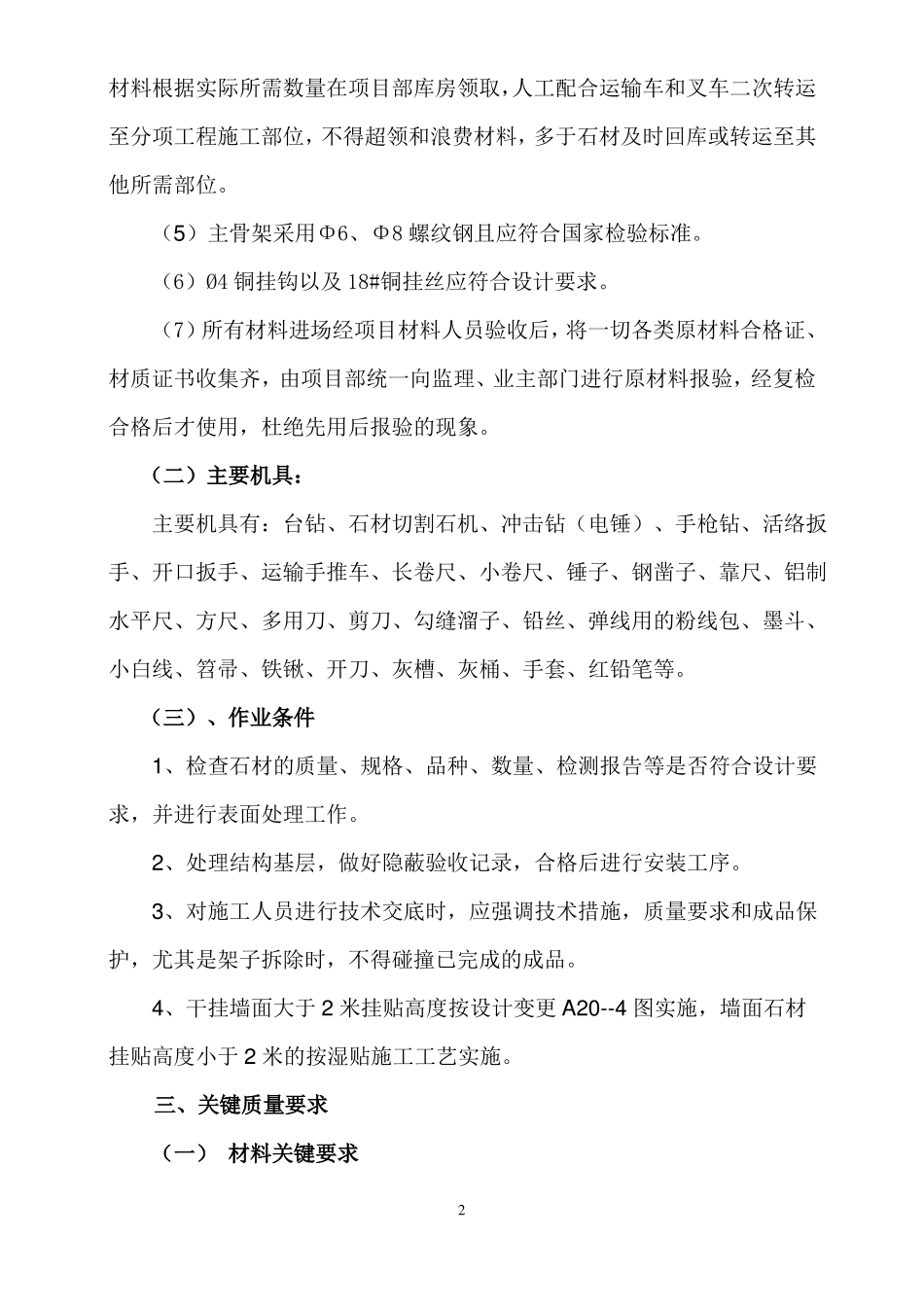

所有铺装材料由物资部统一在项目部入库管理,不合格材料不得入库;各区域分项工程所需各型1材料根据实际所需数量在项目部库房领取,人工配合运输车和叉车二次转运至分项工程施工部位,不得超领和浪费材料,多于石材及时回库或转运至其他所需部位

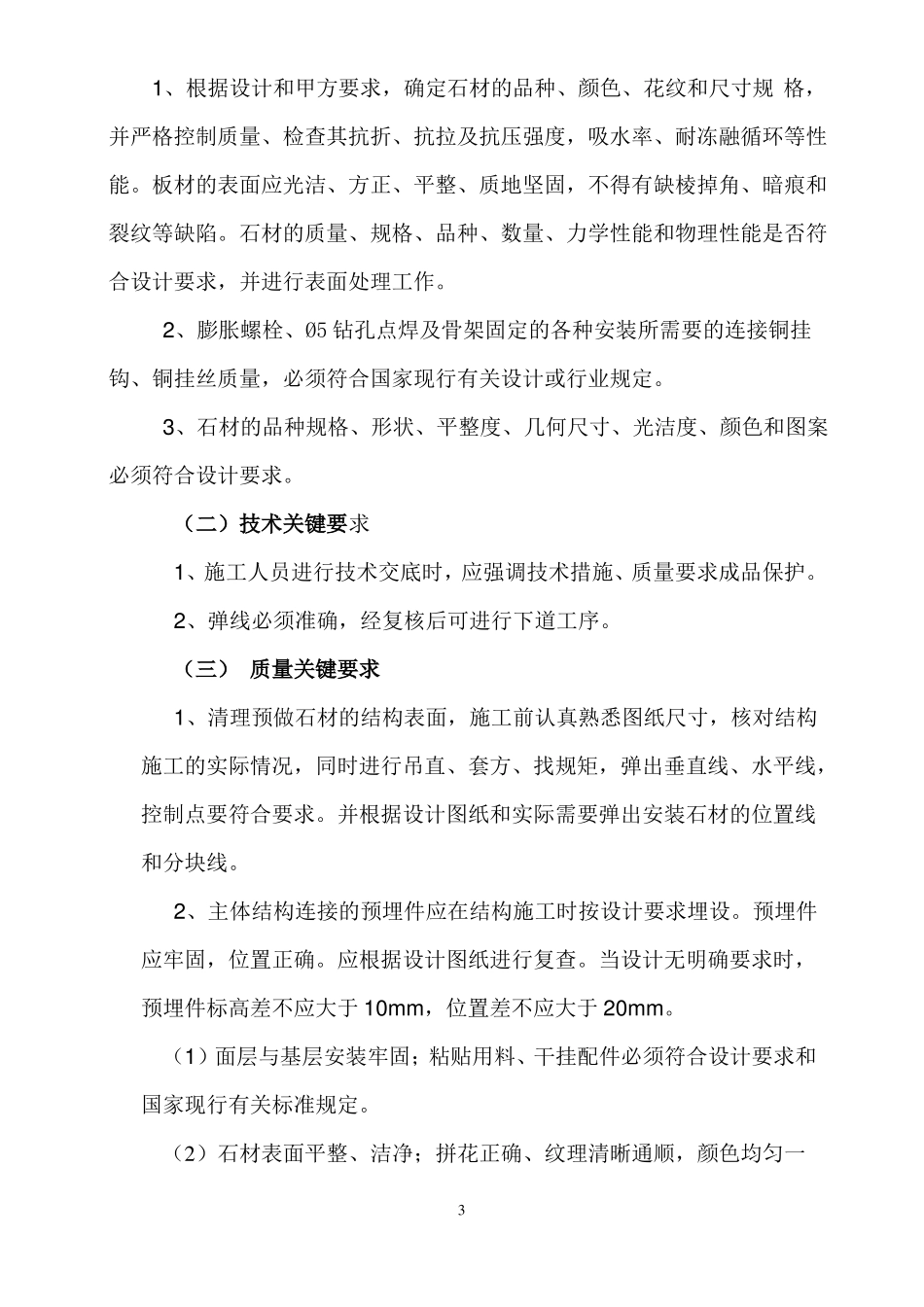

(5)主骨架采用Φ6、Φ8 螺纹钢且应符合国家检验标准
