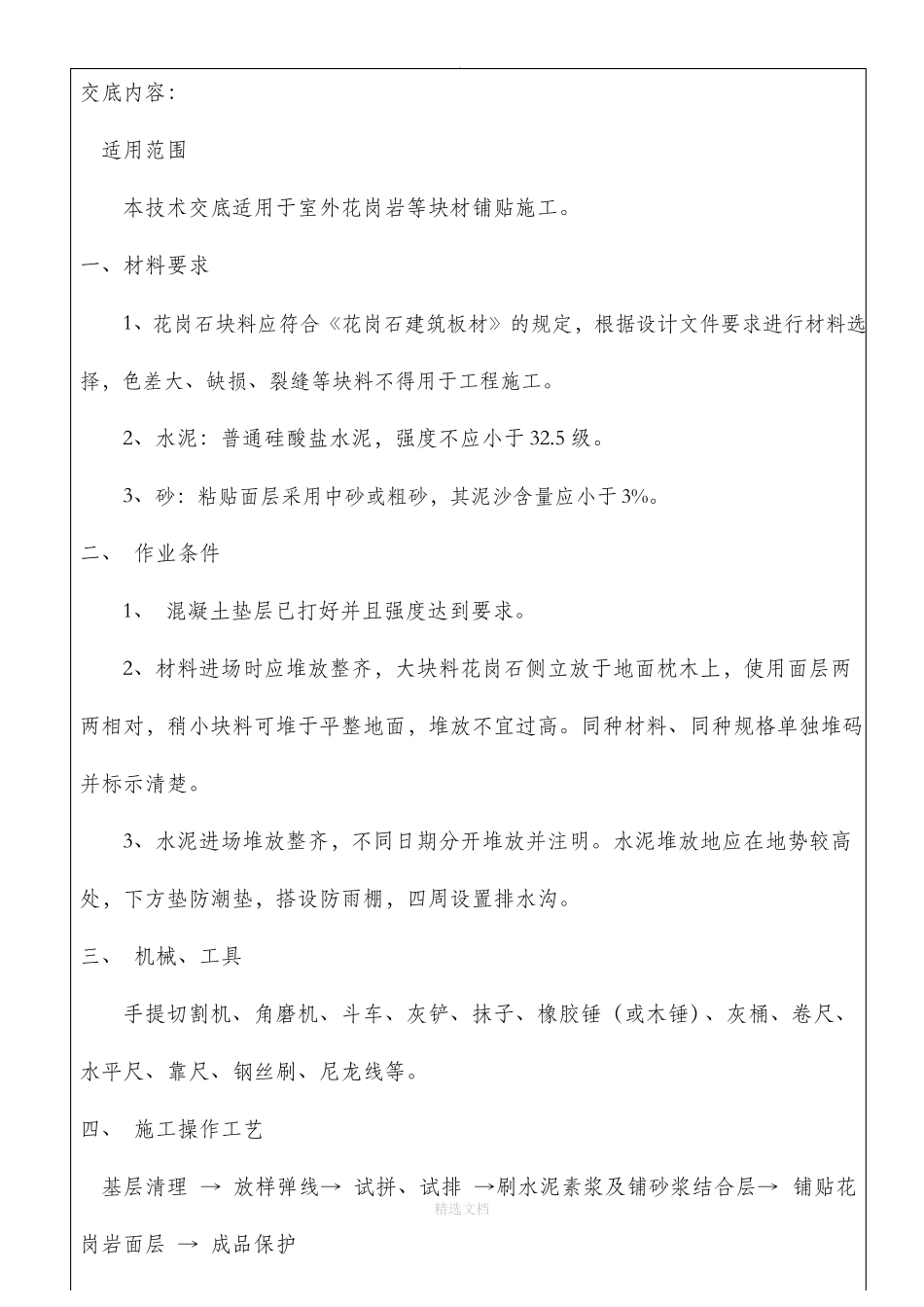

.技术交底记录工程名称南湖小学校交底部位室外广场施工单位江苏展通建设工程有限公司工序名称室外石材铺贴精选文档.交底内容:适用范围本技术交底适用于室外花岗岩等块材铺贴施工。一、材料要求1、花岗石块料应符合《花岗石建筑板材》的规定,根据设计文件要求进行材料选择,色差大、缺损、裂缝等块料不得用于工程施工。2、水泥:普通硅酸盐水泥,强度不应小于 32.5 级。3、砂:粘贴面层采用中砂或粗砂,其泥沙含量应小于 3%。二、 作业条件1、 混凝土垫层已打好并且强度达到要求。2、材料进场时应堆放整齐,大块料花岗石侧立放于地面枕木上,使用面层两两相对,稍小块料可堆于平整地面,堆放不宜过高。同种材料、同种规格单独堆码并标示清楚。3、水泥进场堆放整齐,不同日期分开堆放并注明。水泥堆放地应在地势较高处,下方垫防潮垫,搭设防雨棚,四周设置排水沟。三、 机械、工具手提切割机、角磨机、斗车、灰铲、抹子、橡胶锤(或木锤)、灰桶、卷尺、水平尺、靠尺、钢丝刷、尼龙线等。四、 施工操作工艺基层清理 → 放样弹线→ 试拼、试排 →刷水泥素浆及铺砂浆结合层→ 铺贴花精选文档岗岩面层 → 成品保护.项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。技术交底记录工程名称南湖小学校交底部位室外广场施工单位江苏展通建设工程有限公司工序名称室外石材铺贴精选文档.交底内容:4.2.2 牵出十字控制线,作为铺装高度、坡度的控制标准。4.3 试拼、试排在地面上两个相互垂直的方向铺两条干砂灰(干砂性砂浆一般采用1:2 的干硬性砂浆),其宽度大于使用板块宽度 5—10 厘米,厚度不小于 3 厘米。结合施工图及地面实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙、排版尺寸。4.4 刷水泥素浆及铺砂浆结合层试铺后将干砂灰与板块移开,在板块上刷一层素水泥浆(水灰比为 0.4~0.5),根据板块控制线确定标高,将板块铺于干砂性砂浆结合层上,用抹子或橡胶锤拍实找平。4.5 铺贴平面花岗石板块4.5.1 试排后根据模数,可进行大面积的铺设。铺设前石材板块应先用水浸润,待表面晾干后方可使用。4.5.2 根据地面十字控制线,纵横各铺一行到二行,以便控制大面积的标高,如有分隔带或分色带的,可视作一部分分隔带和分色带。4.5.3 图案及排版的缝隙,当设计无规定时不应大于 1mm,在十字控制线交叉点开始铺砌。4.5.4 先铺设干砂性砂浆结合层,厚度不小于 3 厘米。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室外石材铺贴施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
