屋面保温施工组织设计【经典】

屋面保温施工组织设计【经典】_第1页
1/7
屋面保温施工组织设计【经典】_第2页
2/7
屋面保温施工组织设计【经典】_第3页
3/7

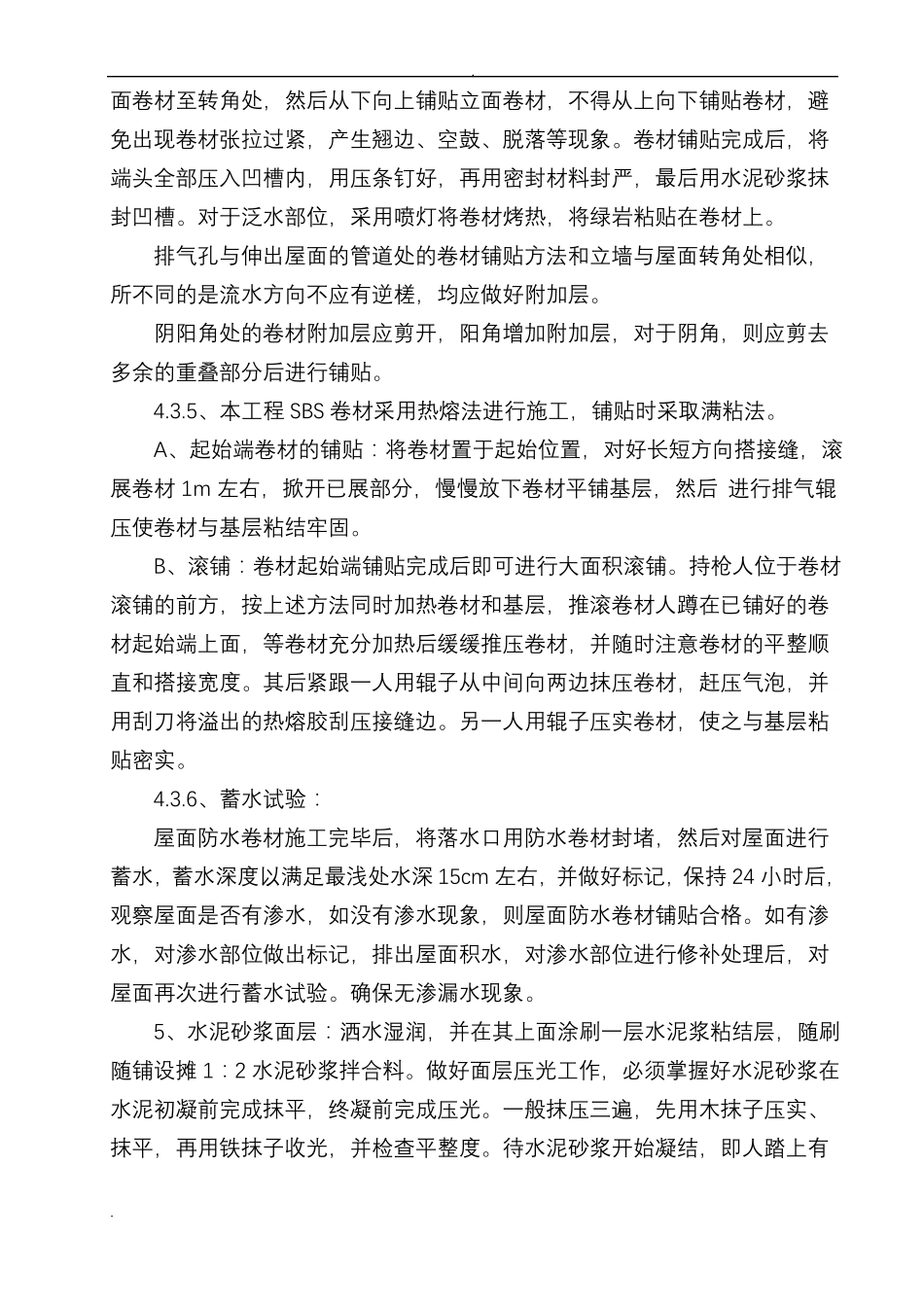

.一、 工程概况及编制依据1、本方案用于建设北路 101 号床单厂 1、2 栋公租房。具体做法如下:保温层:40 厚挤塑聚苯板板找坡层:1:8 水泥膨胀珍珠岩找 2%坡找平层:20 厚水泥砂浆防水层:4 厚 SBS 防水卷2、编制依据:建筑设计院设计的施工图纸《建筑工程施工质量验收统一标准》(GB50300-2001)《屋面工程质量验收规范》(50207-2002)等二、施工准备工程施工前,认真做好各项准备工作,解决好劳动力、材料及施工机械等影响施工质量的各种因素。三、施工工艺1、保温层屋面工程保温层为 40 挤塑聚苯板,其工艺流程为:基层清理→管根堵孔、固定→保温层铺设→拍平→填补板缝→检查验收→抹保护层。1.1、基层清理:基层上的尘土、杂物必须清理干净。1.2、聚苯板应铺平垫稳,表面应与相邻两板的高度一致。1.3、已铺完的保温层要平整,不得在其上行走、运输小车和堆放重物。2、找坡层按照图纸设计要求的 2%的坡度打水泥砂浆墩,然后铺设找坡层,找坡层采用 1:8 水泥膨胀珍珠岩,找坡层应密实,流水坡度符合设计要求。3、找平层屋面找平层采用 20 厚水泥砂浆。表面应抹平压光,无空鼓起砂现象,表面平整以 2m 直尺检查,最大平整度允许偏差不得大于 5mm。在阴阳角部位,应按照规定做好圆弧角,防止防水层在此部位粘贴不牢下坠脱落。找平层坡度要正确,排水通畅、无积水。..找平层应与基层粘结牢固,表面平整,转角处做成圆弧。找平层应留分格缝兼作排气道,缝宽为 20mm,其纵横的最大间距不宜大于6m。落水口处水泥砂浆要按要求认真处理。4、防水层找平层干燥后进行防水层施工,在做防水层前应清理干净,表面无污染积灰,落地灰和其它杂物,对于阴阳角、管道、落水口等部位更应仔细检查。找平层做好后,应报监理单位进行验收。屋面防水材料复验:对屋面防水材料,应按设计要求选择有国家技术监督部门认可的生产厂家的产品,在进货前、后要认真核查有关厂家的出厂证明、材质试验报告等,然后取样复检,确认合格后进货使用。防水材料进场后应按有关规定认真存储保管,防止变质、变形等。4.1、在防水层施工前,应检查基层是否干燥,干燥后方可施工,以增强防水层同基层的粘接。干燥程度的简易检验办法:将 1m2 卷材平坦地干铺在找平层上,静置 3~4h 后掀开检查,找平层覆盖部位与卷材上未见水印即可铺设。4.2、清理干净的找平层上,用滚涂涂刷一遍基层处理剂,不得漏涂。4.3、防水卷材的施工:4.3.1、铺贴方向:由于排水坡度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面保温施工组织设计【经典】

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
