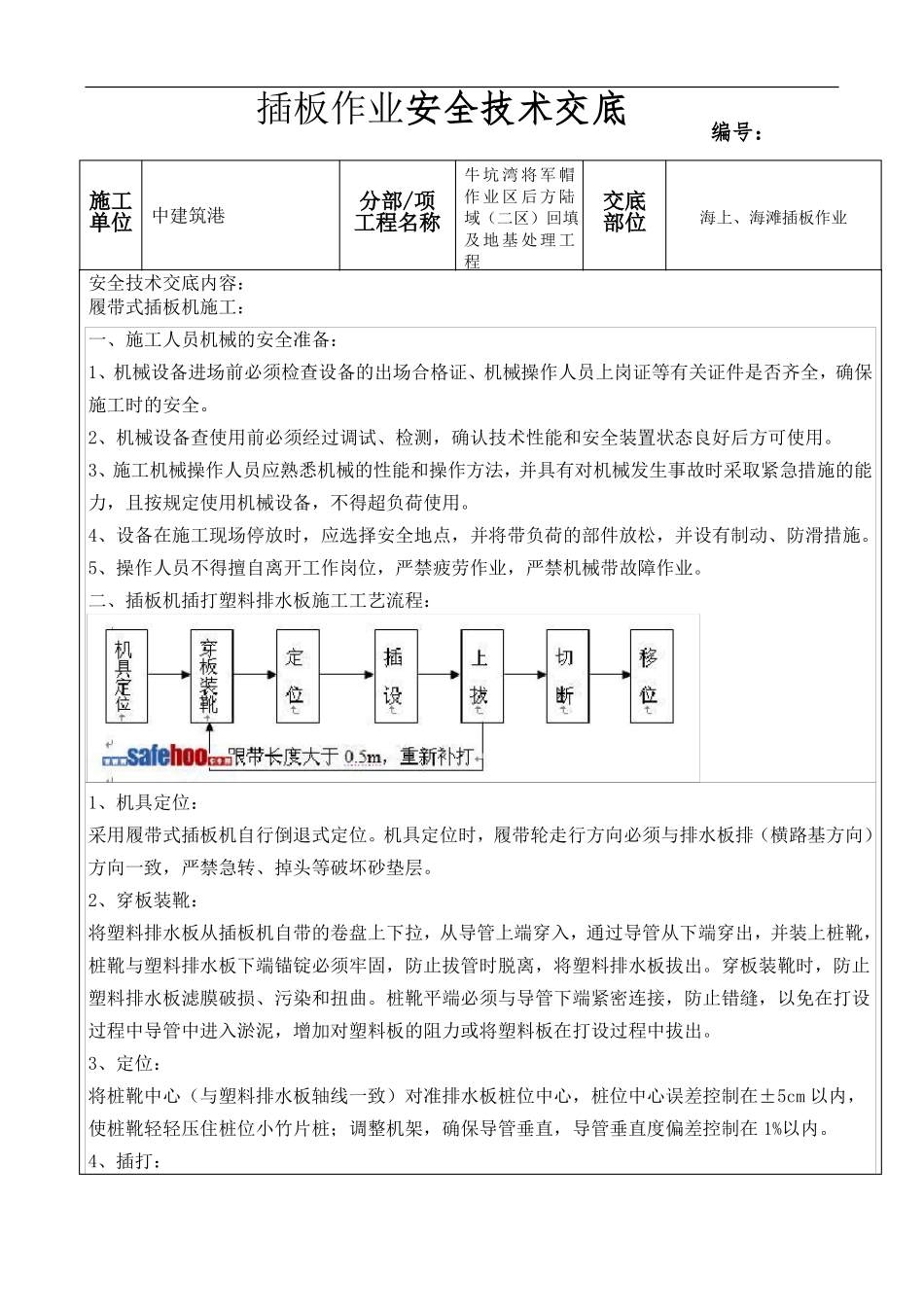

插板作业安全技术交底编号:施工单位中建筑港安全技术交底内容:履带式插板机施工:一、施工人员机械的安全准备:1、机械设备进场前必须检查设备的出场合格证、机械操作人员上岗证等有关证件是否齐全,确保施工时的安全。2、机械设备查使用前必须经过调试、检测,确认技术性能和安全装置状态良好后方可使用。3、施工机械操作人员应熟悉机械的性能和操作方法,并具有对机械发生事故时采取紧急措施的能力,且按规定使用机械设备,不得超负荷使用。4、设备在施工现场停放时,应选择安全地点,并将带负荷的部件放松,并设有制动、防滑措施。5、操作人员不得擅自离开工作岗位,严禁疲劳作业,严禁机械带故障作业。二、插板机插打塑料排水板施工工艺流程:分部/项工程名称牛 坑 湾 将军 帽作 业 区 后方 陆域(二区)回填及 地 基 处理 工程交底部位海上、海滩插板作业1、机具定位:采用履带式插板机自行倒退式定位。机具定位时,履带轮走行方向必须与排水板排(横路基方向)方向一致,严禁急转、掉头等破坏砂垫层。2、穿板装靴:将塑料排水板从插板机自带的卷盘上下拉,从导管上端穿入,通过导管从下端穿出,并装上桩靴,桩靴与塑料排水板下端锚锭必须牢固,防止拔管时脱离,将塑料排水板拔出。穿板装靴时,防止塑料排水板滤膜破损、污染和扭曲。桩靴平端必须与导管下端紧密连接,防止错缝,以免在打设过程中导管中进入淤泥,增加对塑料板的阻力或将塑料板在打设过程中拔出。3、定位:将桩靴中心(与塑料排水板轴线一致)对准排水板桩位中心,桩位中心误差控制在±5cm 以内,使桩靴轻轻压住桩位小竹片桩;调整机架,确保导管垂直,导管垂直度偏差控制在 1%以内。4、插打:定位结束后,根据塑料排水板处理设计深度和水平测量结果,用红油漆在导管上标示出排水板入土深度线;然后检查桩位正确、导管垂直,确保无误;再次检查桩靴平端与导管下端连接,确保紧密、无错缝。启动振动器,振动插打塑料排水板,插打速度控制在 10m/min 左右,直至设计深度(以导管上的红漆线控制)。在插打过程中,塑料排水板严禁扭曲,并应避免塑料排水板滤膜损坏,防止淤泥进入带芯堵塞输水孔,影响塑料排水板的排水效果。5、上拔(拔管):塑料排水板插打至设计高程(不小于设计值)后,停止振动沉入,即可进行拔管作业。刚拔管时,宜先慢拔,使塑料排水板锚锭在孔底,防止跟袋(即拔出塑料排水板)。拔管速度控制在8m/min以内。当拔管过程中,跟袋长度大于 ...
